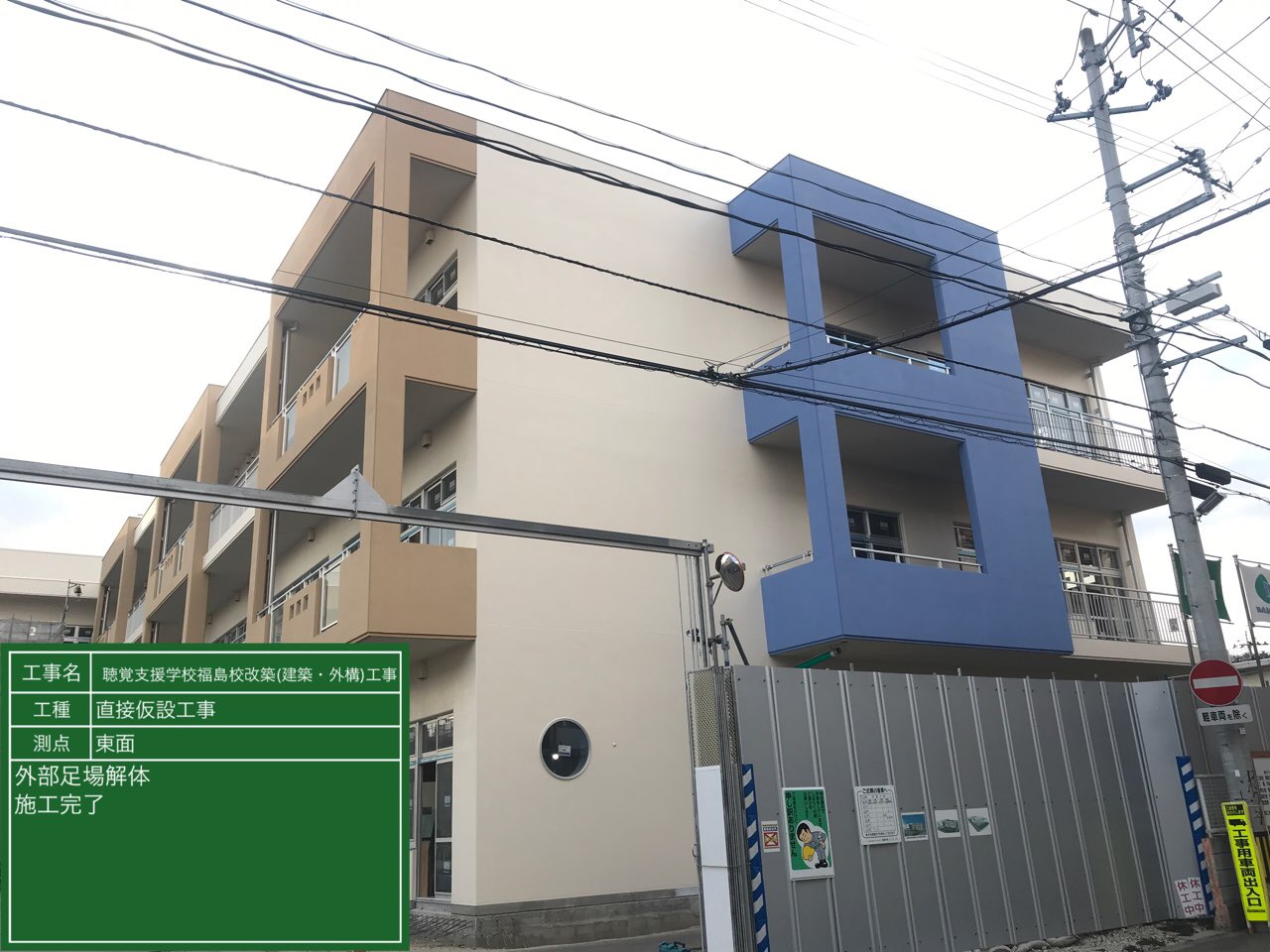

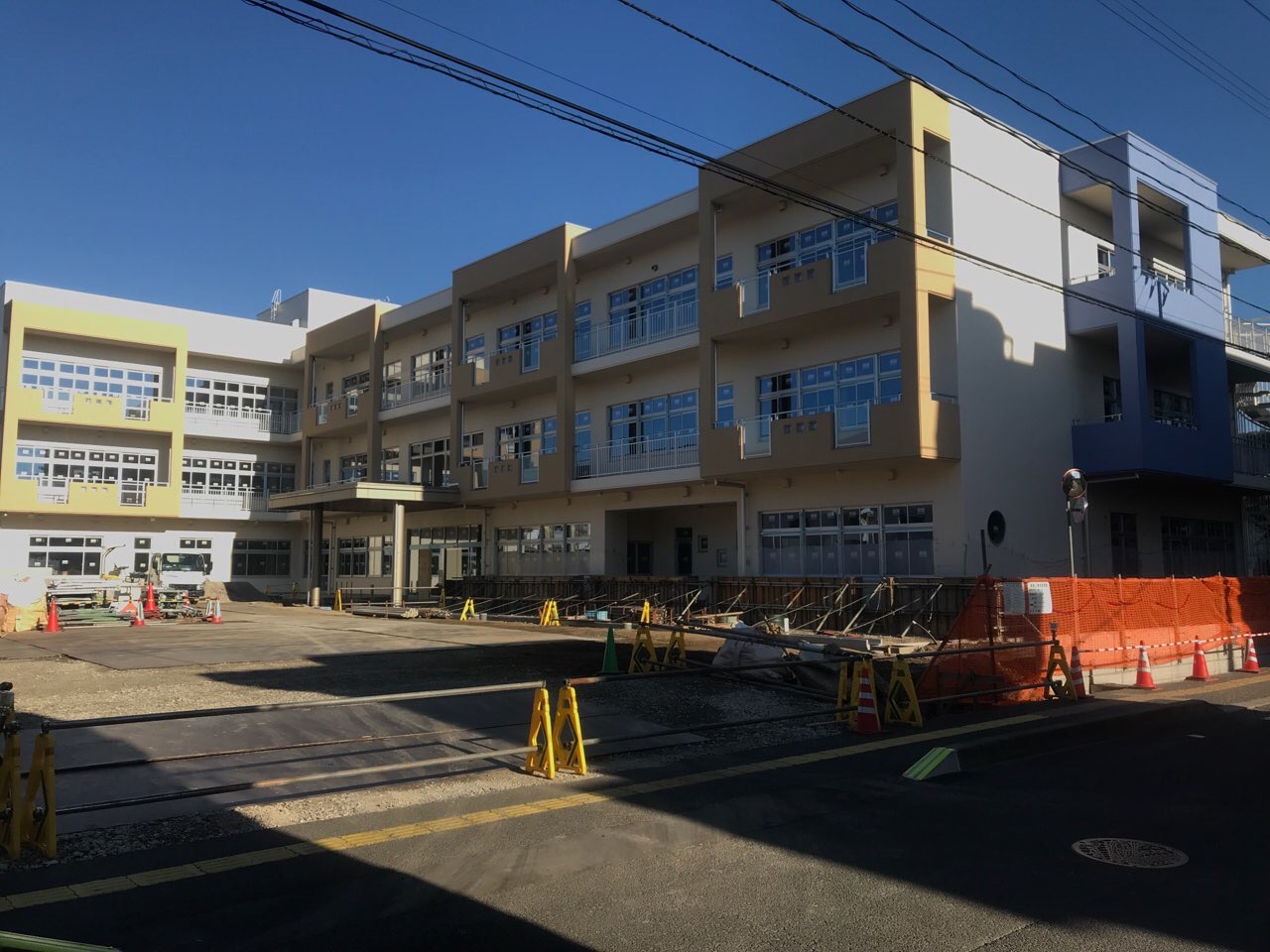

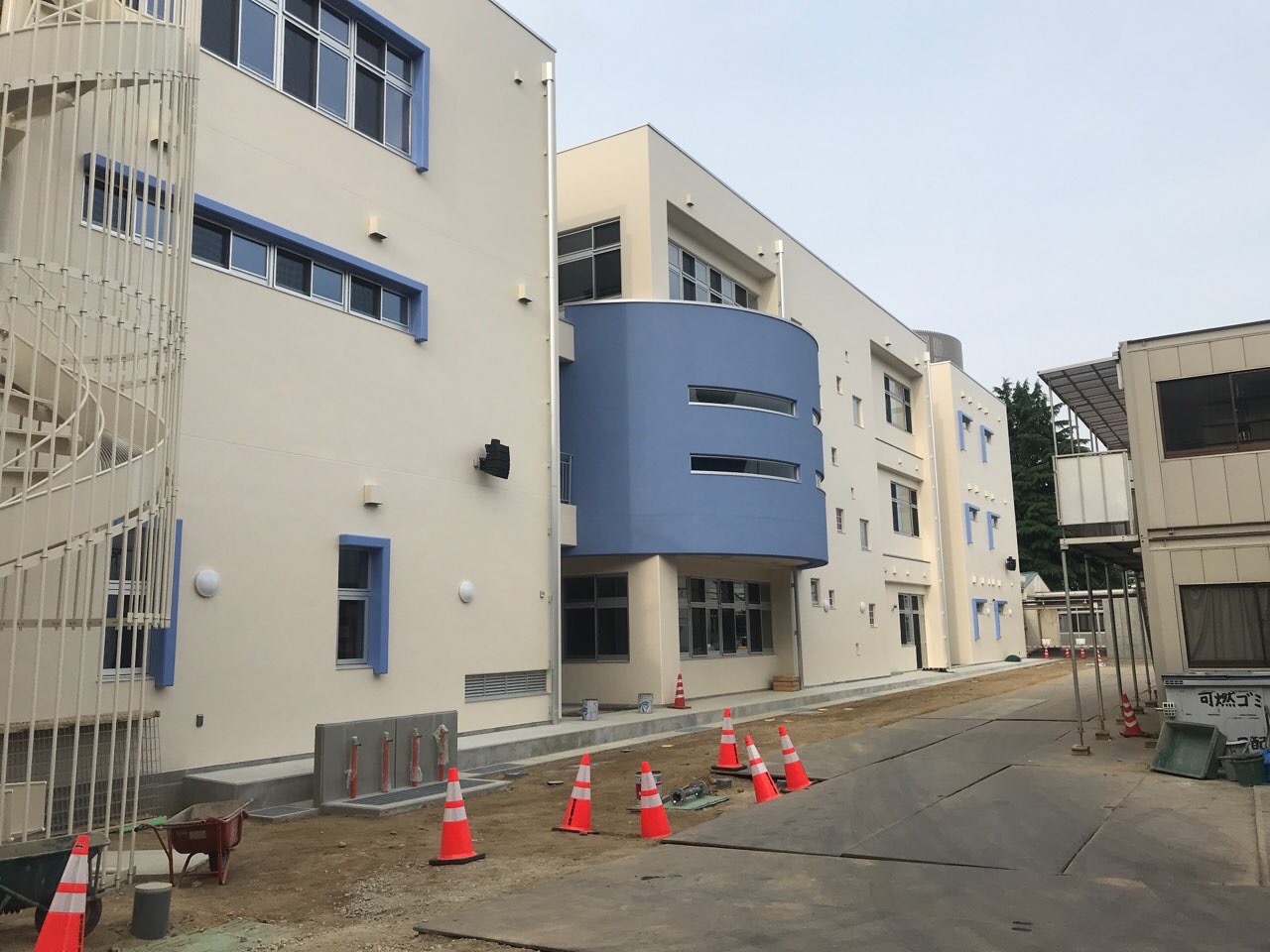

完成後イメージパース
工事名 | 聴覚支援学校福島校改築(建築・外構)工事 |
---|---|
工事場所 | 福島県福島市森合町6番34号 |
竣工 | 2019年 6月19日 |
施工状況
2019年06月2週目の進捗状況
コメント

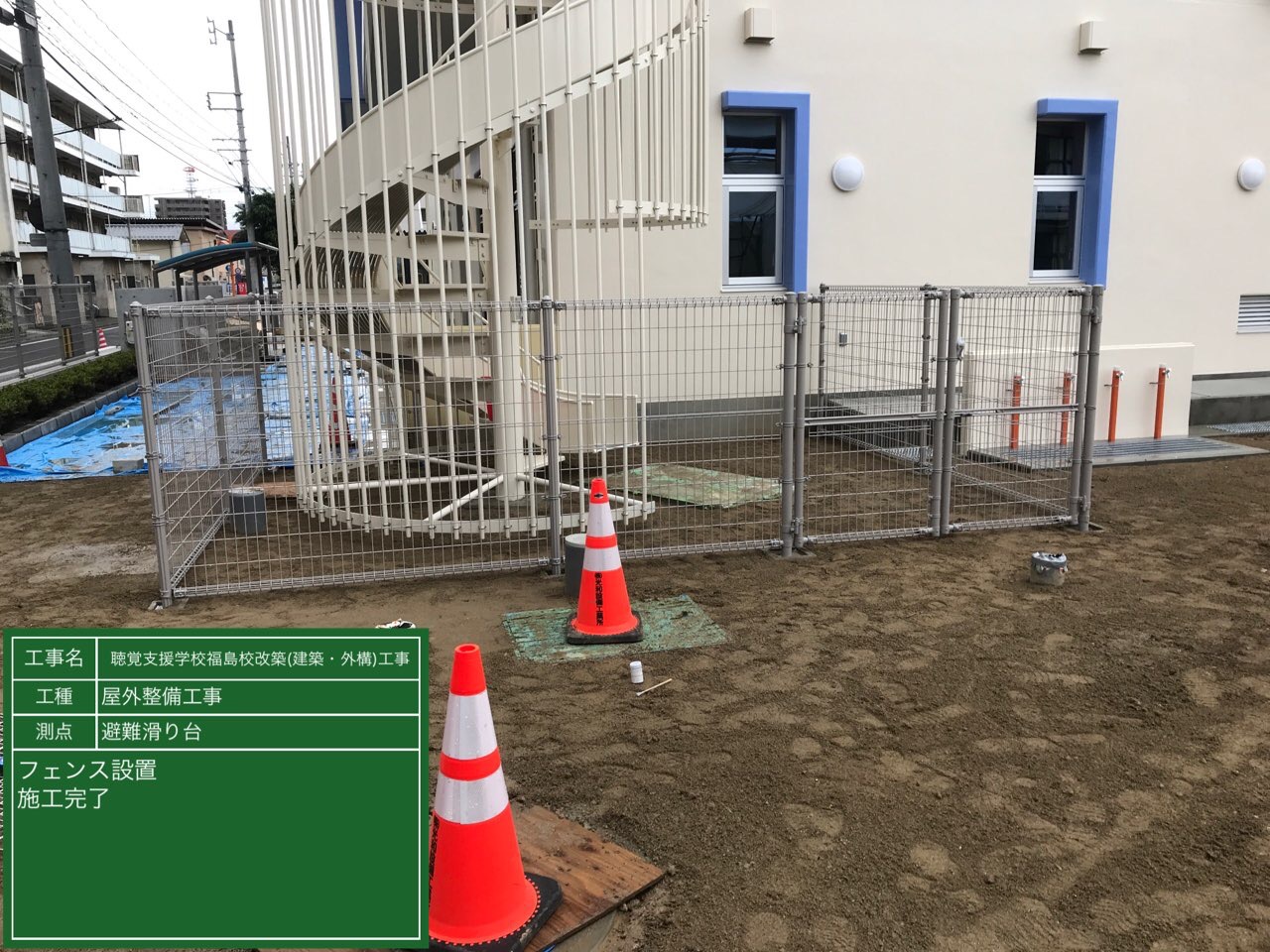

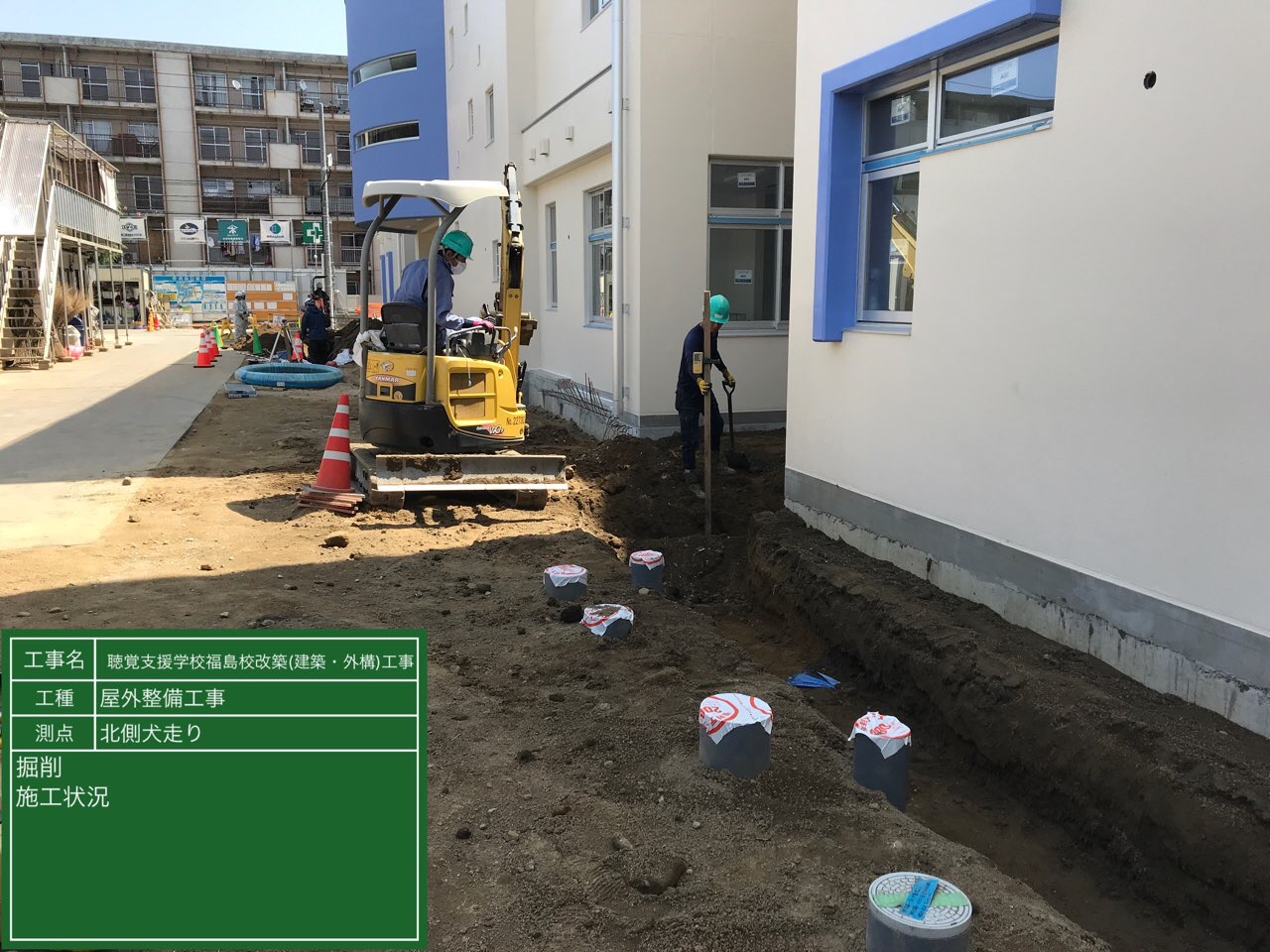

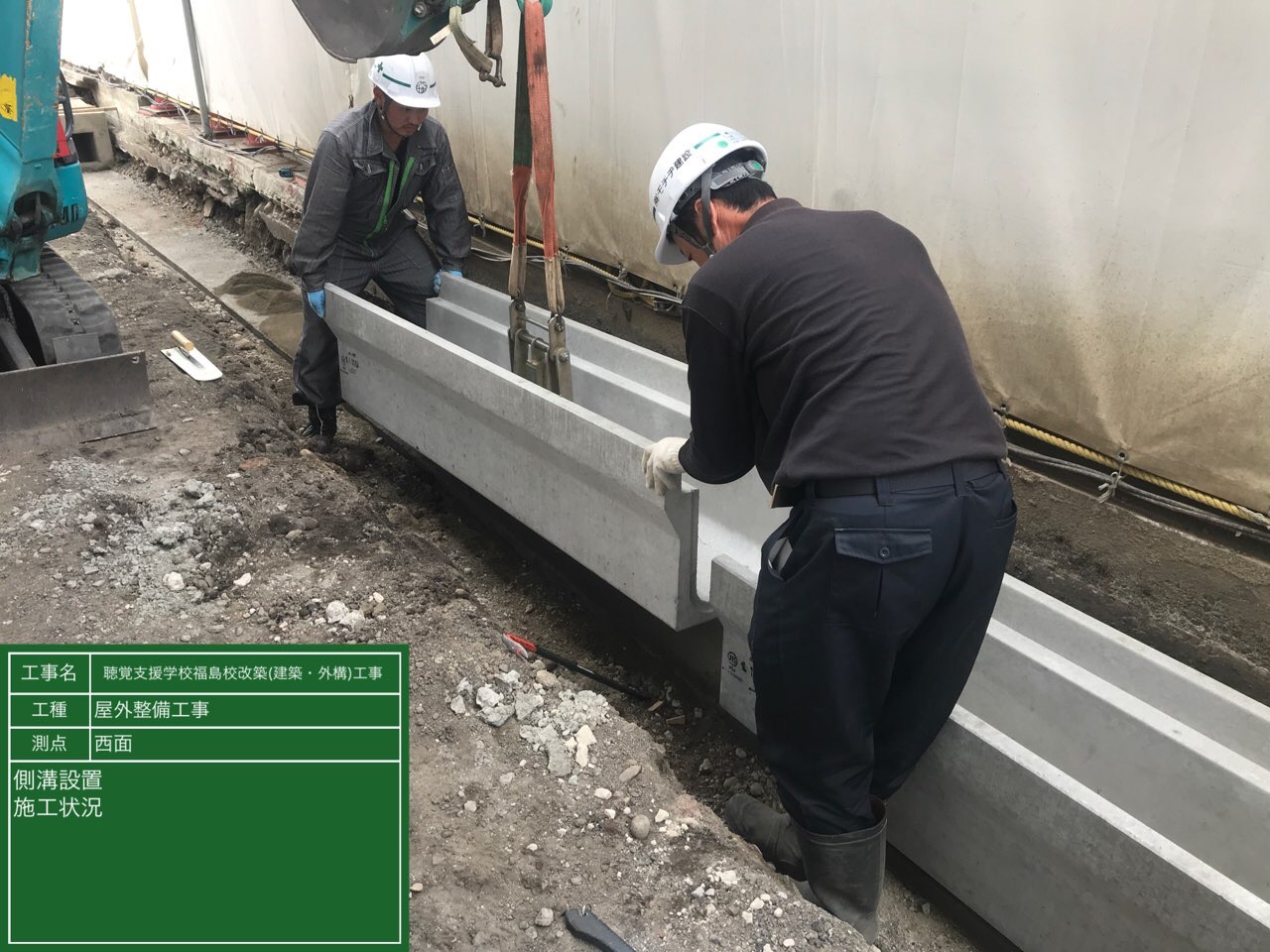

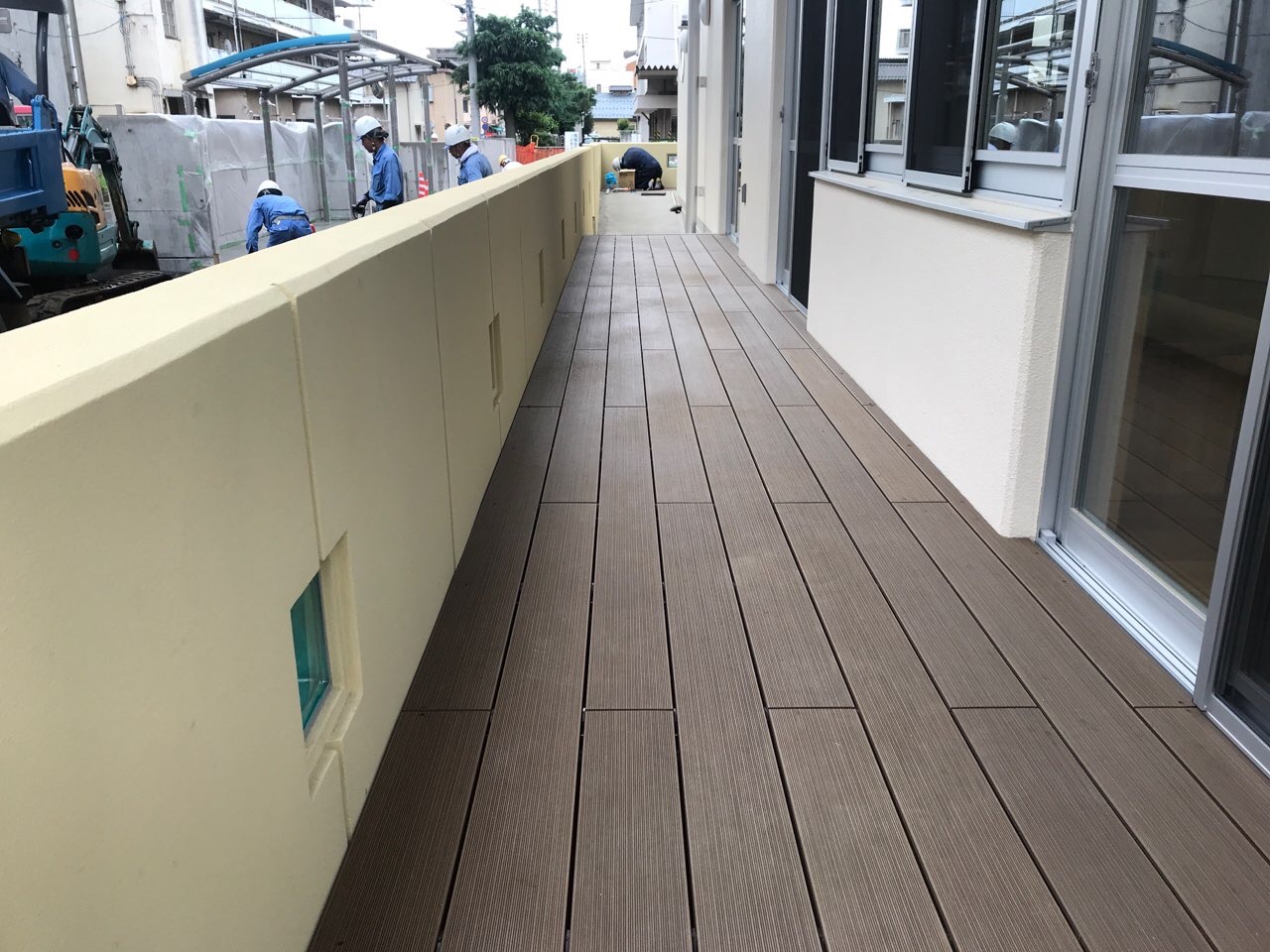

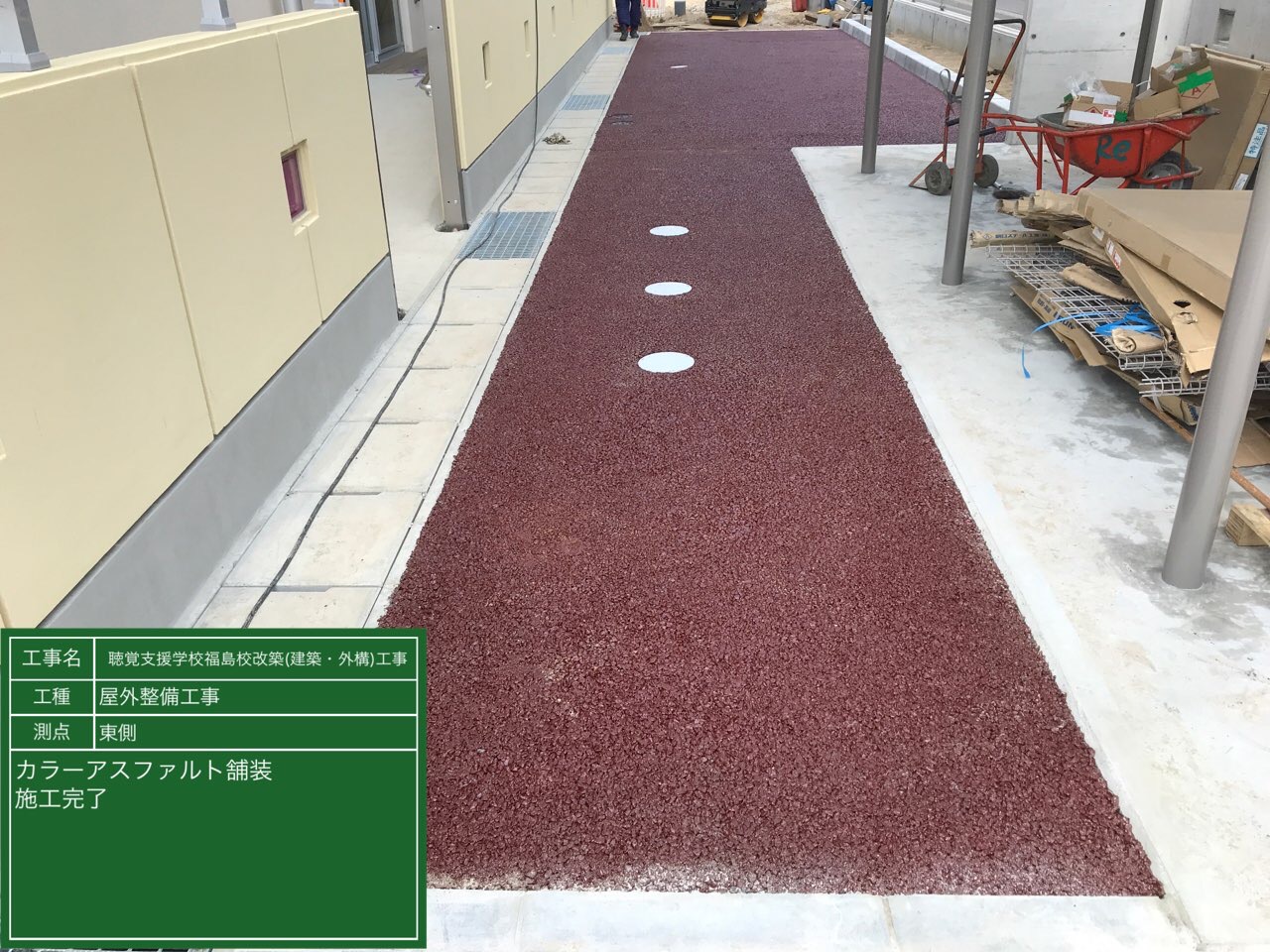

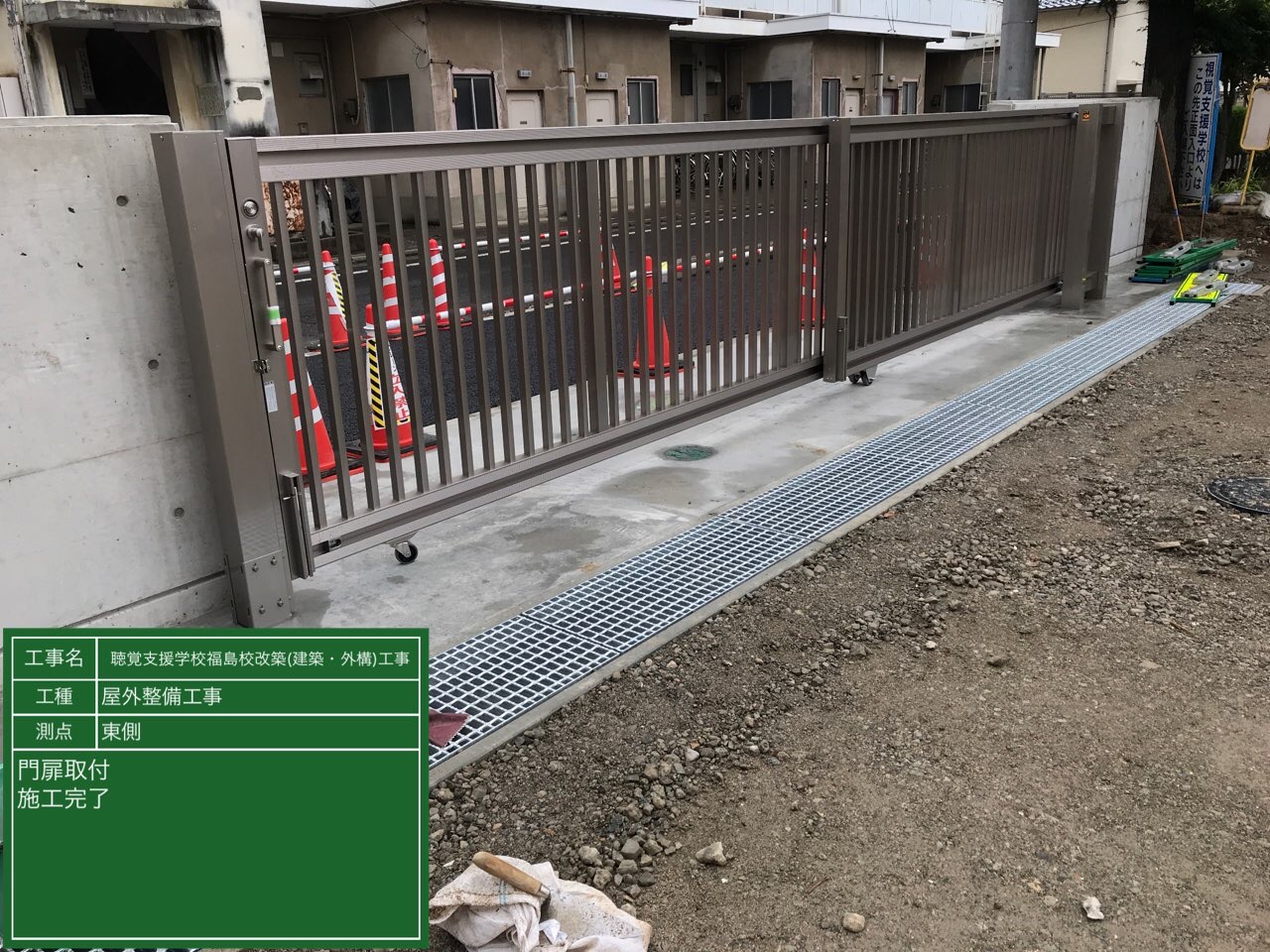

カラーアスファルト舗装、門扉取付、フェンス設置
2019年06月1週目の進捗状況
コメント

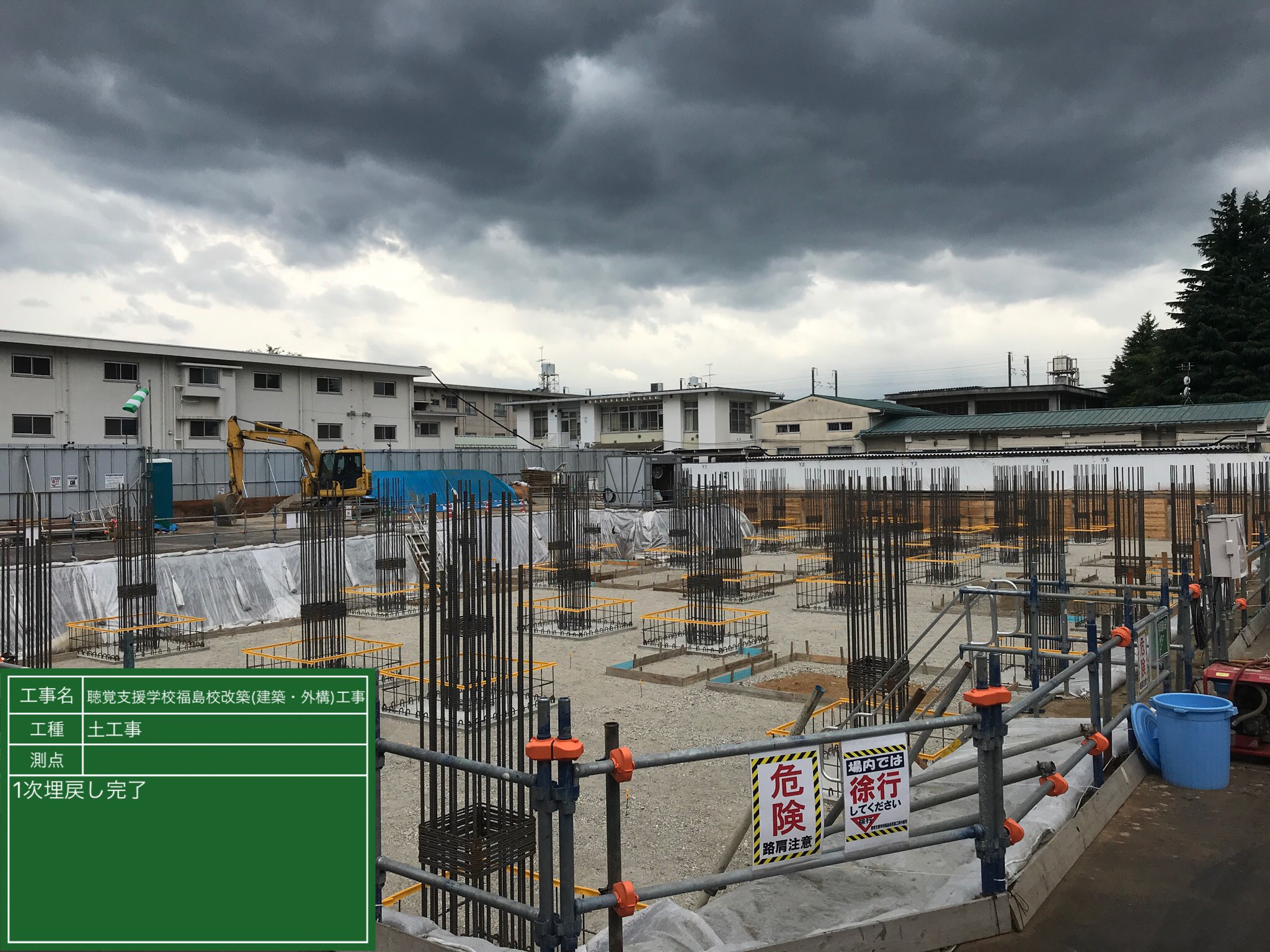

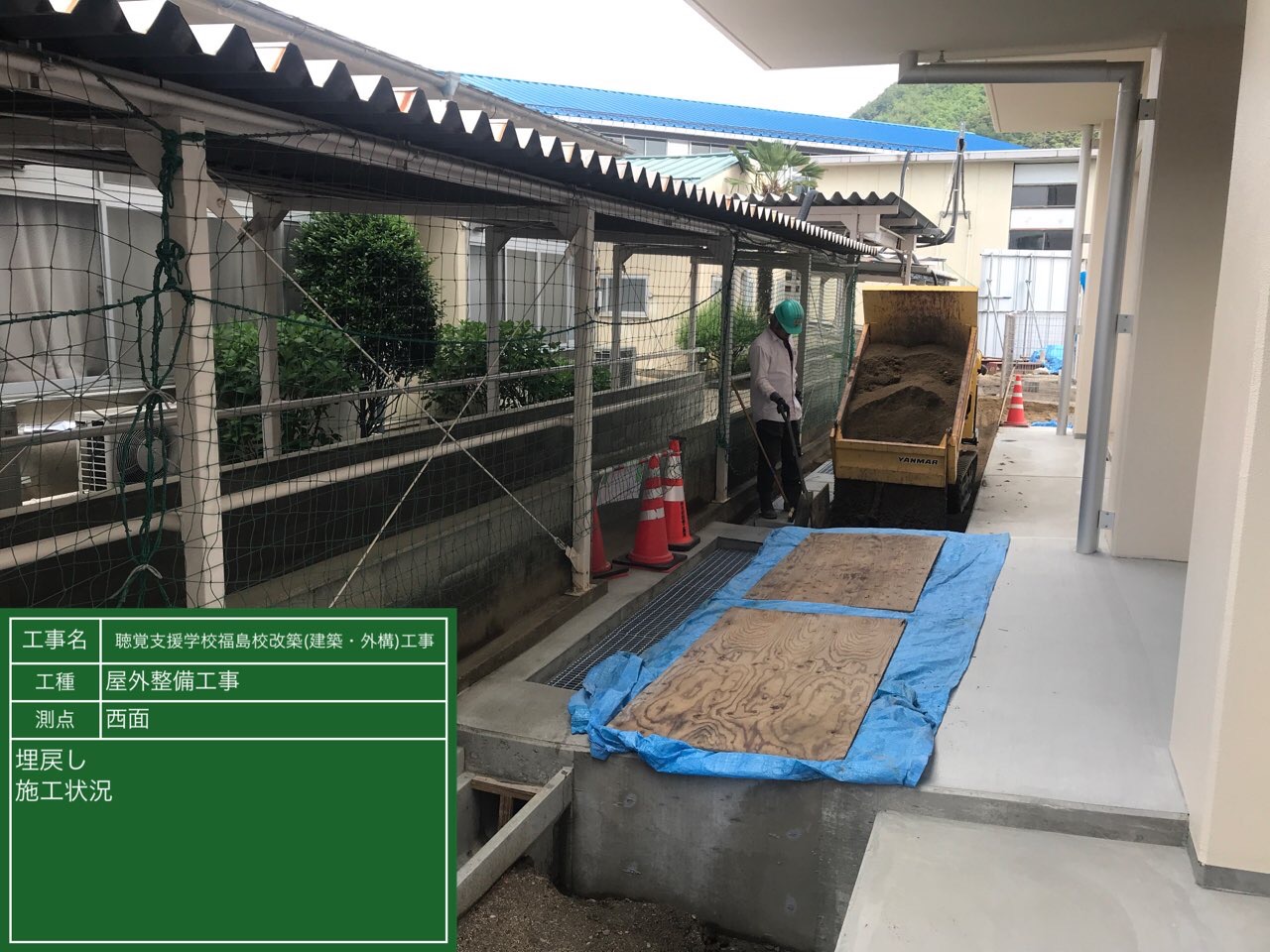

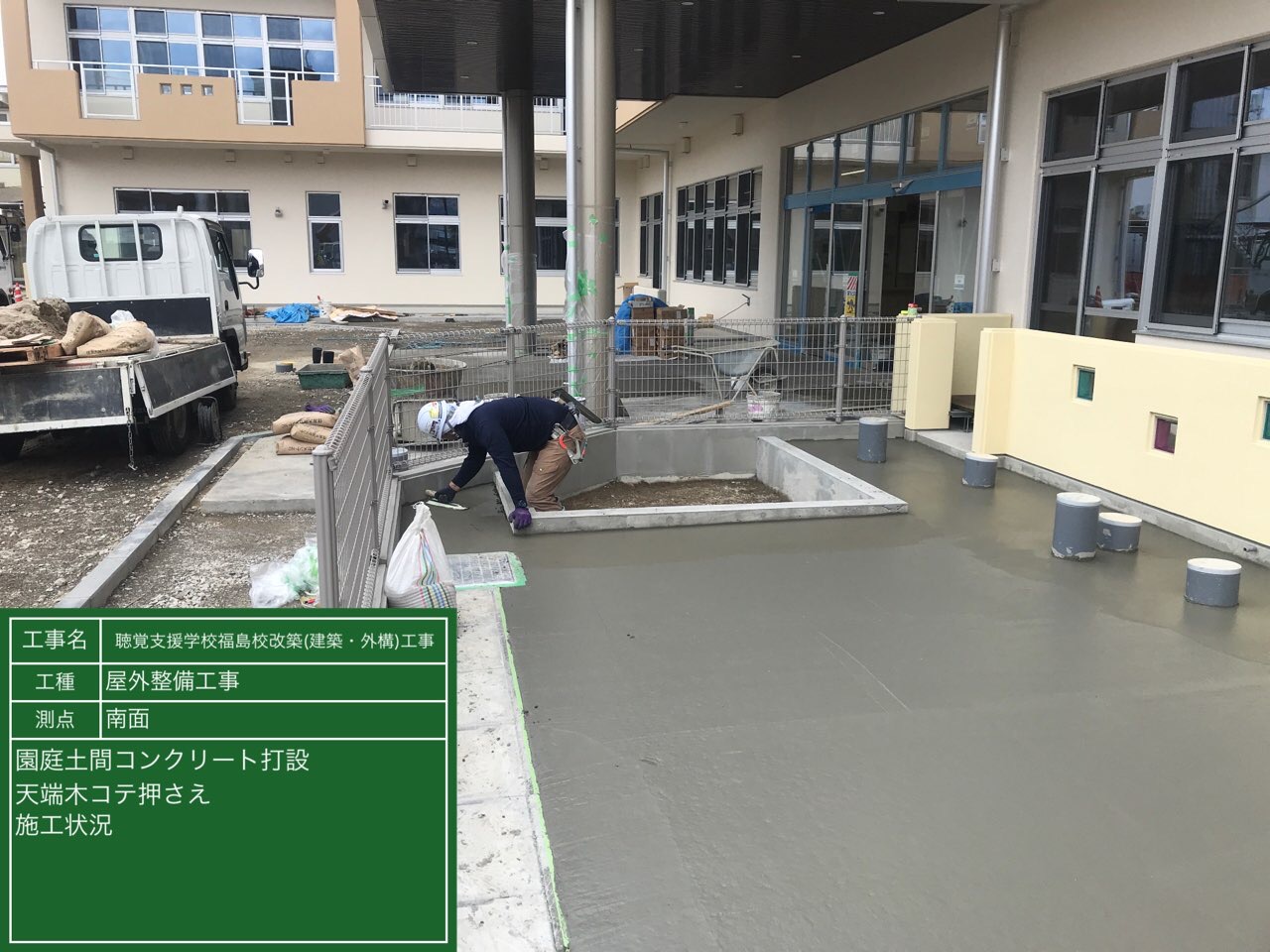

園庭土間コンクリート打設、埋戻し施工状況
2019年05月5週目の進捗状況
コメント

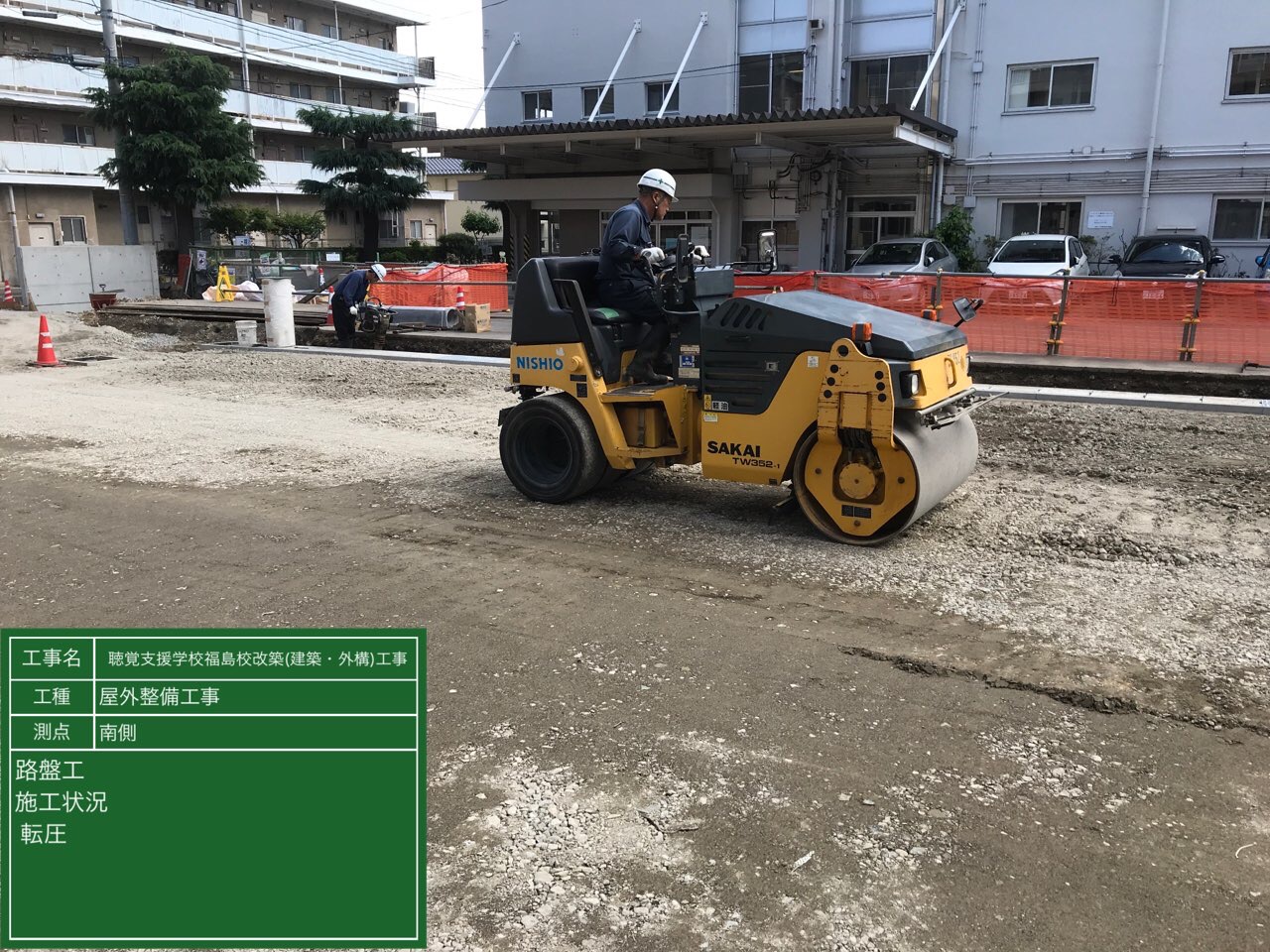

路盤工転圧
2019年05月4週目の進捗状況
コメント

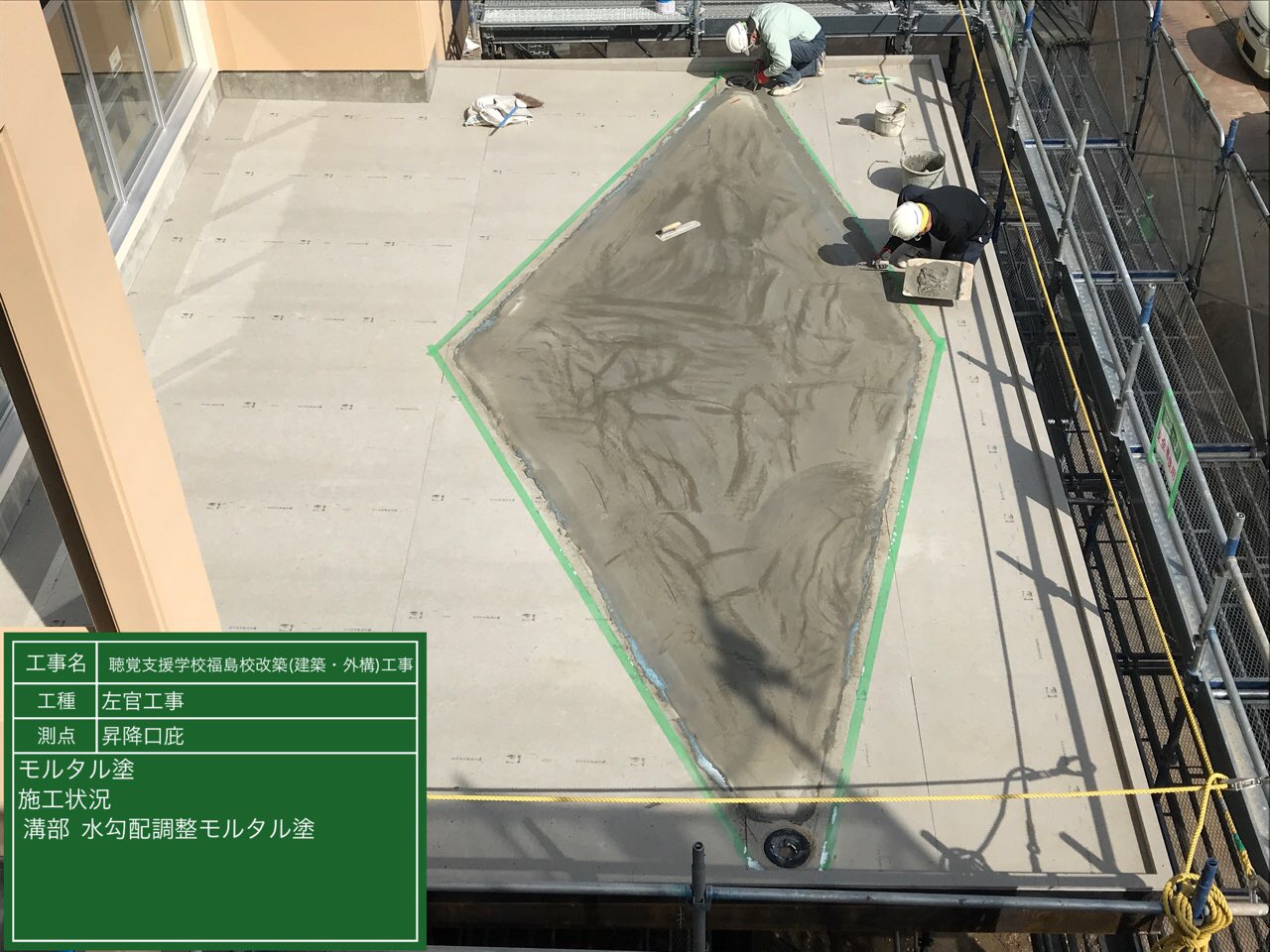

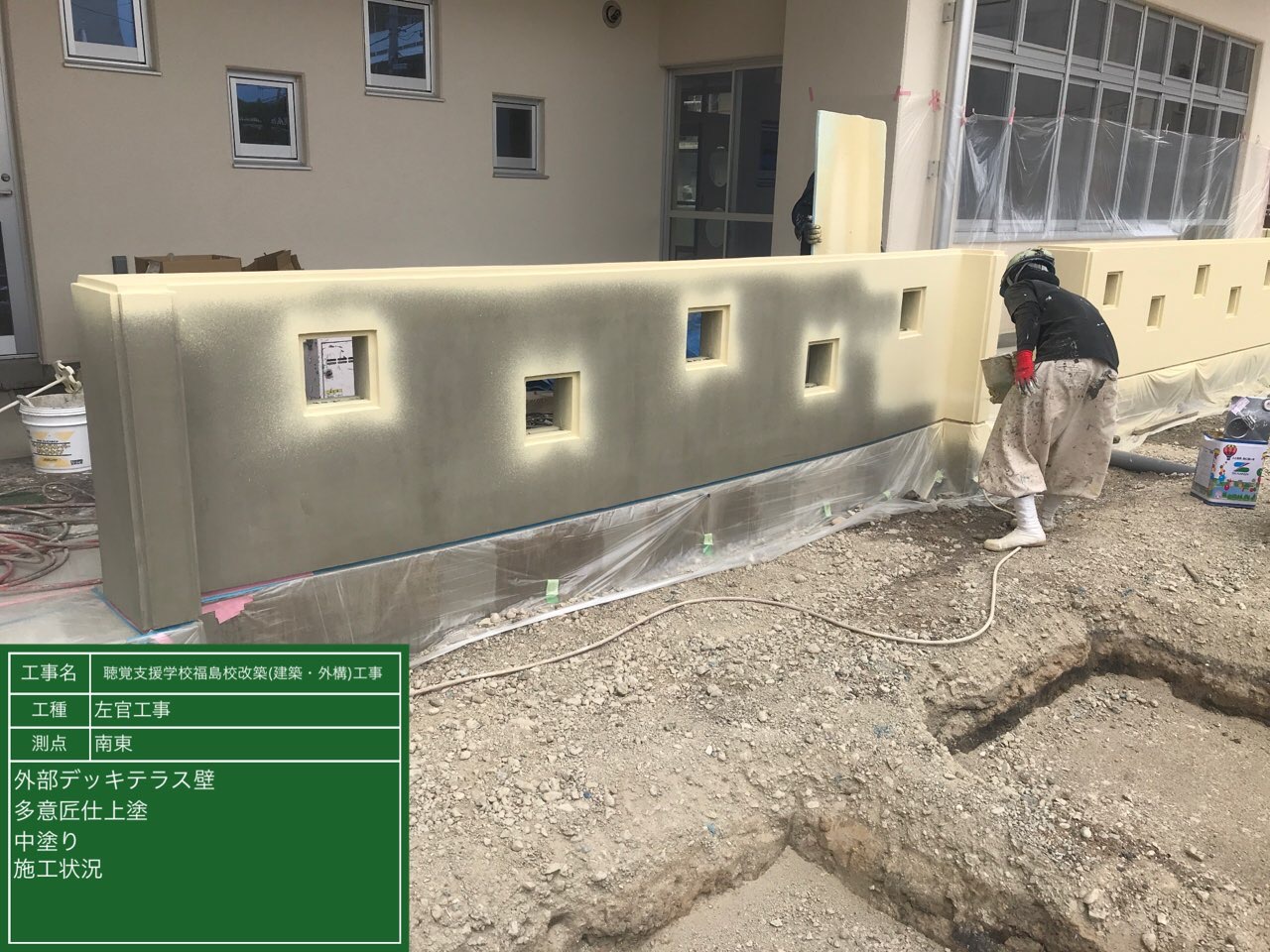

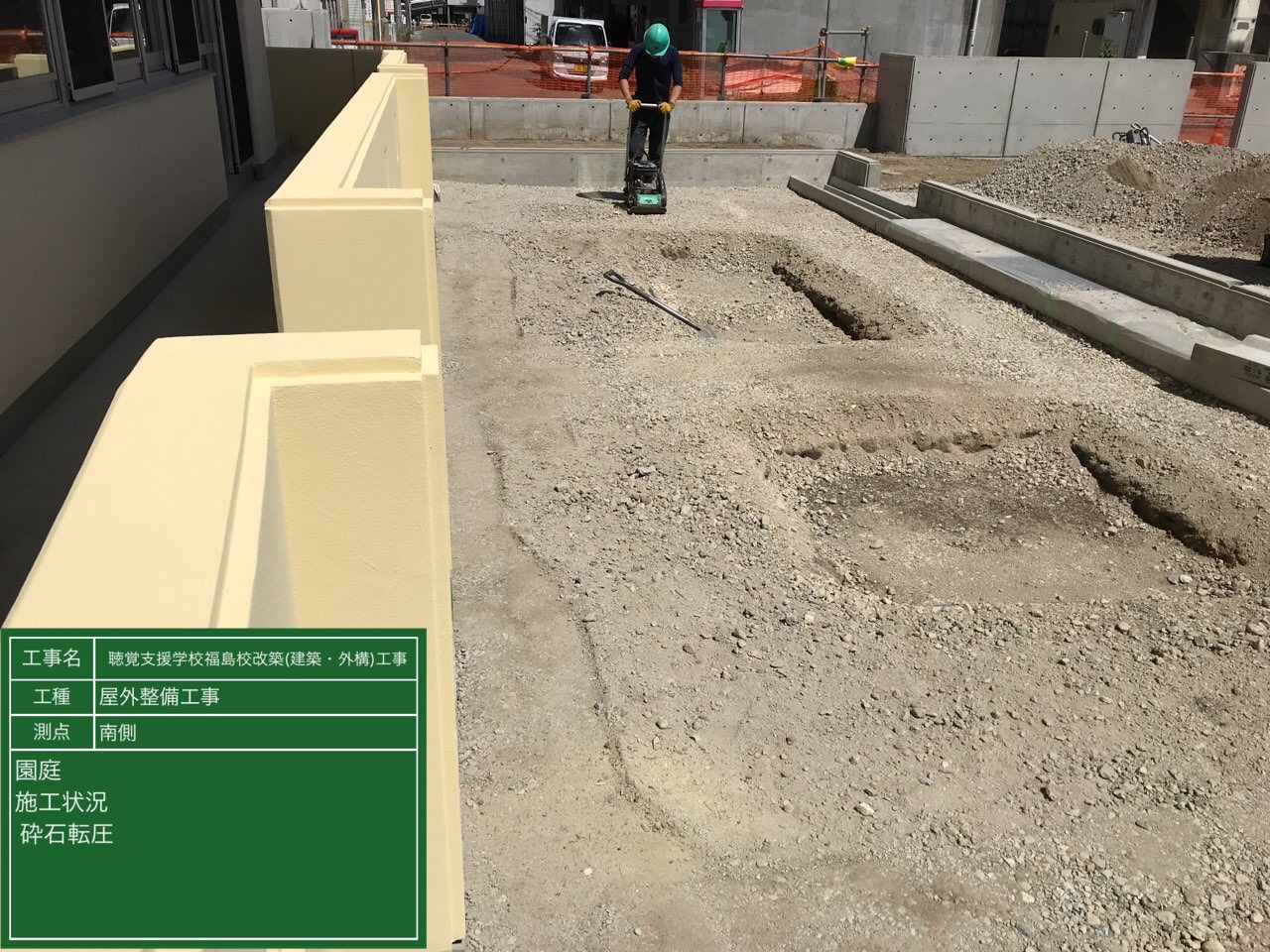

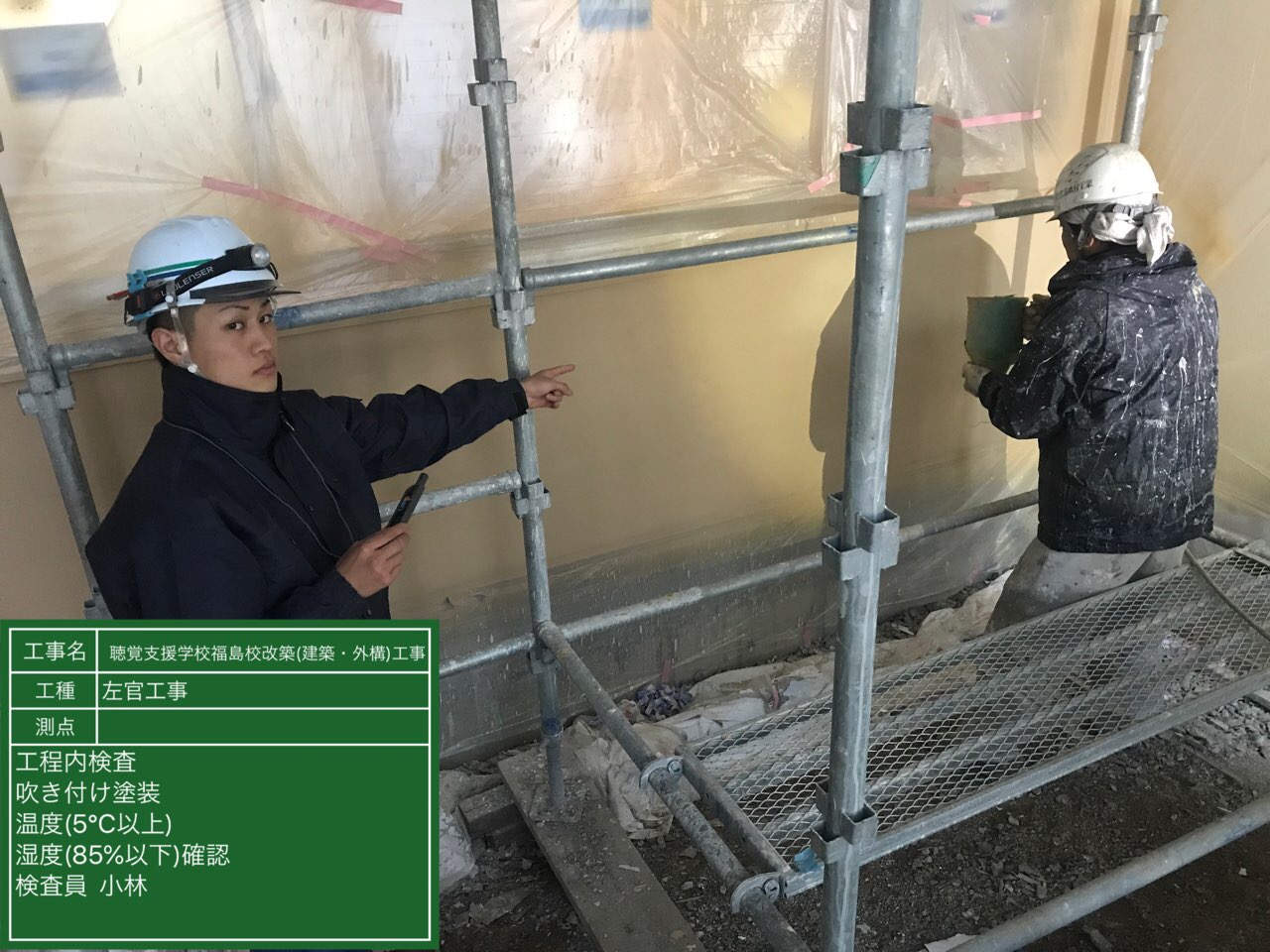

デッキテラス壁多意匠仕上塗、砕石転圧
2019年05月3週目の進捗状況
コメント

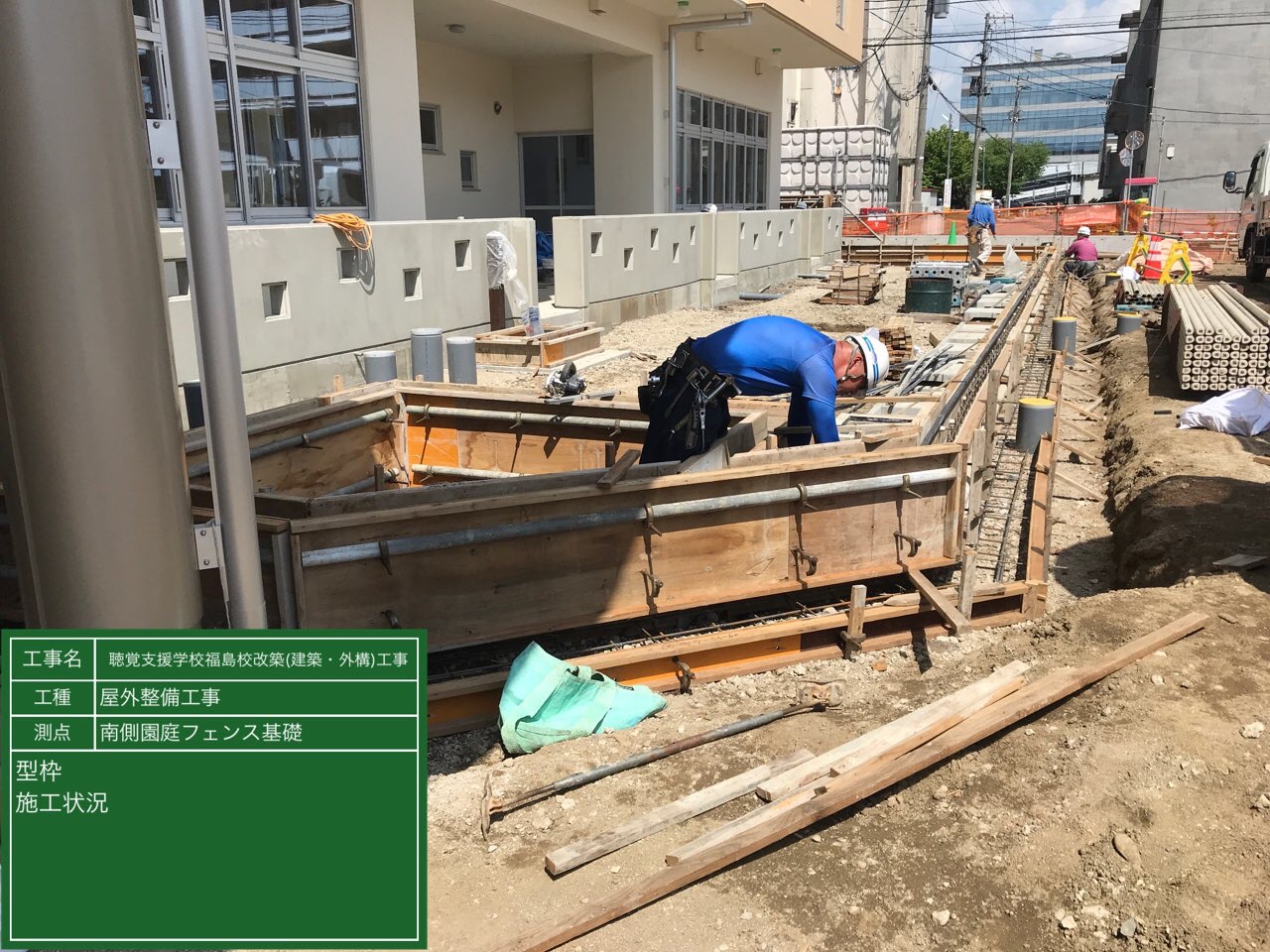

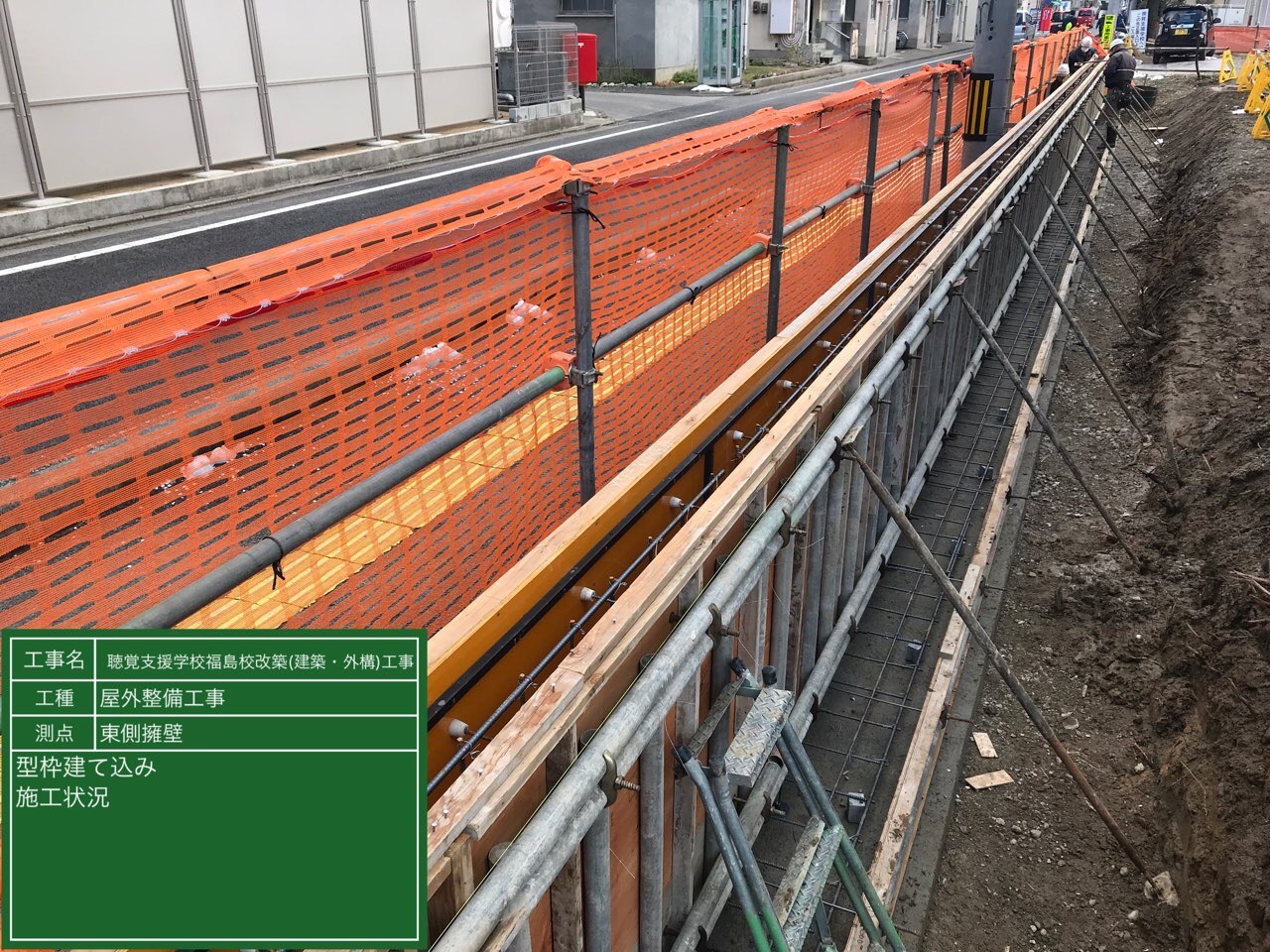

側溝・フェンス型枠施工状況
2019年05月2週目の進捗状況
コメント
2019年05月1週目の進捗状況
コメント

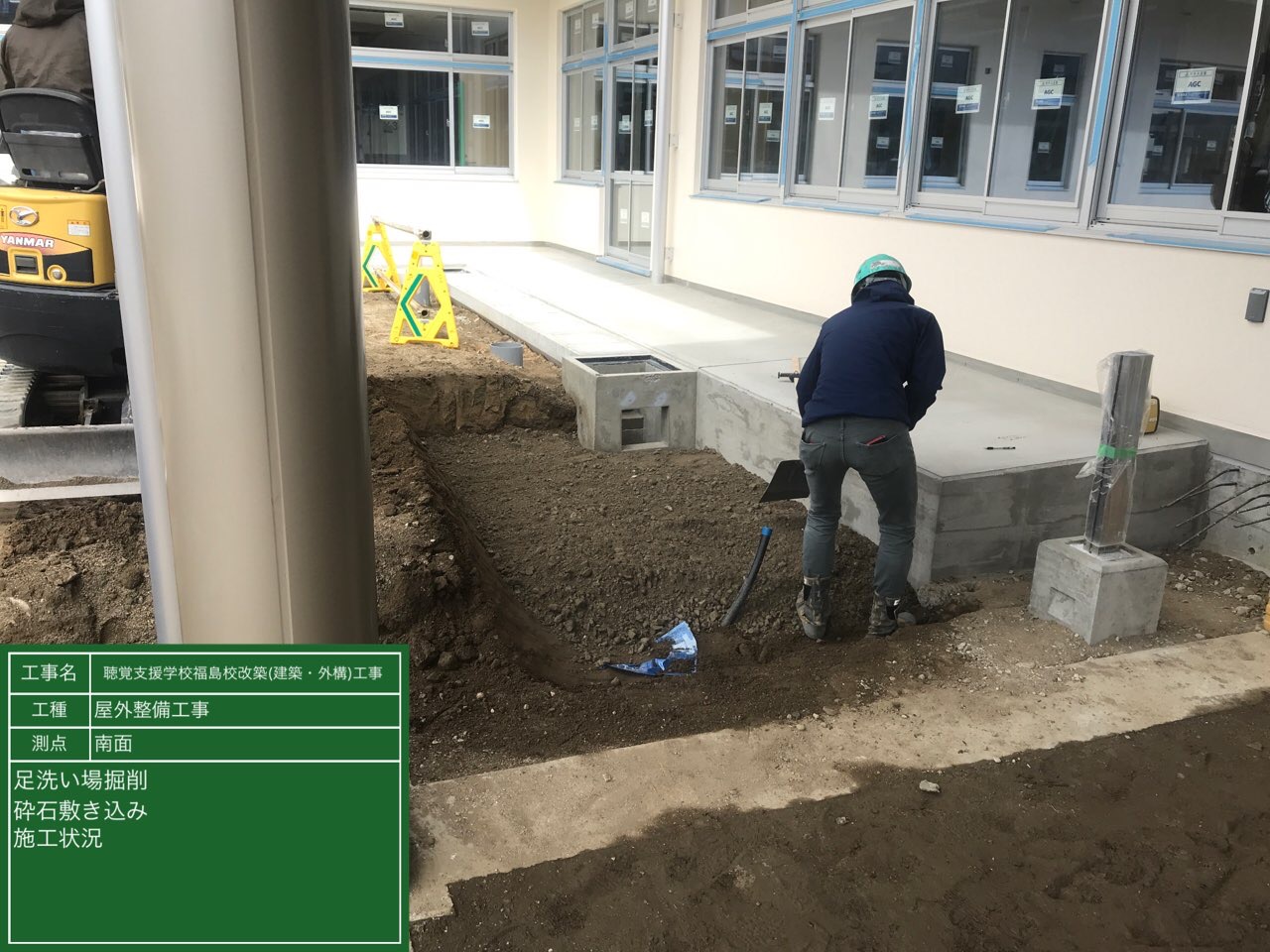

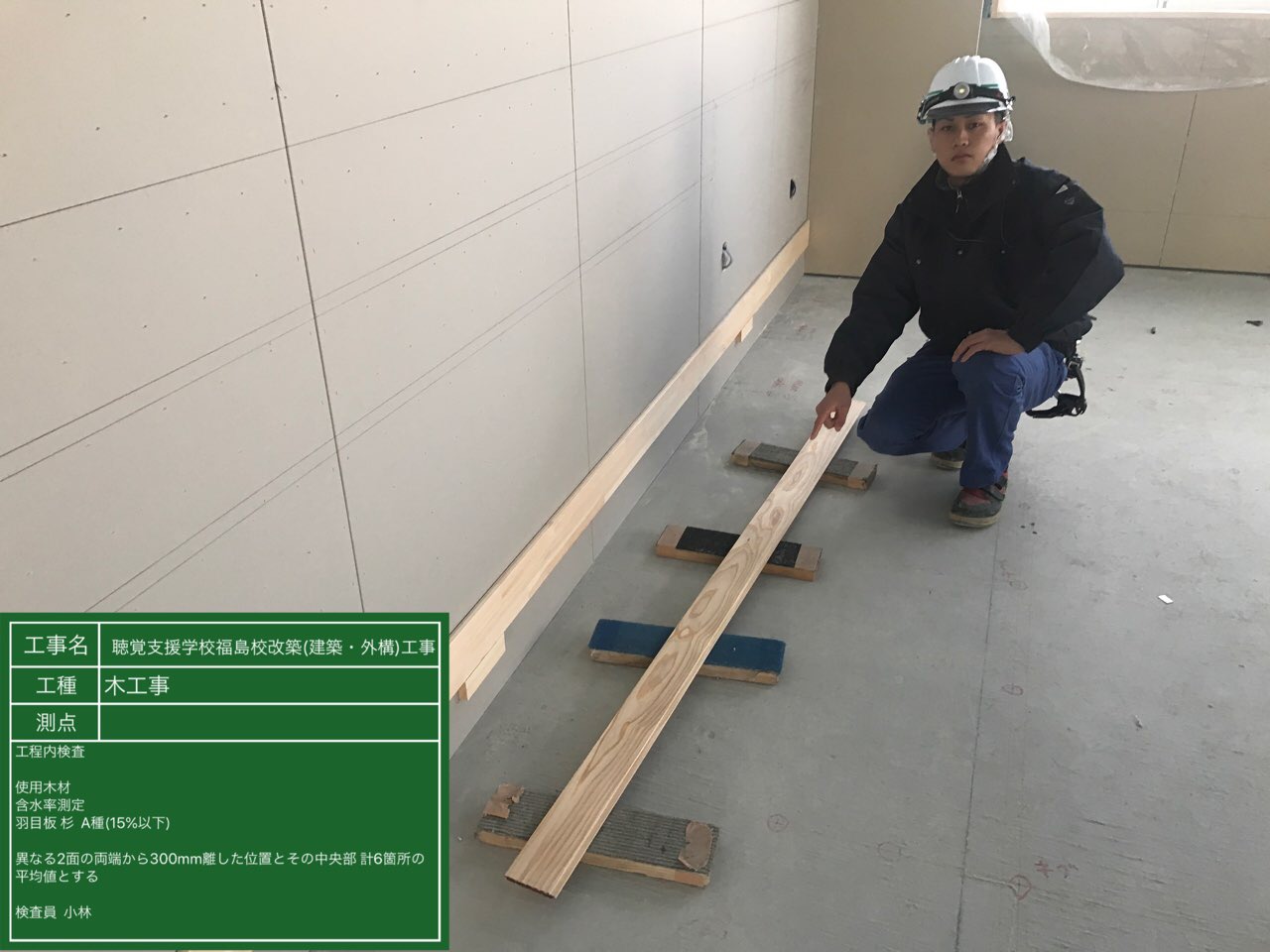

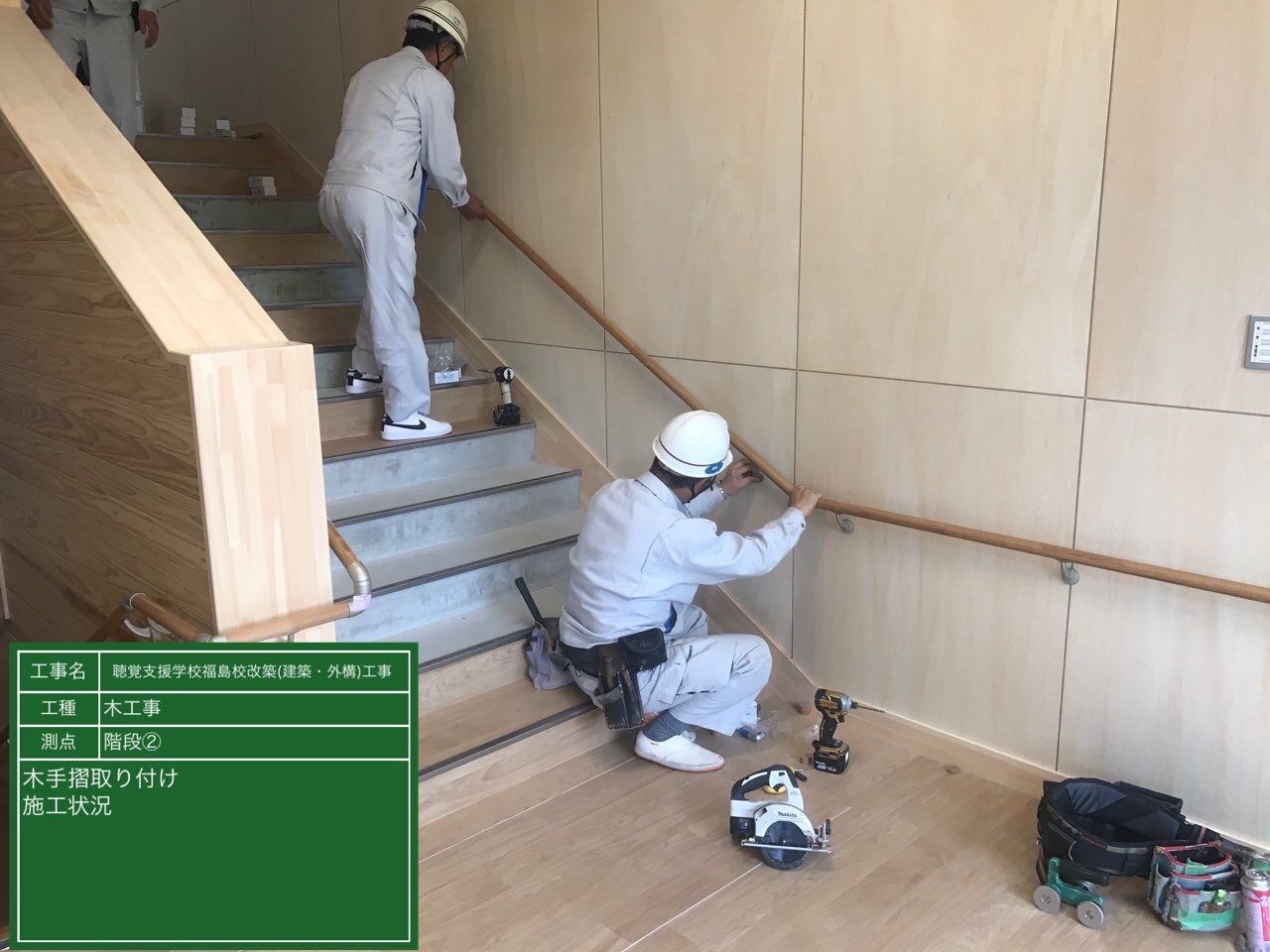

木手摺取り付け、足洗い場掘削
2019年04月4週目の進捗状況
コメント

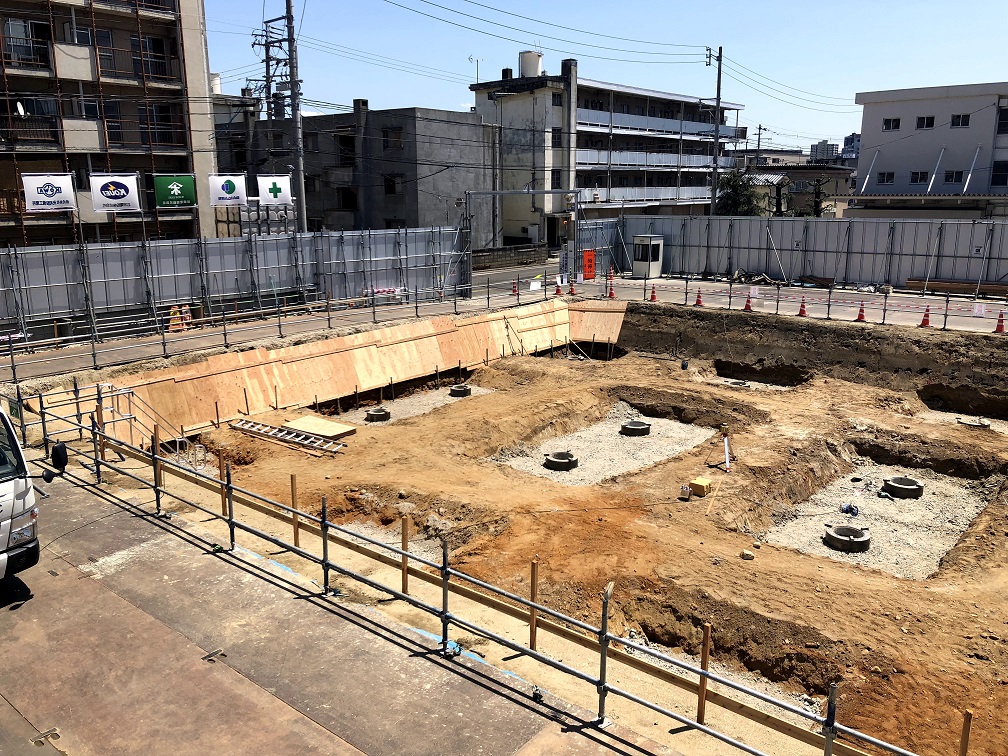

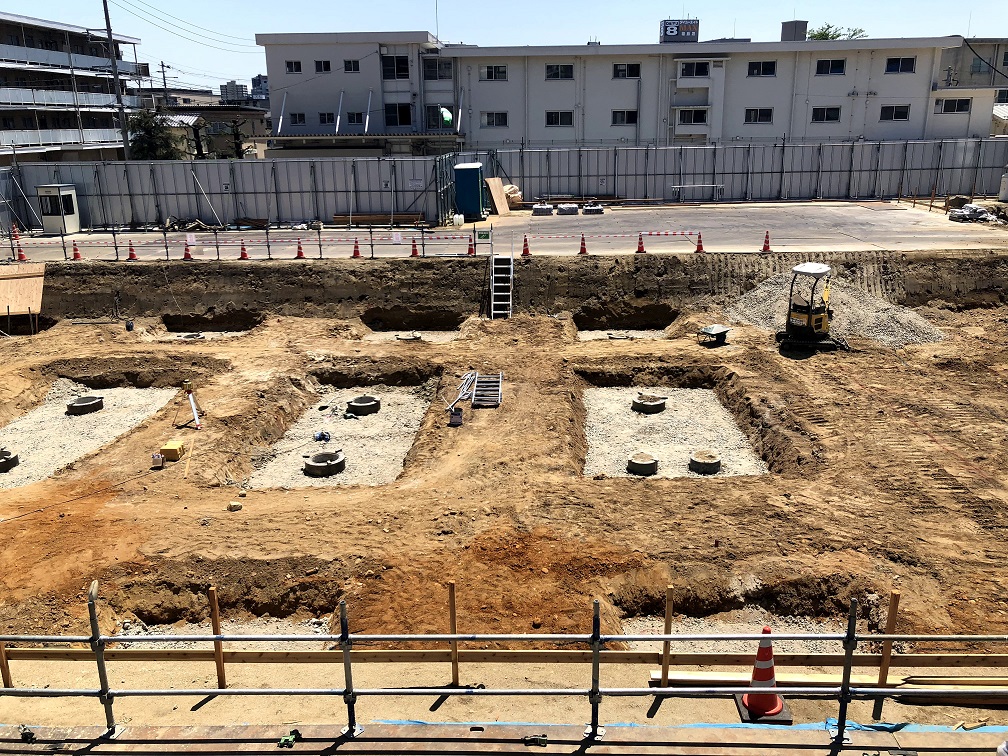

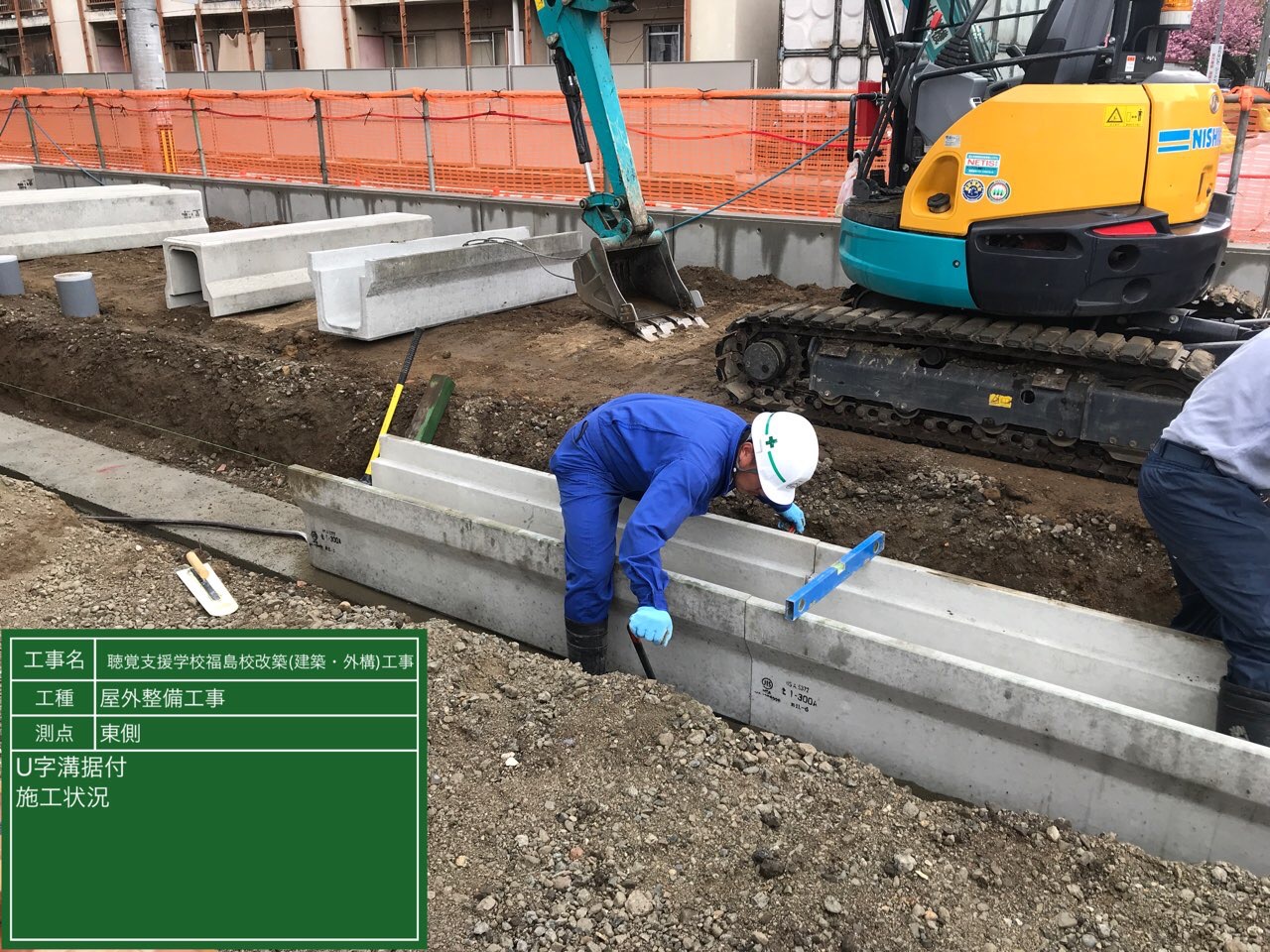

掘削、U字溝据付
2019年04月3週目の進捗状況
コメント

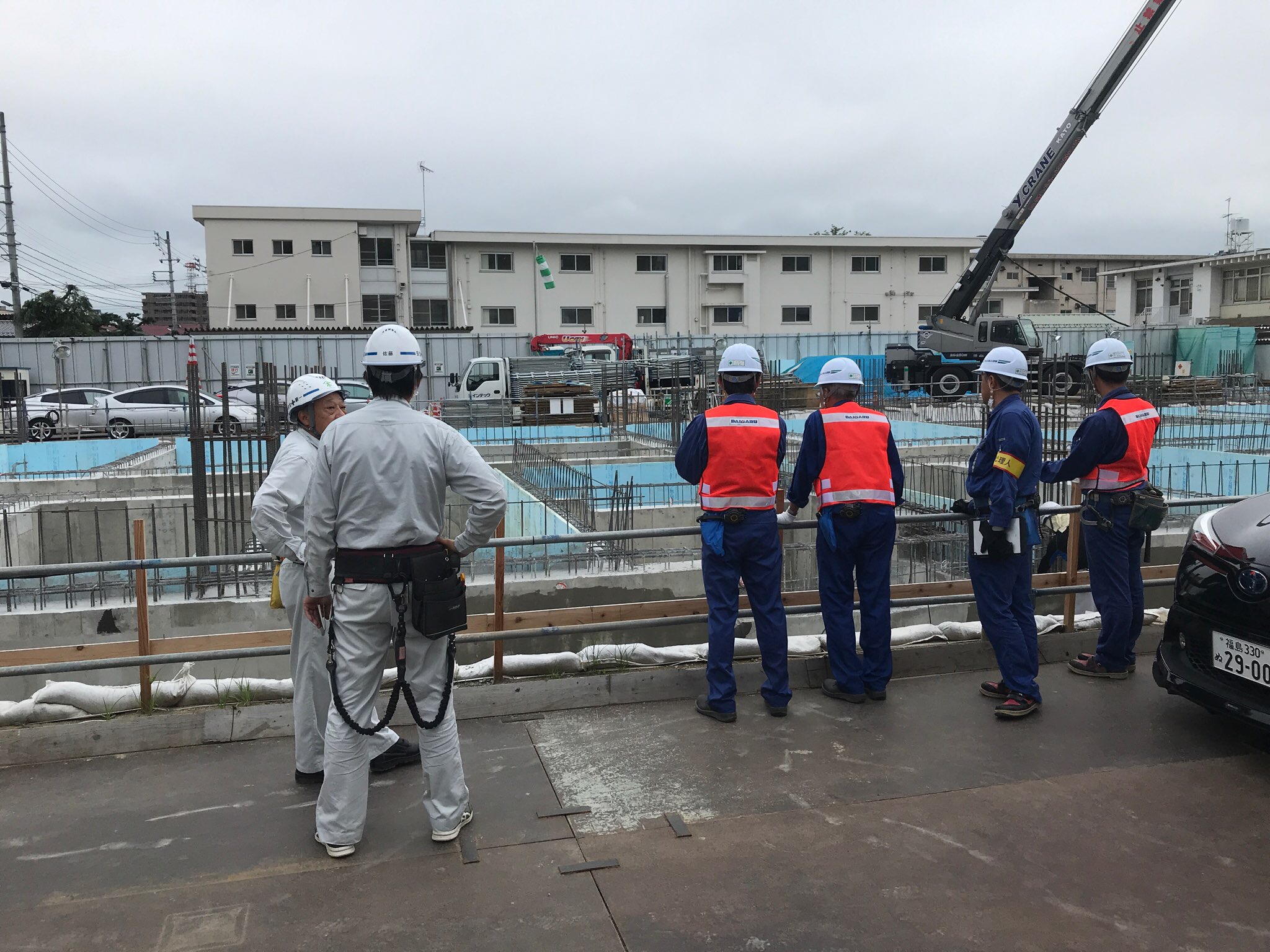

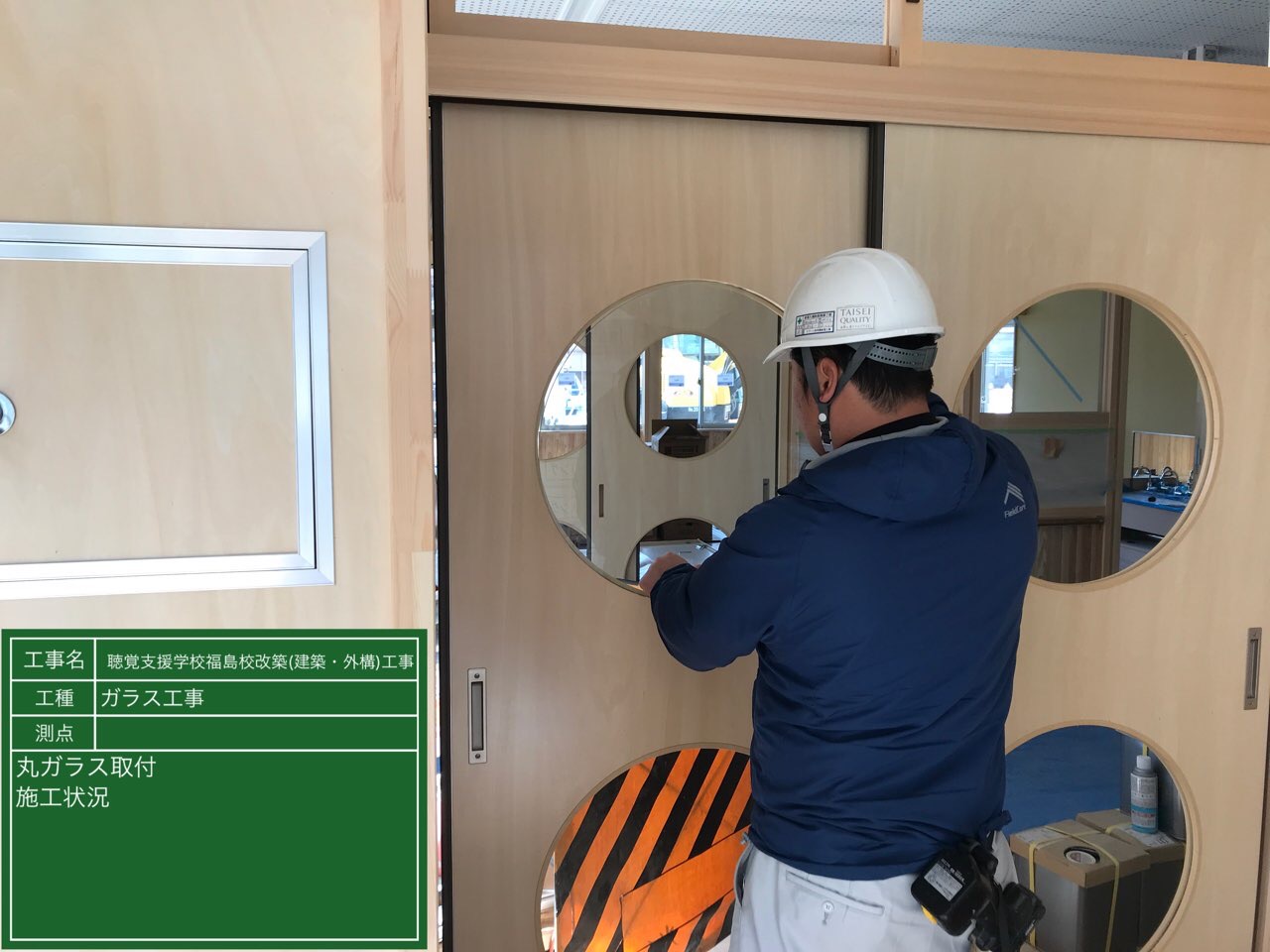

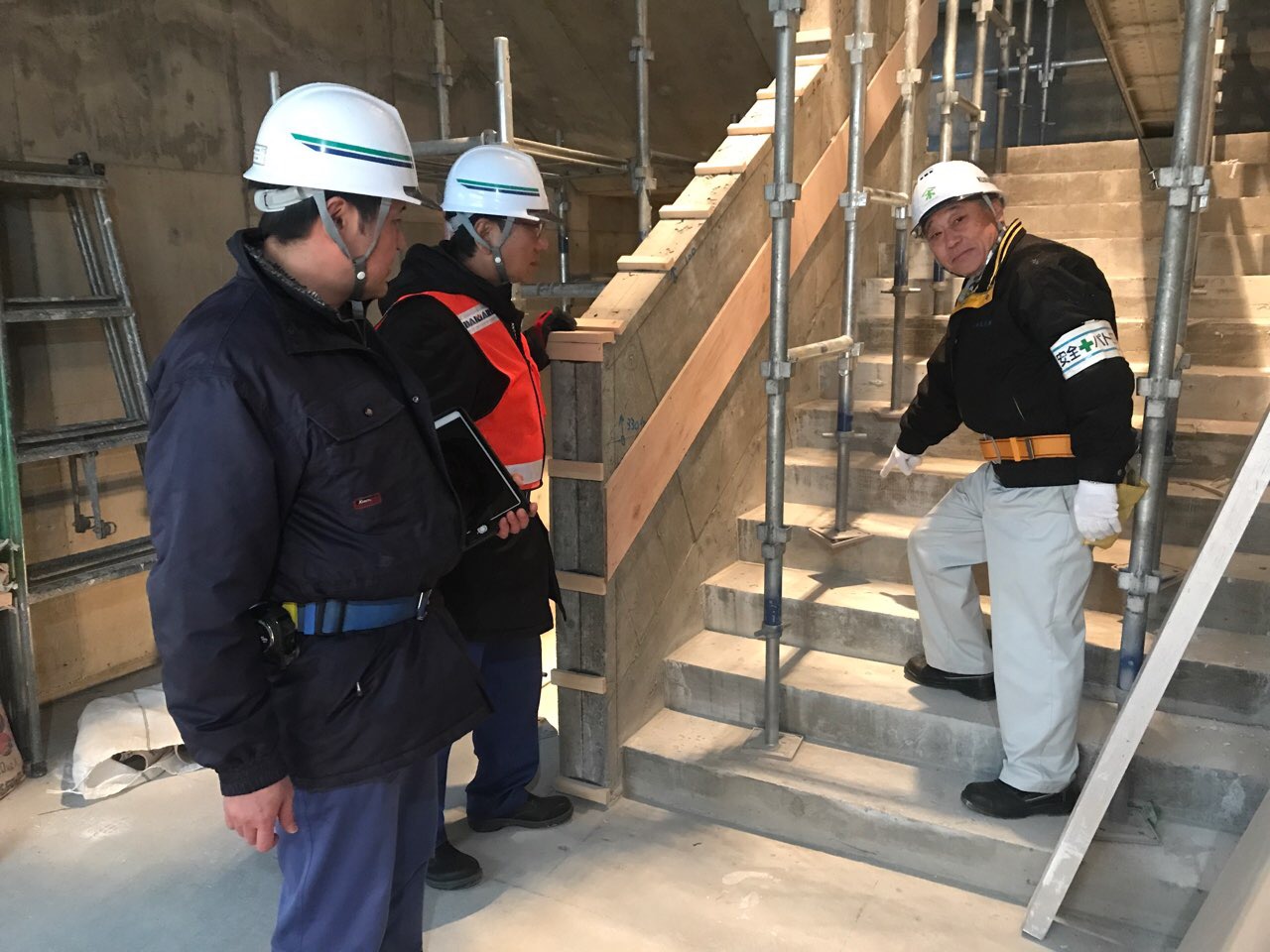

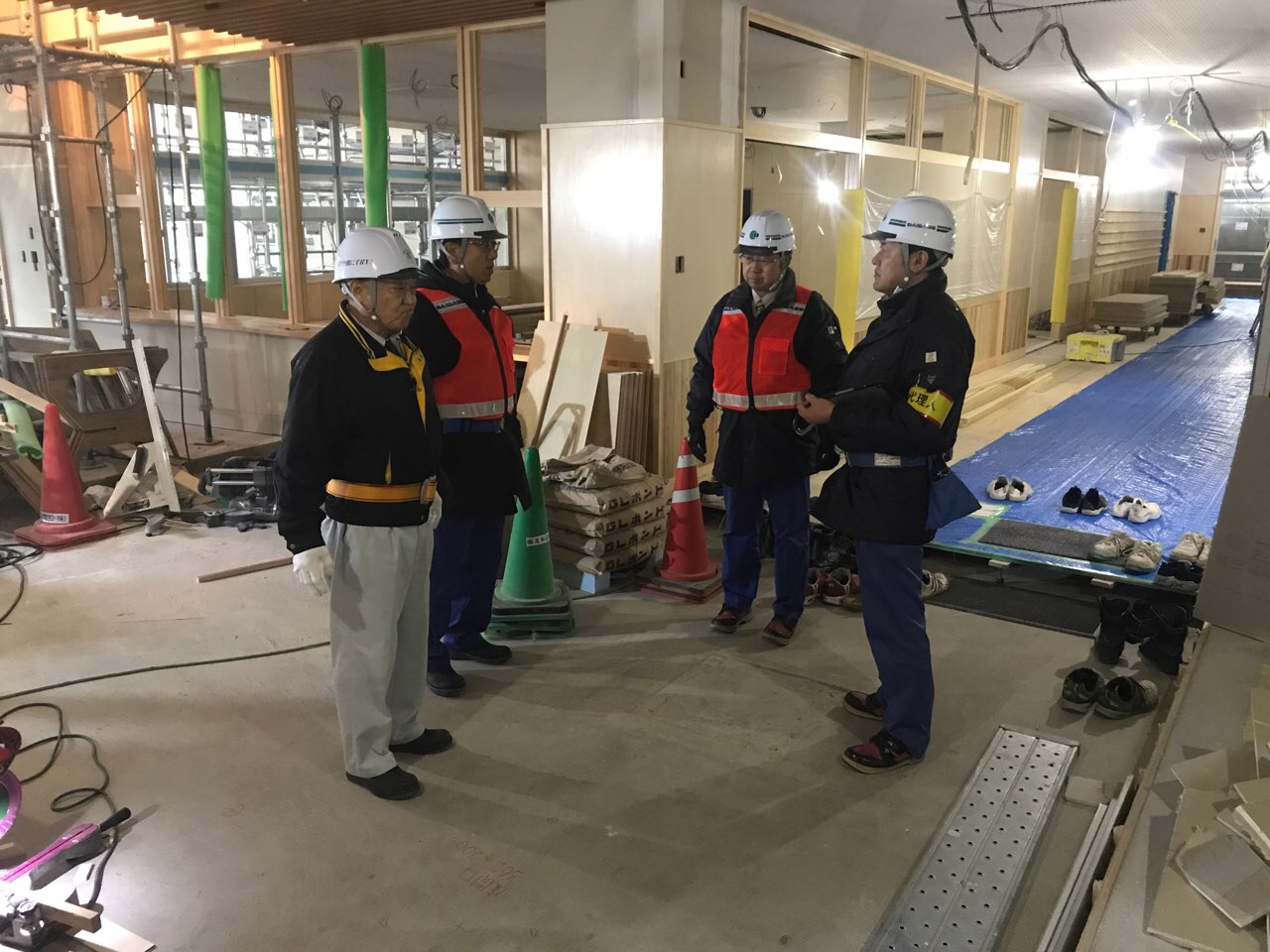

福島県北建設事務所長現場視察、丸ガラス取付、外部足場解体
2019年04月2週目の進捗状況
コメント
モルタル塗、型枠建て込み
2019年04月1週目の進捗状況
コメント

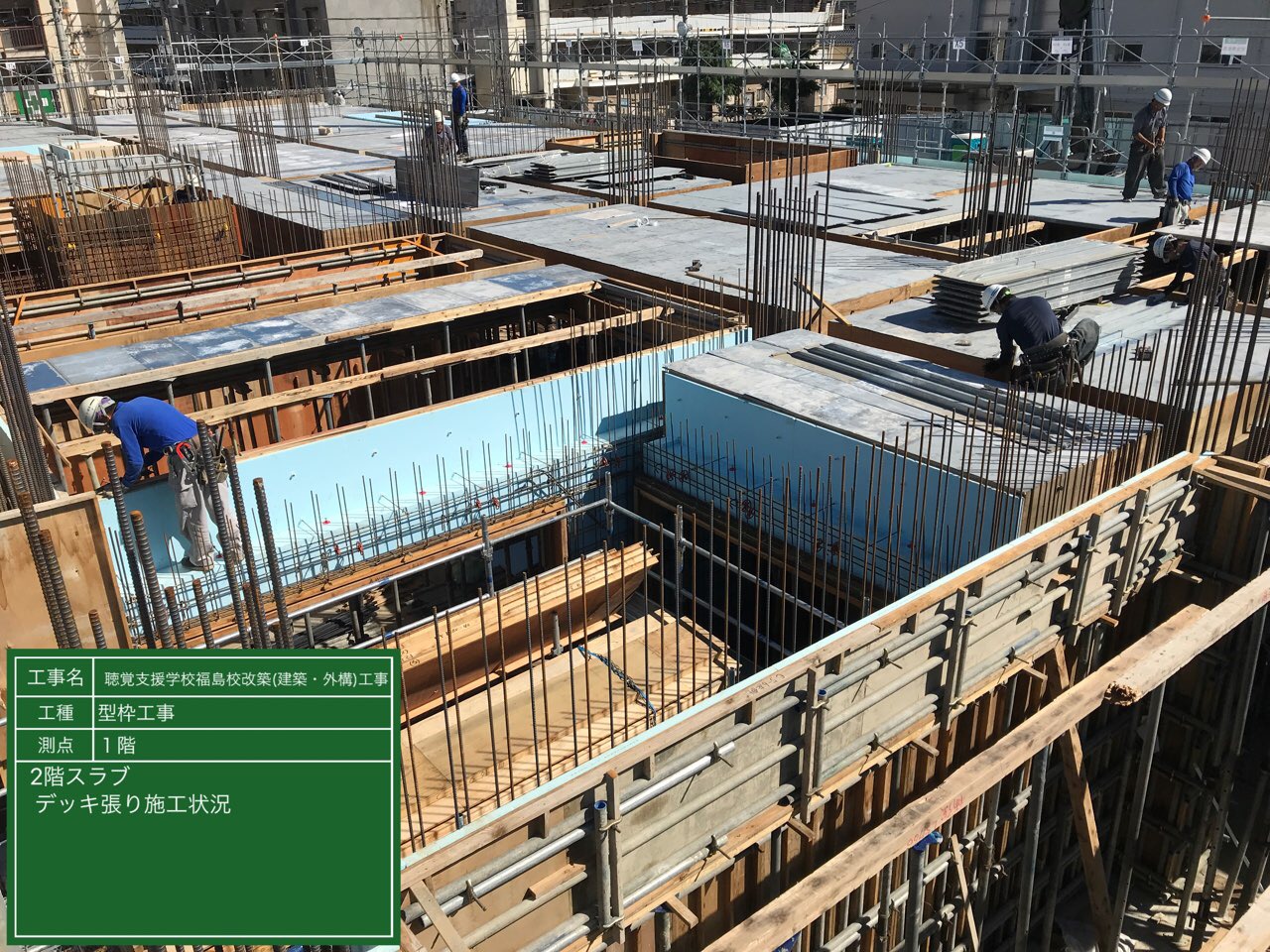

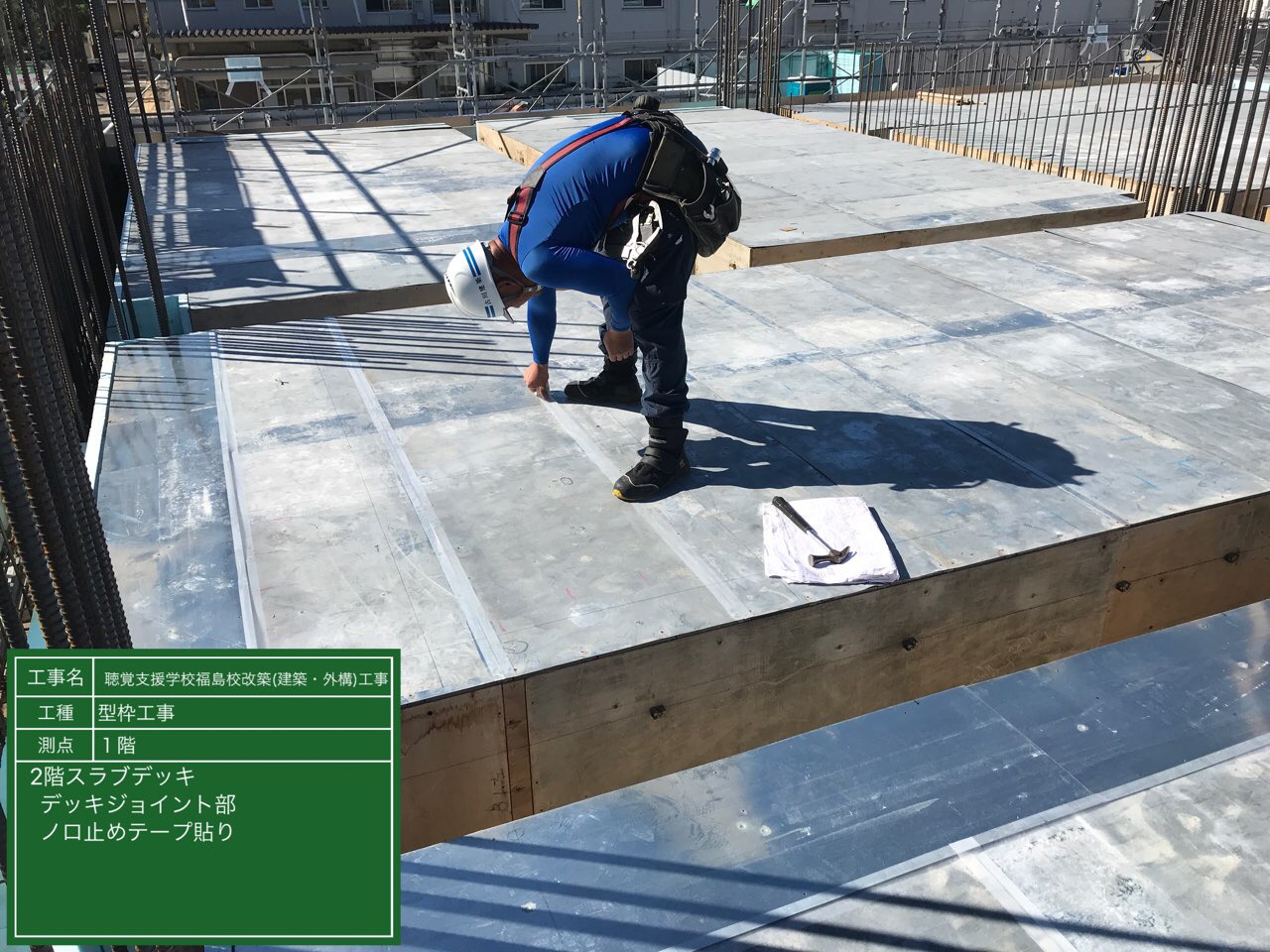

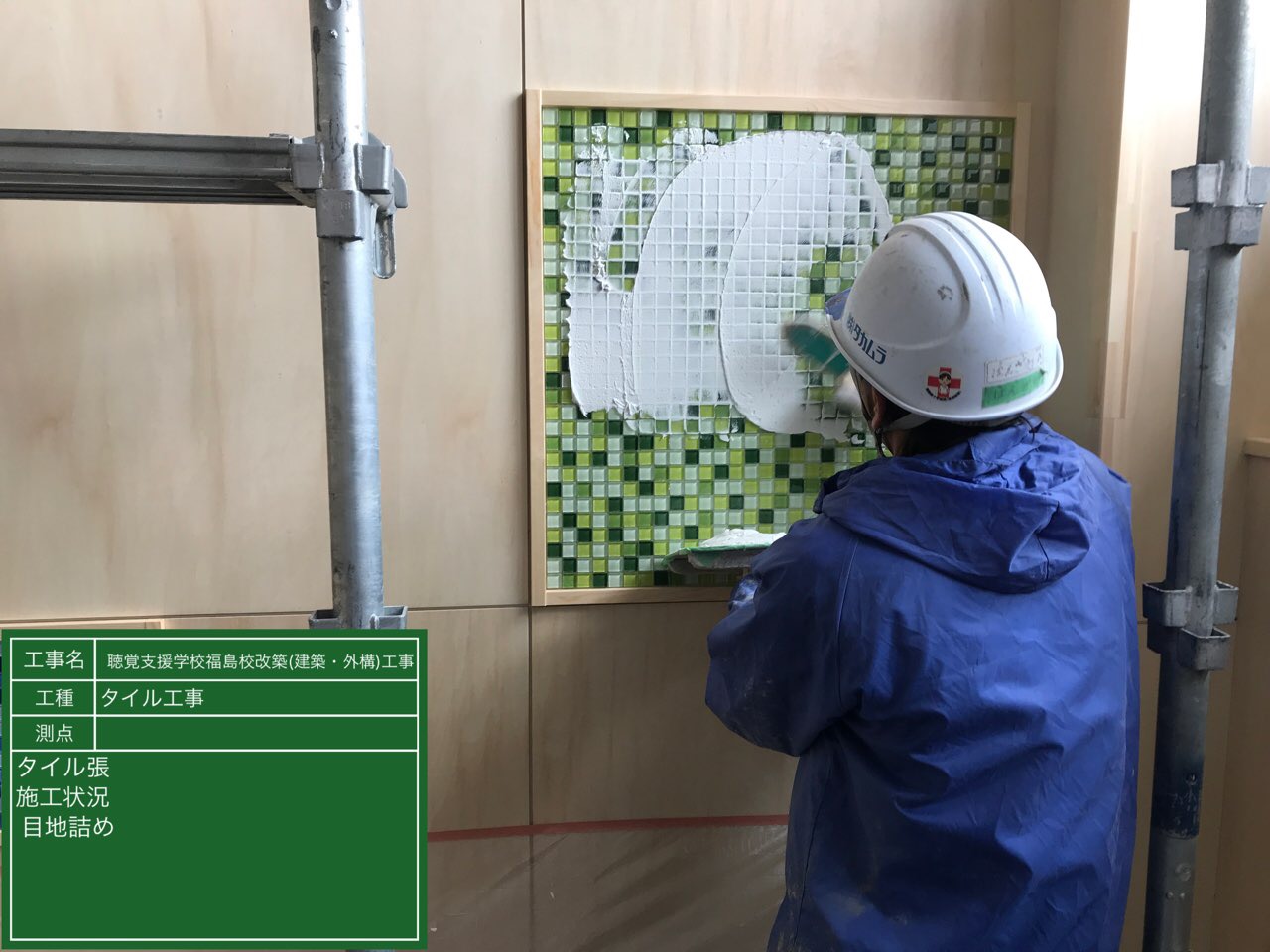

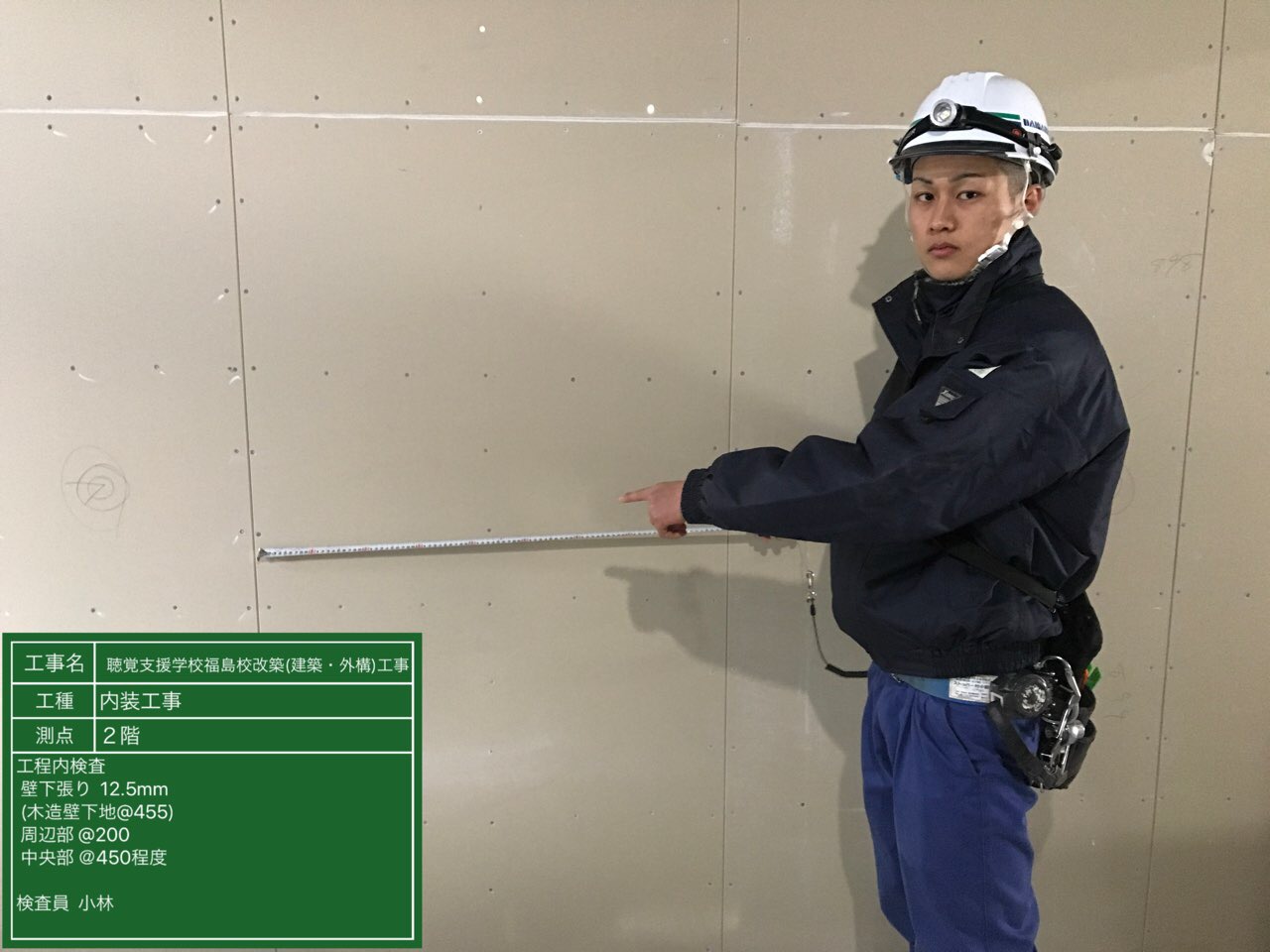

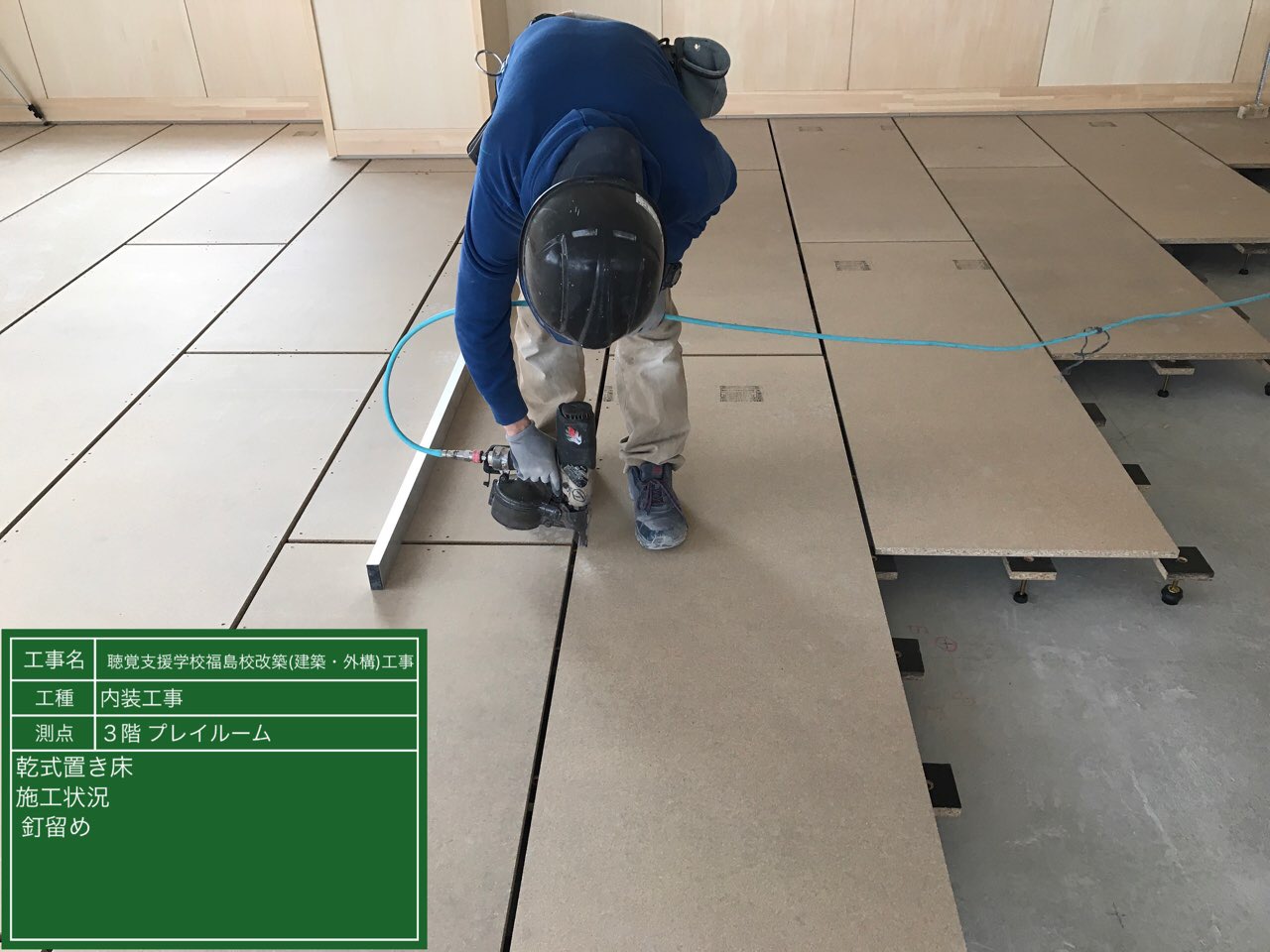

乾式置き床釘留め、タイル張目地詰め
2019年03月5週目の進捗状況
コメント

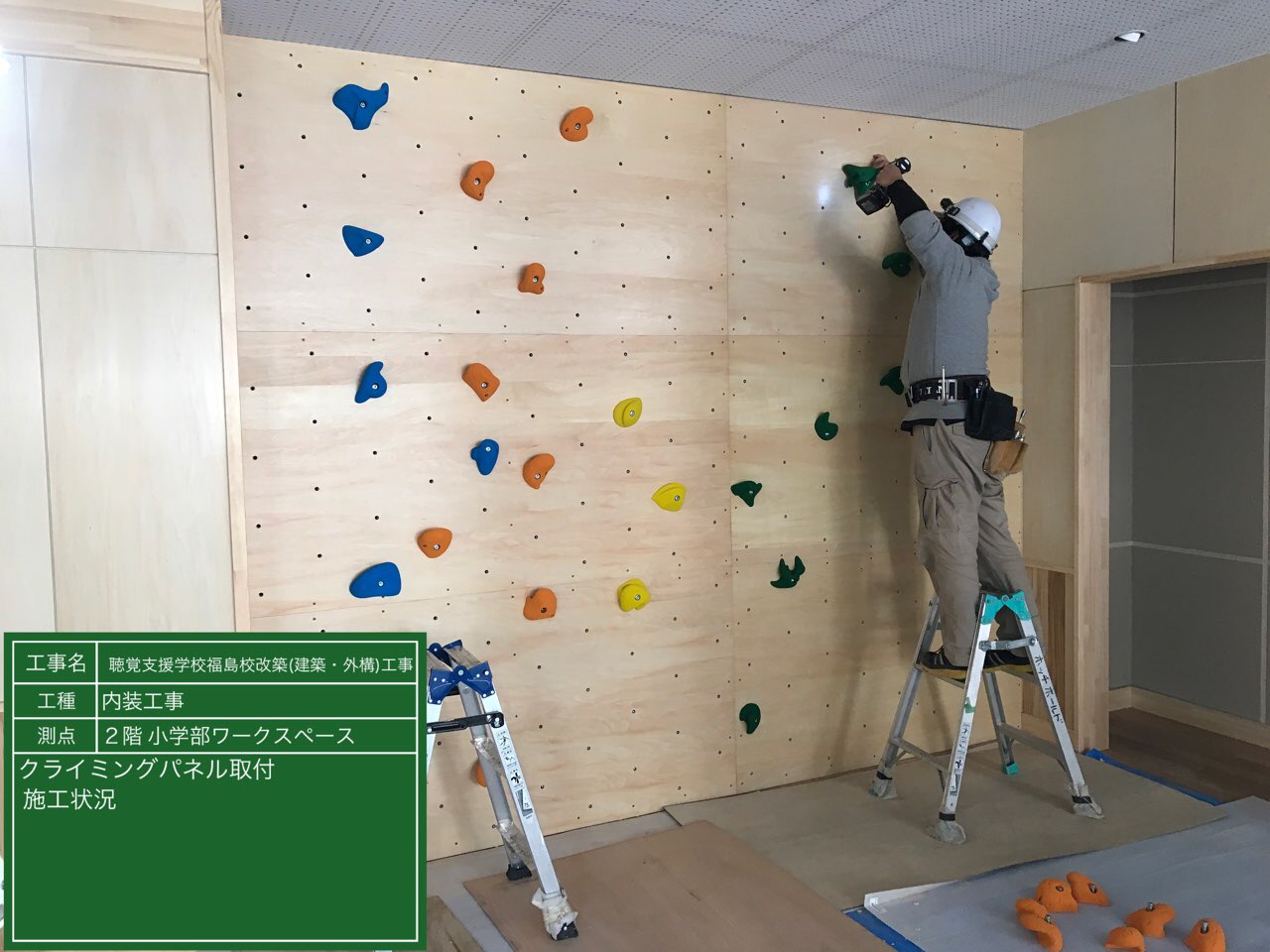

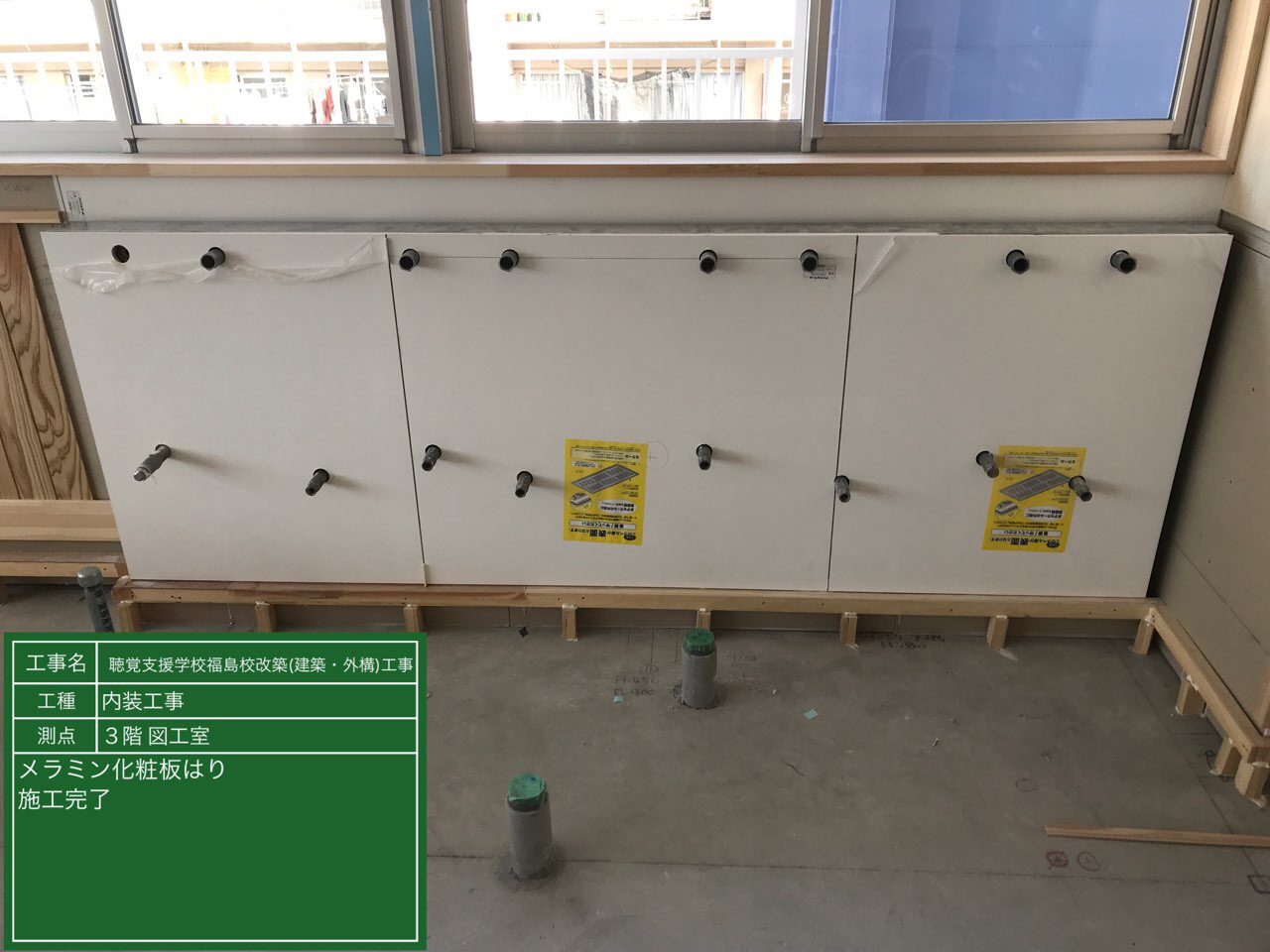

クライミングパネル取付、メラミン化粧板はり、モルタル塗
2019年03月4週目の進捗状況
コメント

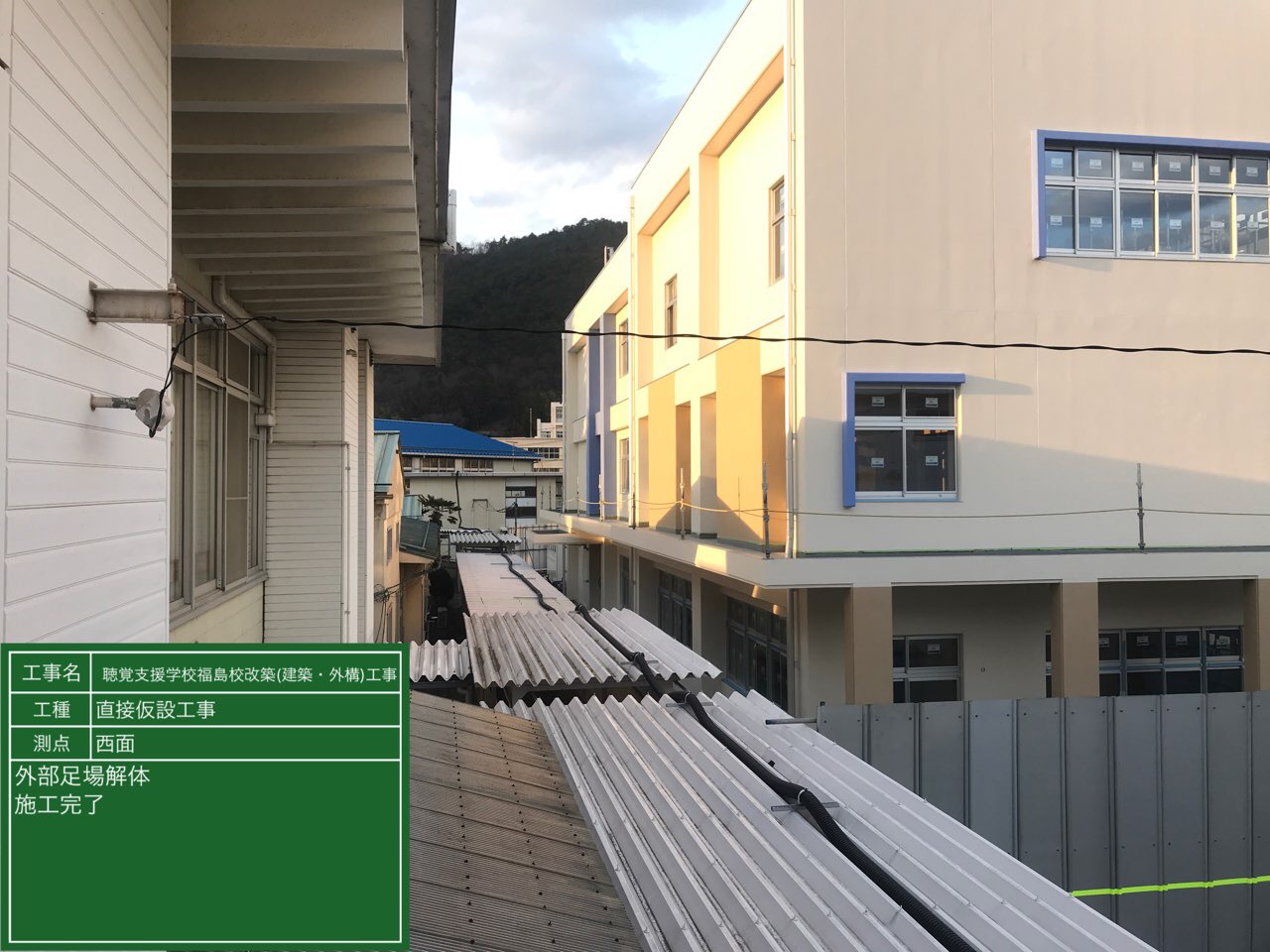

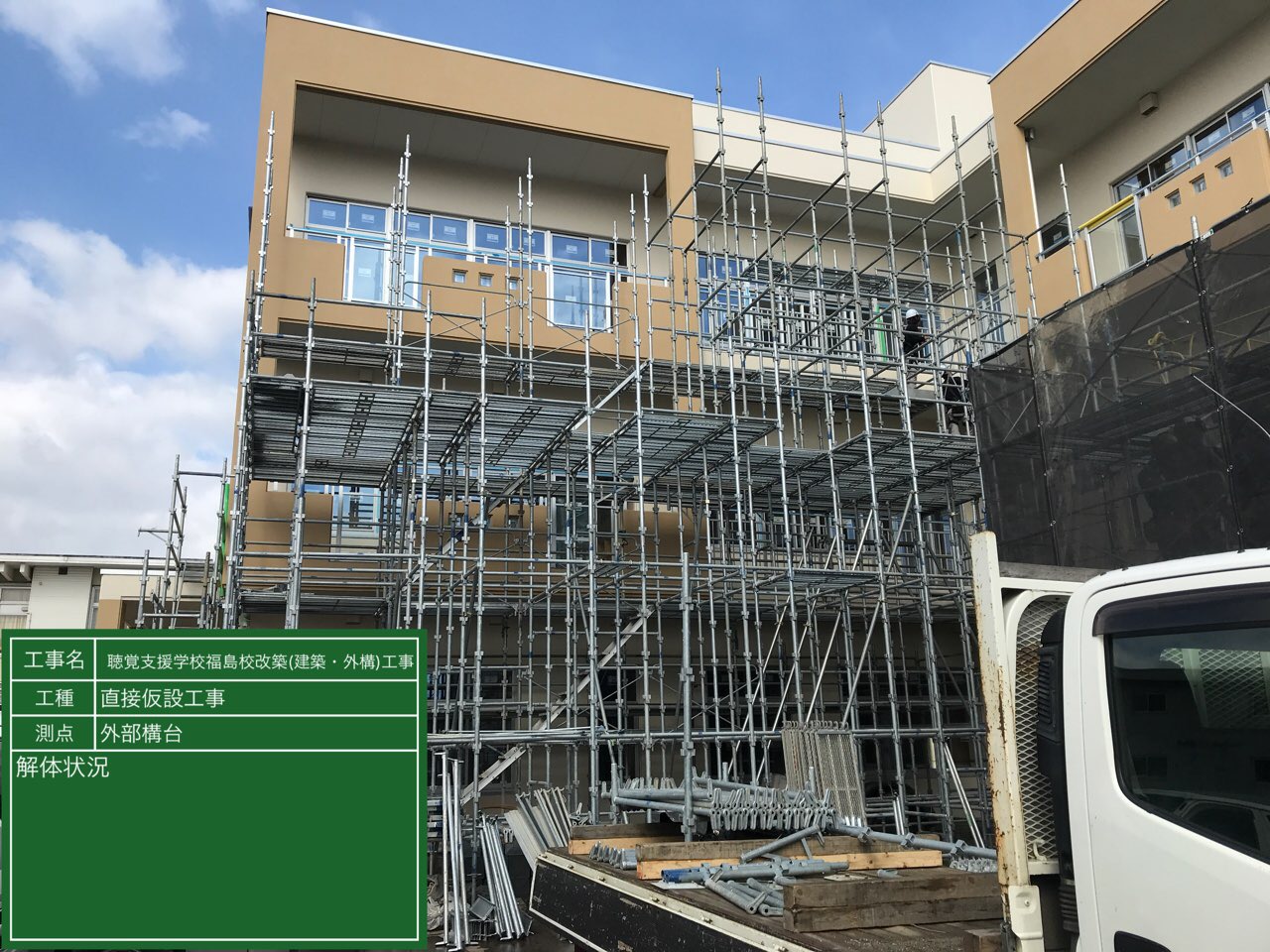

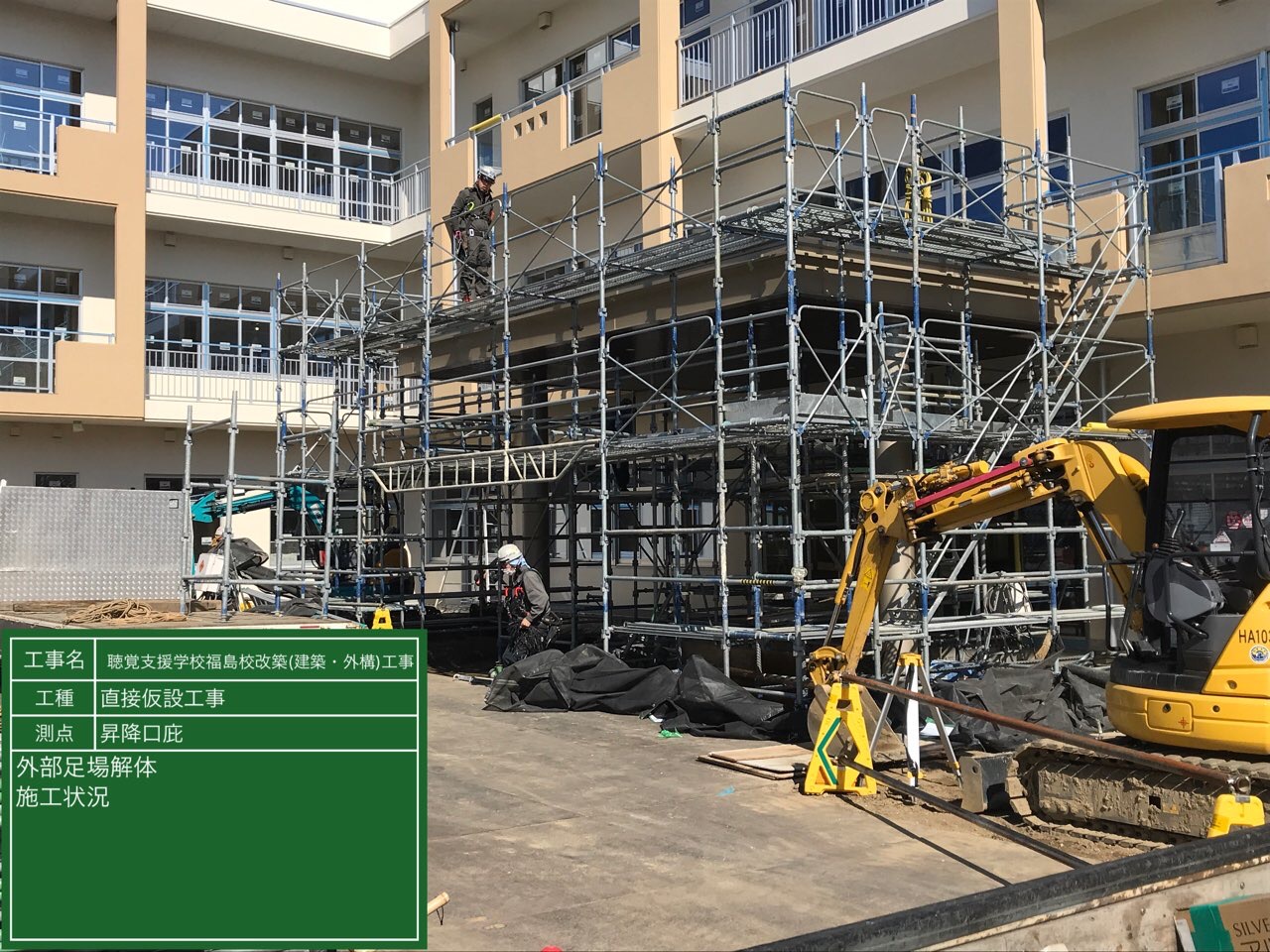

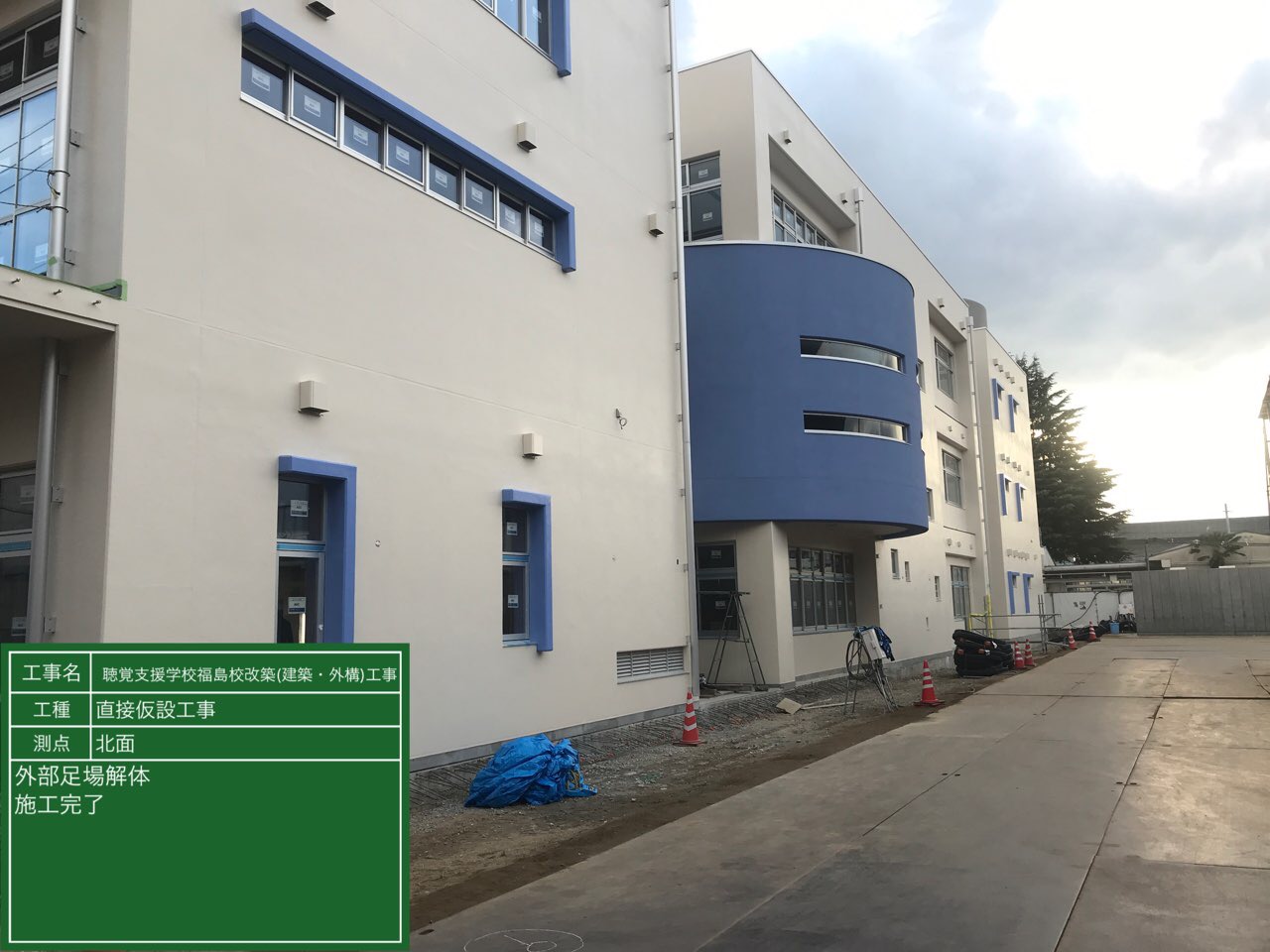

外部足場解体
2019年03月2週目の進捗状況
コメント
2019年02月4週目の進捗状況
コメント

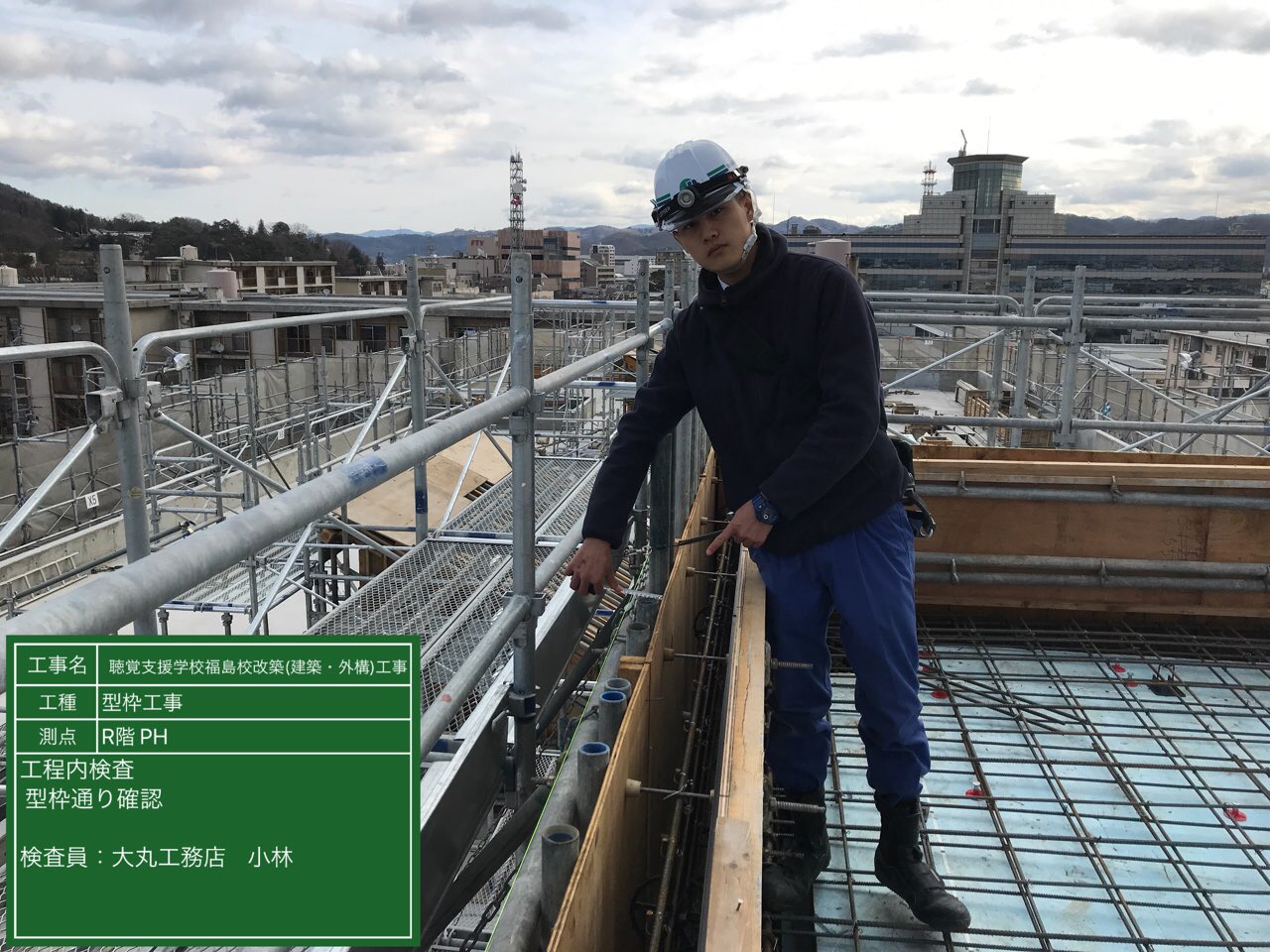

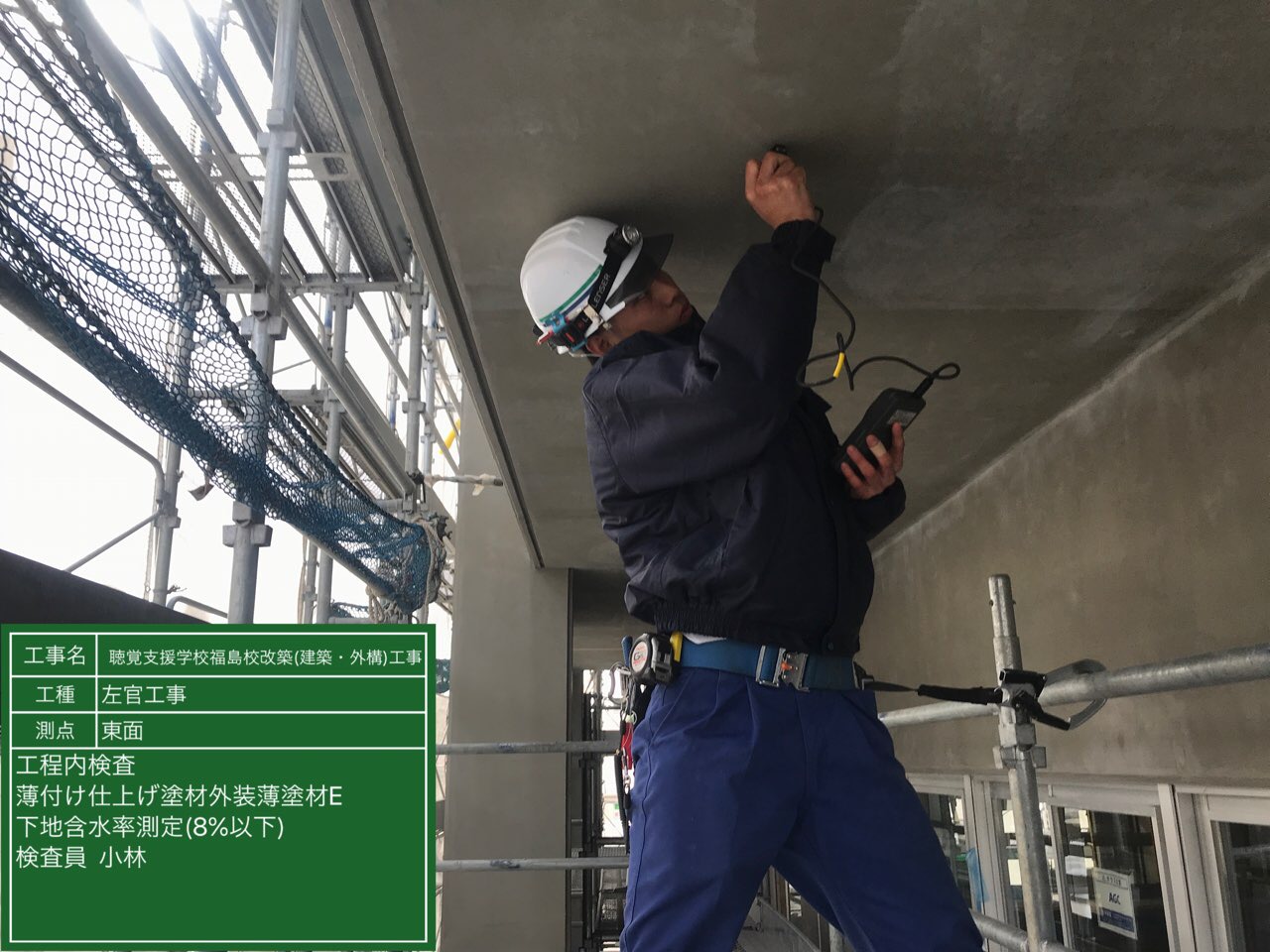

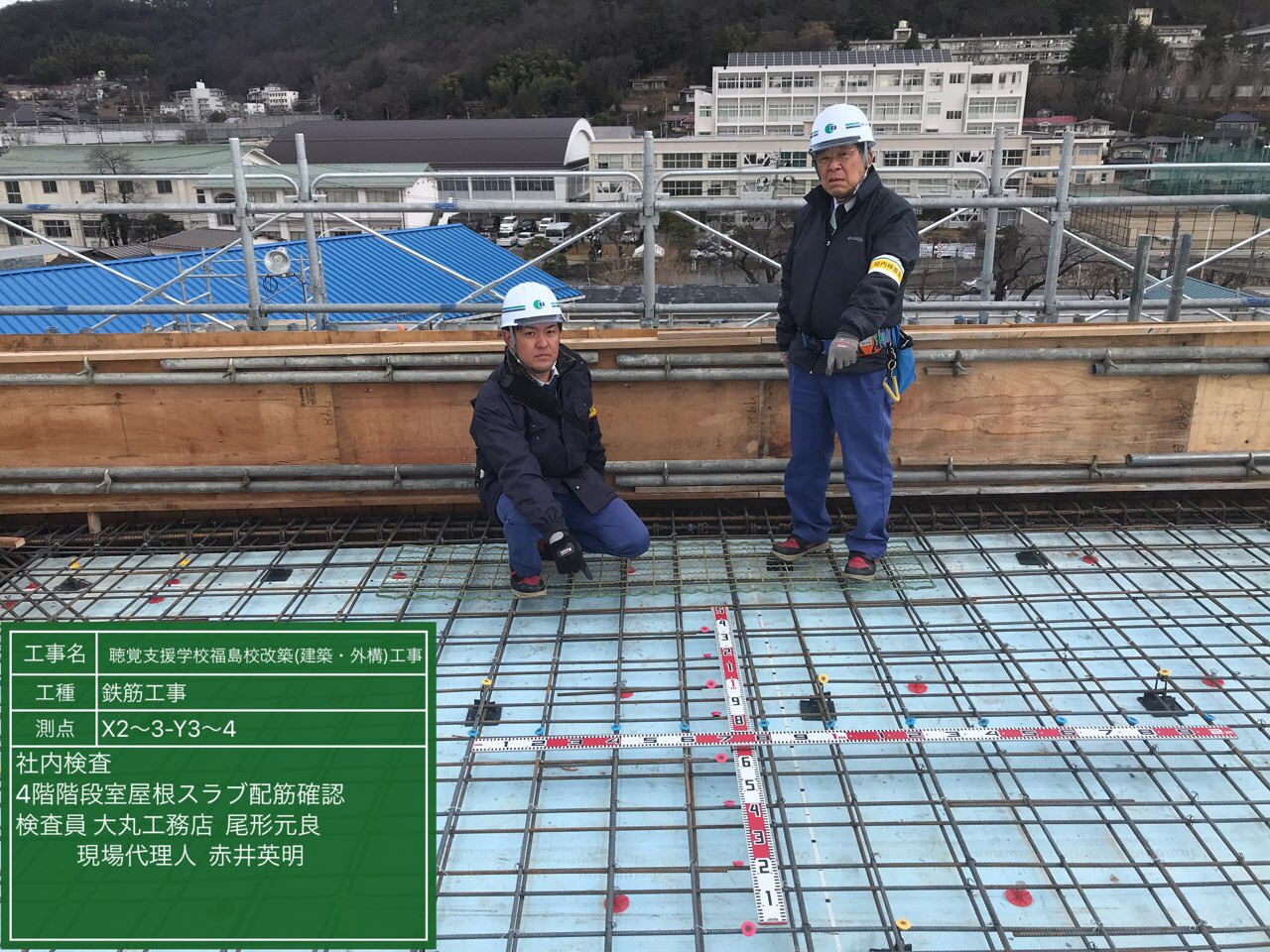

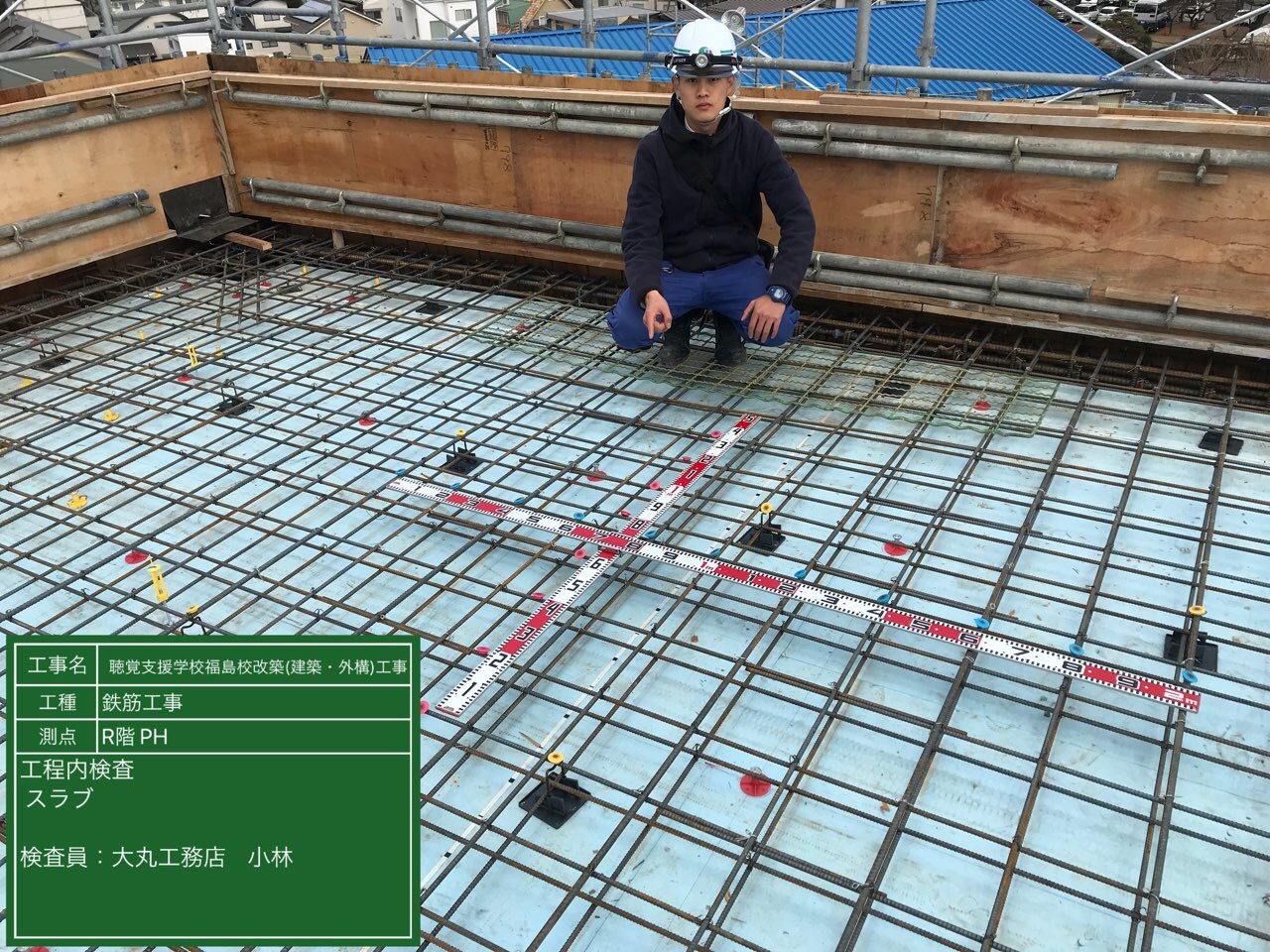

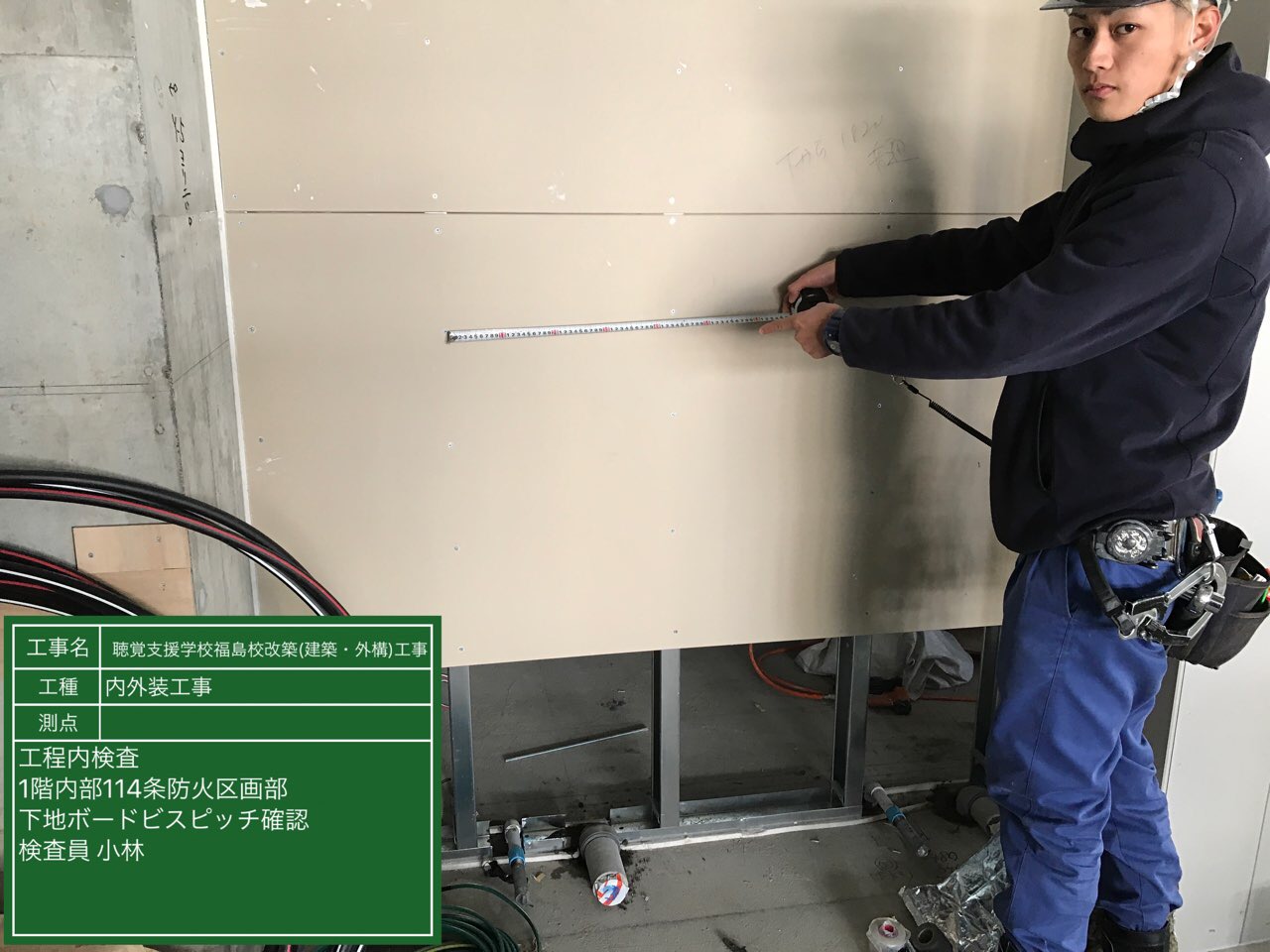

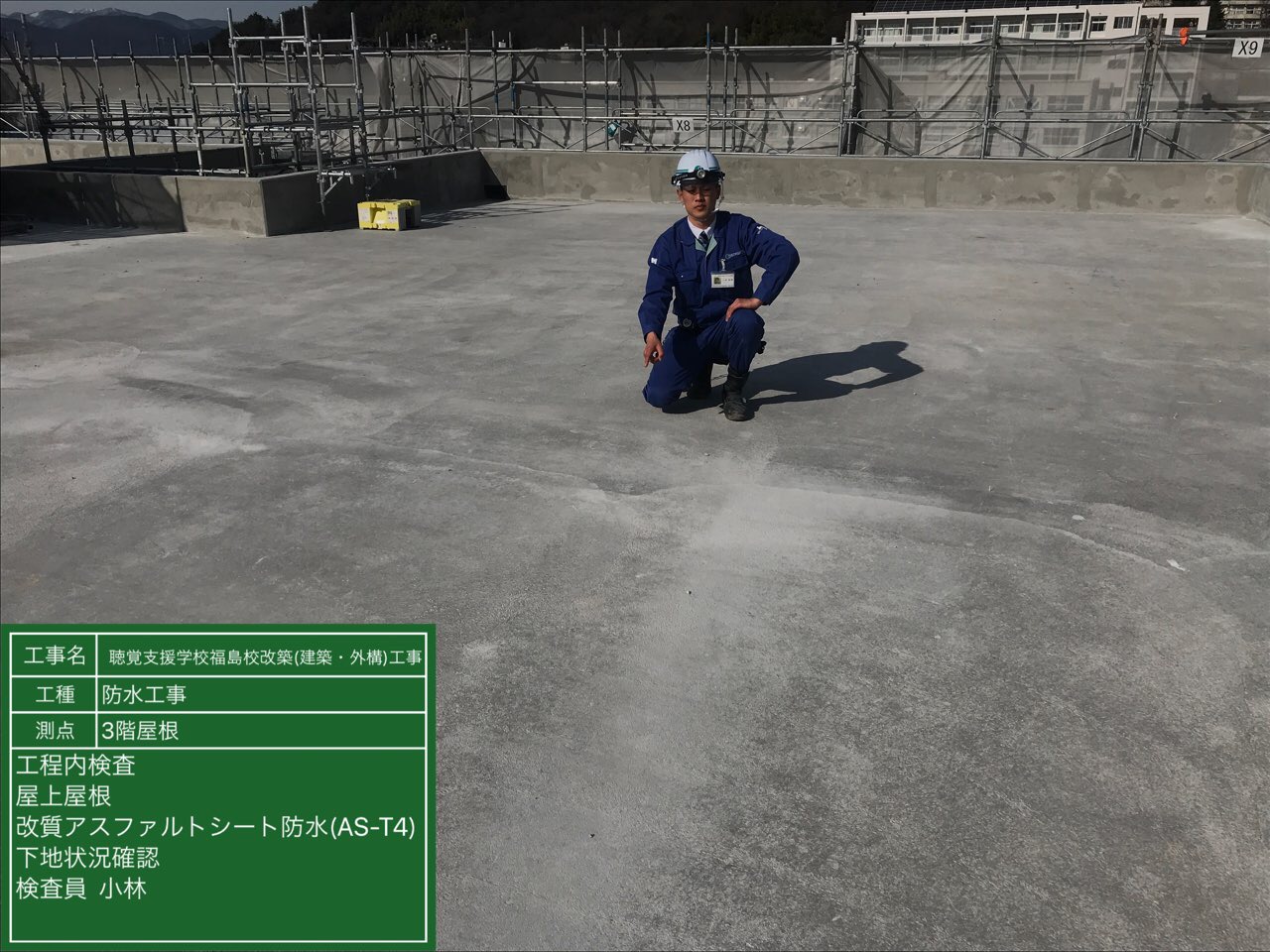

工程内検査
2019年02月3週目の進捗状況
コメント
工程内検査
2019年02月2週目の進捗状況
コメント

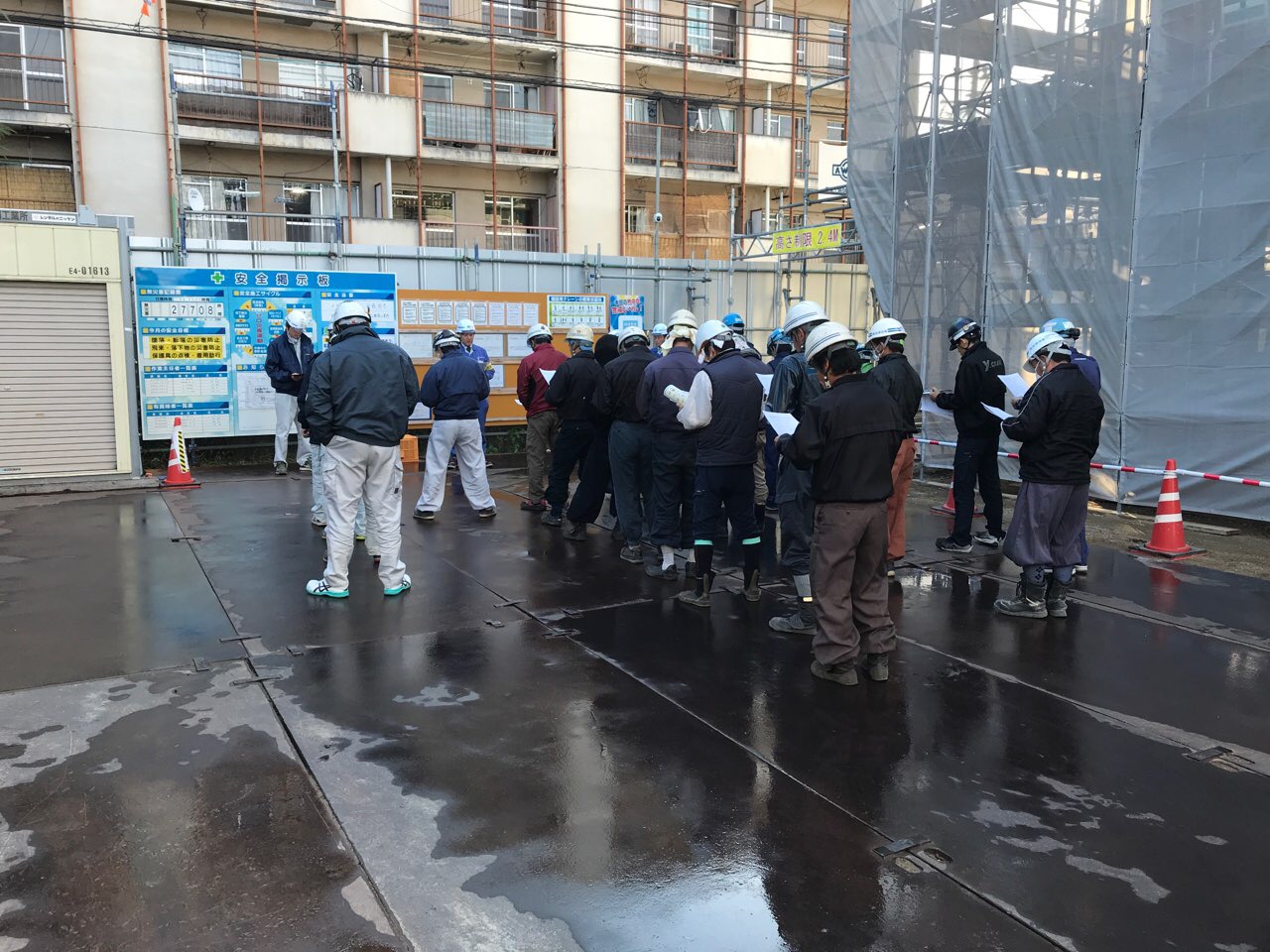

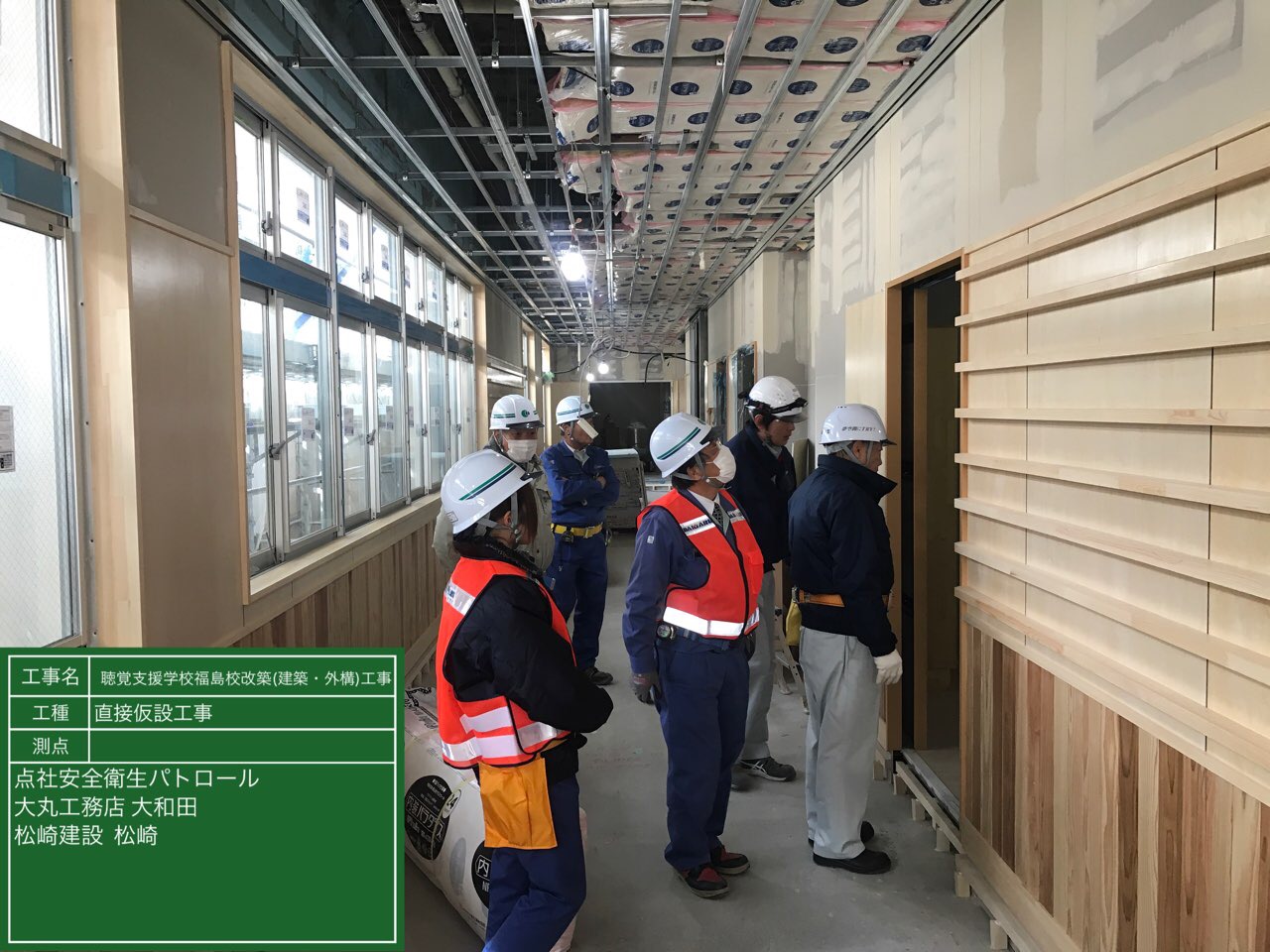

店社安全衛生パトロール、屋上屋根下地状況確認

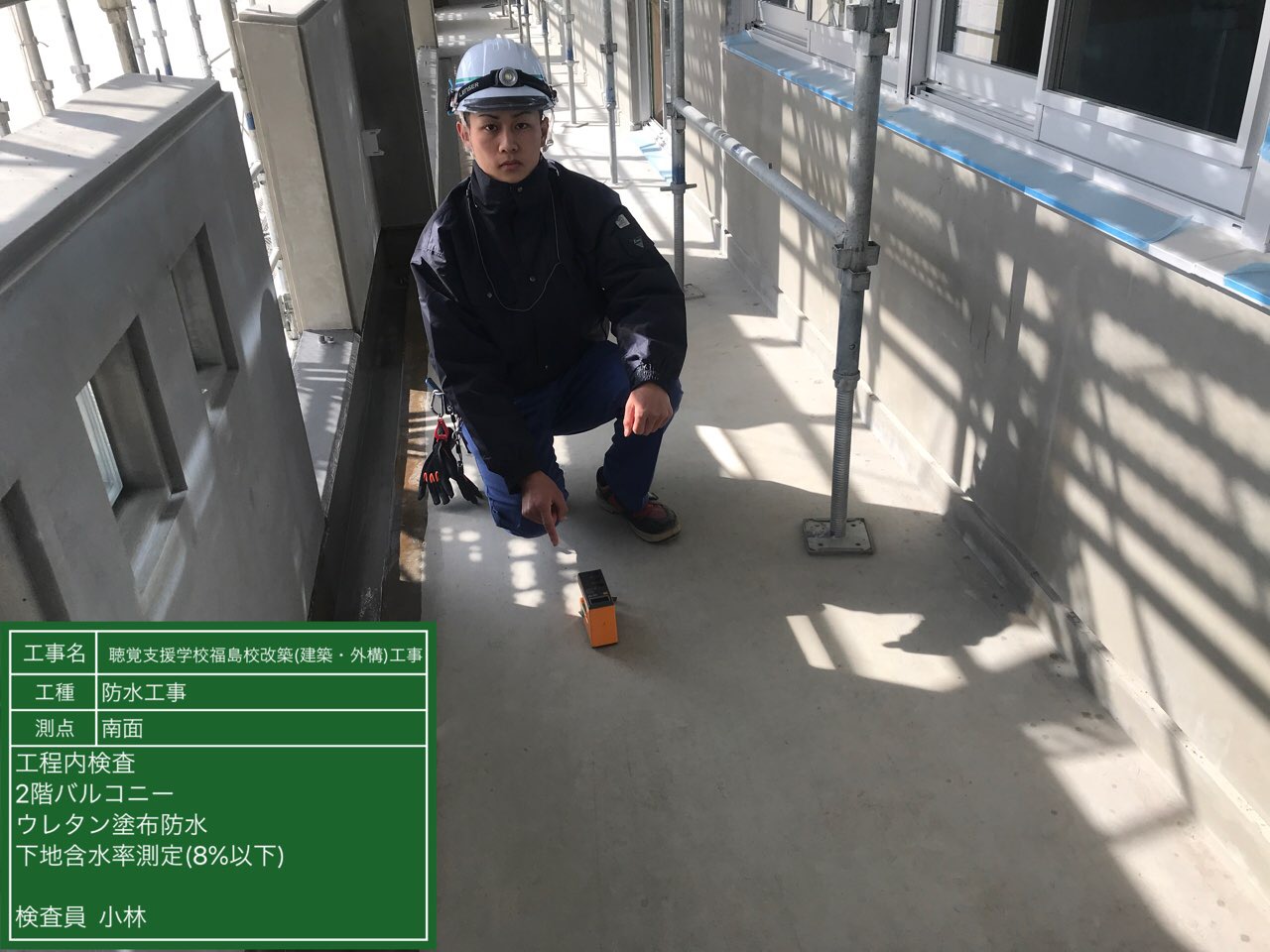

2019年01月5週目の進捗状況
コメント

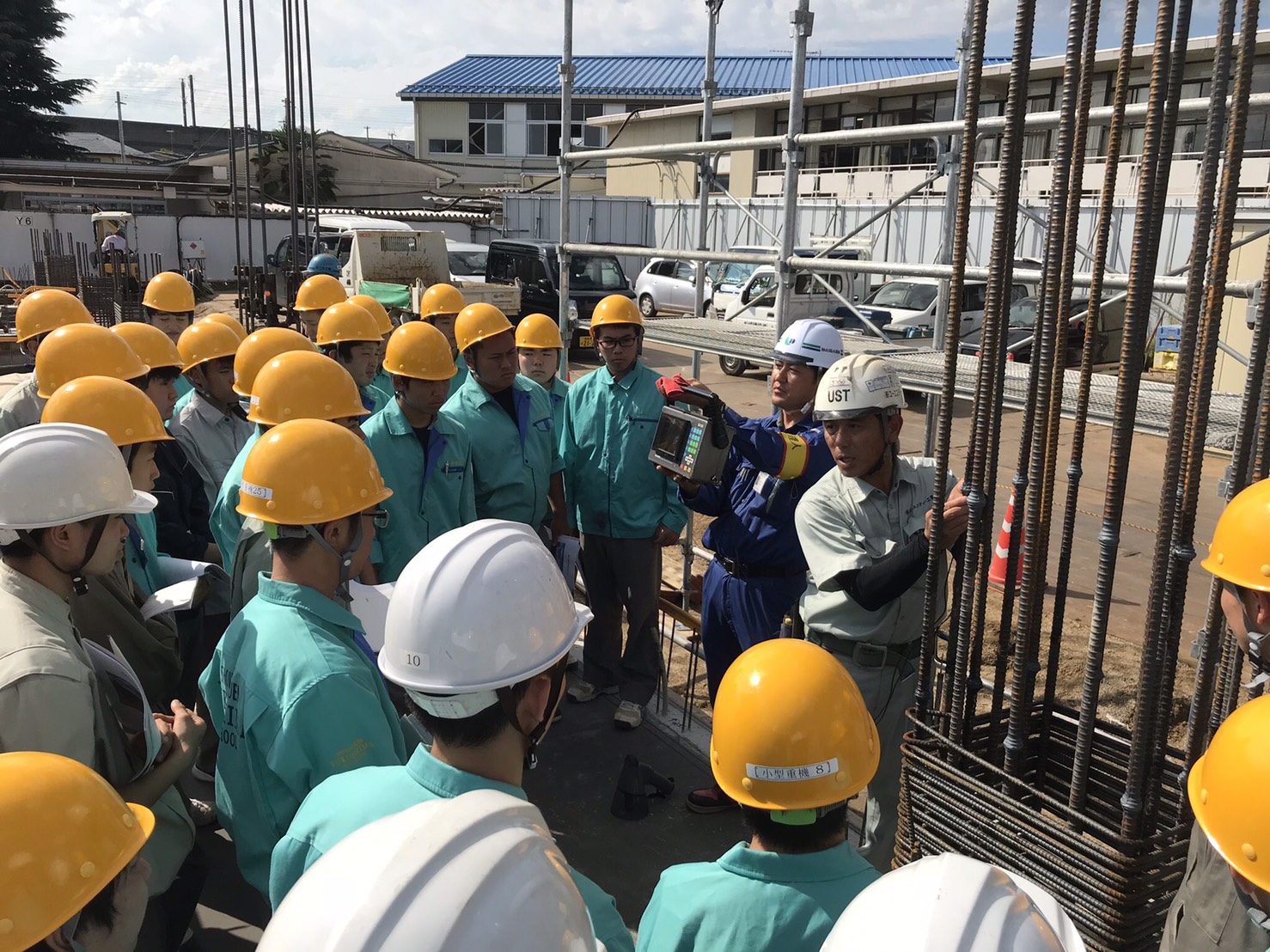

工程内検査
2019年01月4週目の進捗状況
コメント

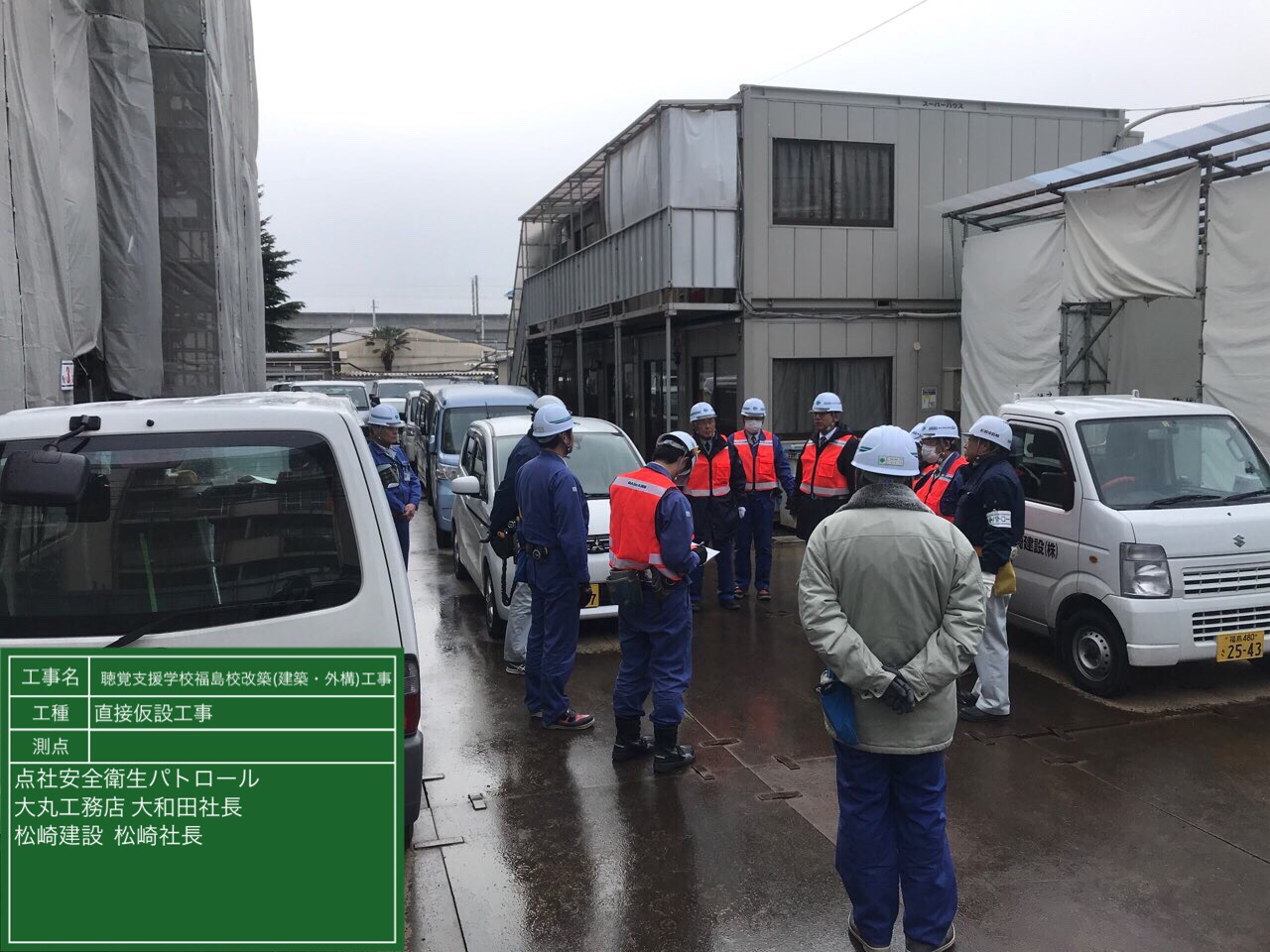

JV安全パトロール
2019年01月3週目の進捗状況
コメント

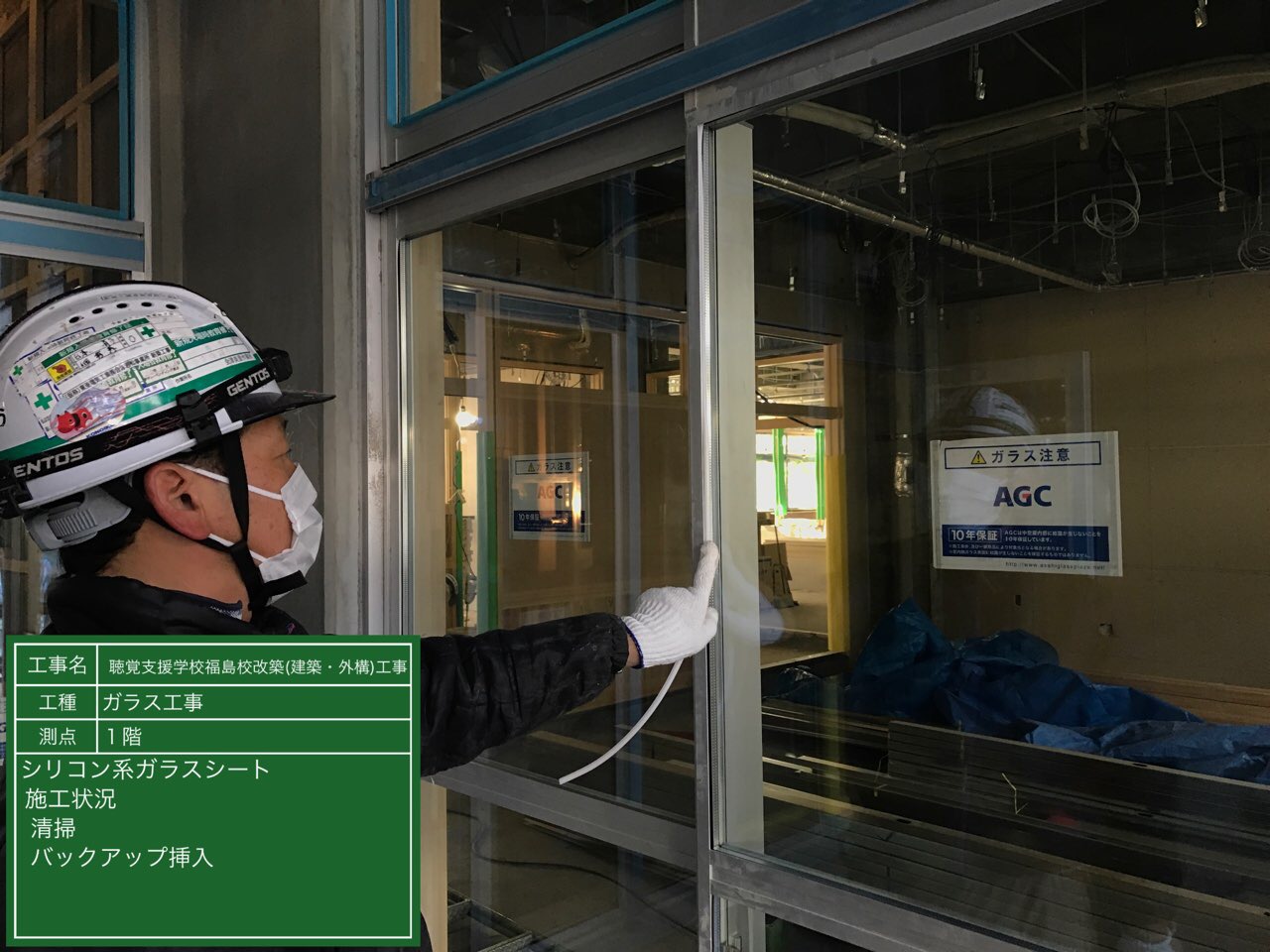

ガラスシート施工状況
2019年01月2週目の進捗状況
コメント

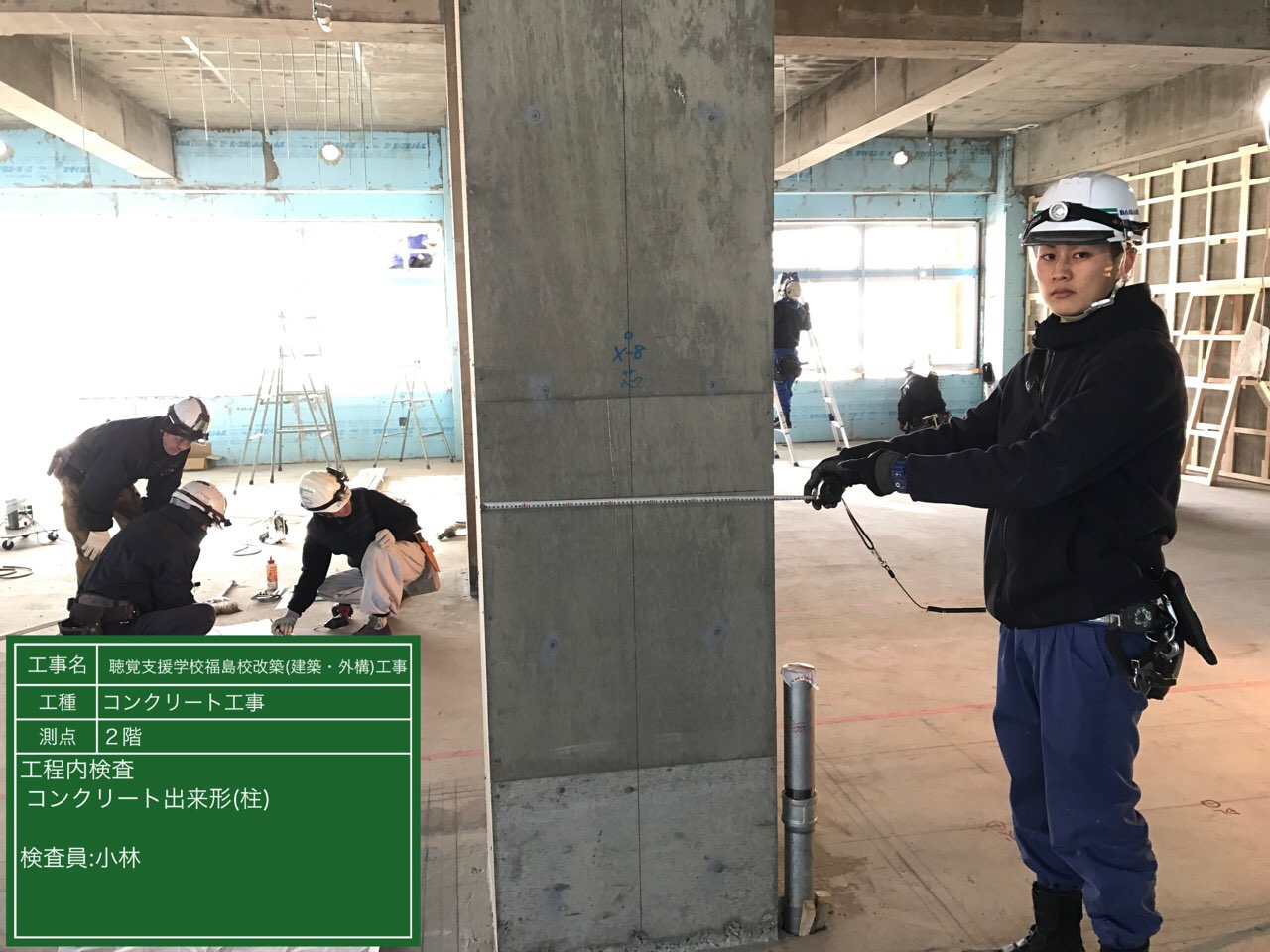

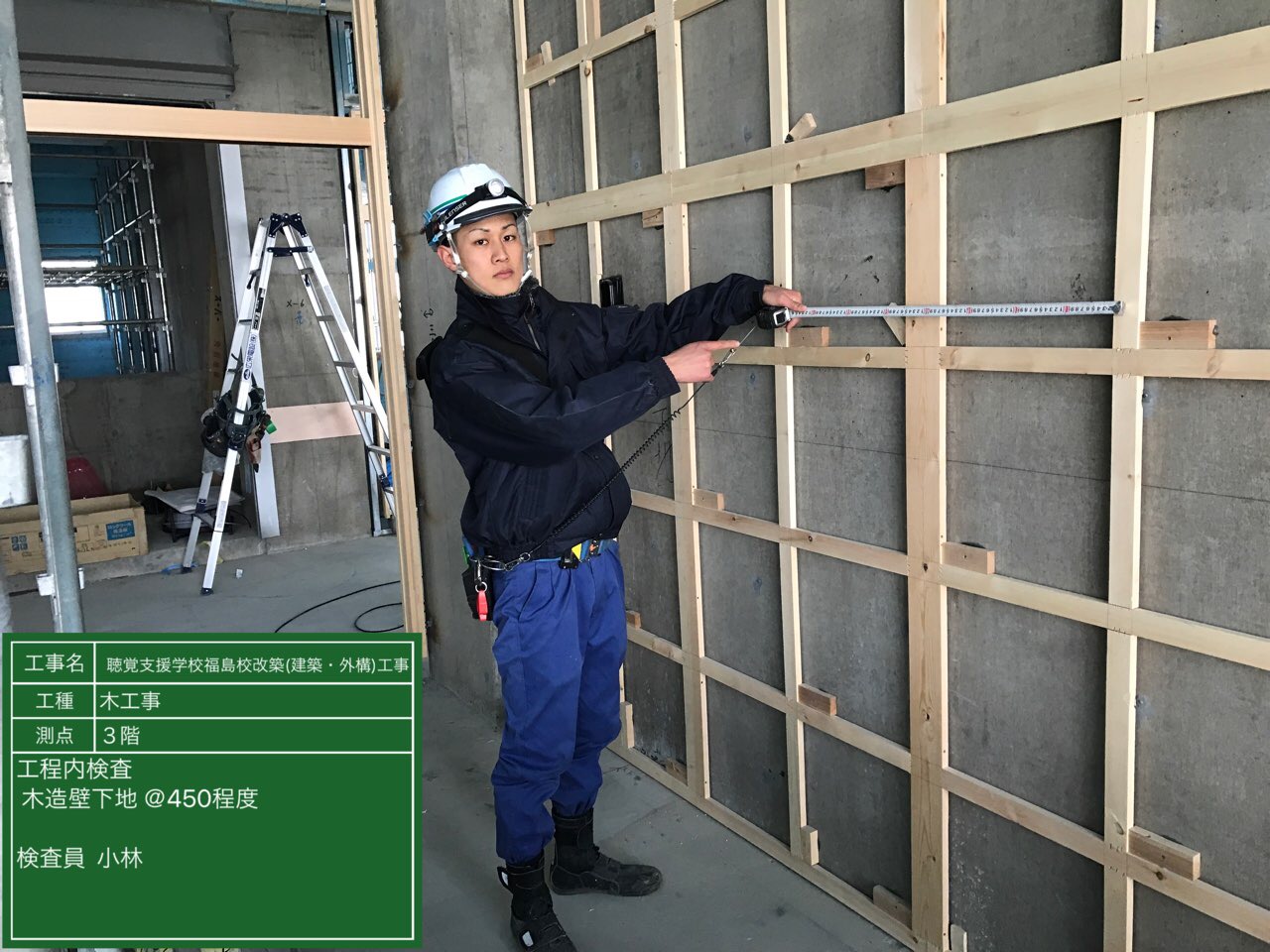

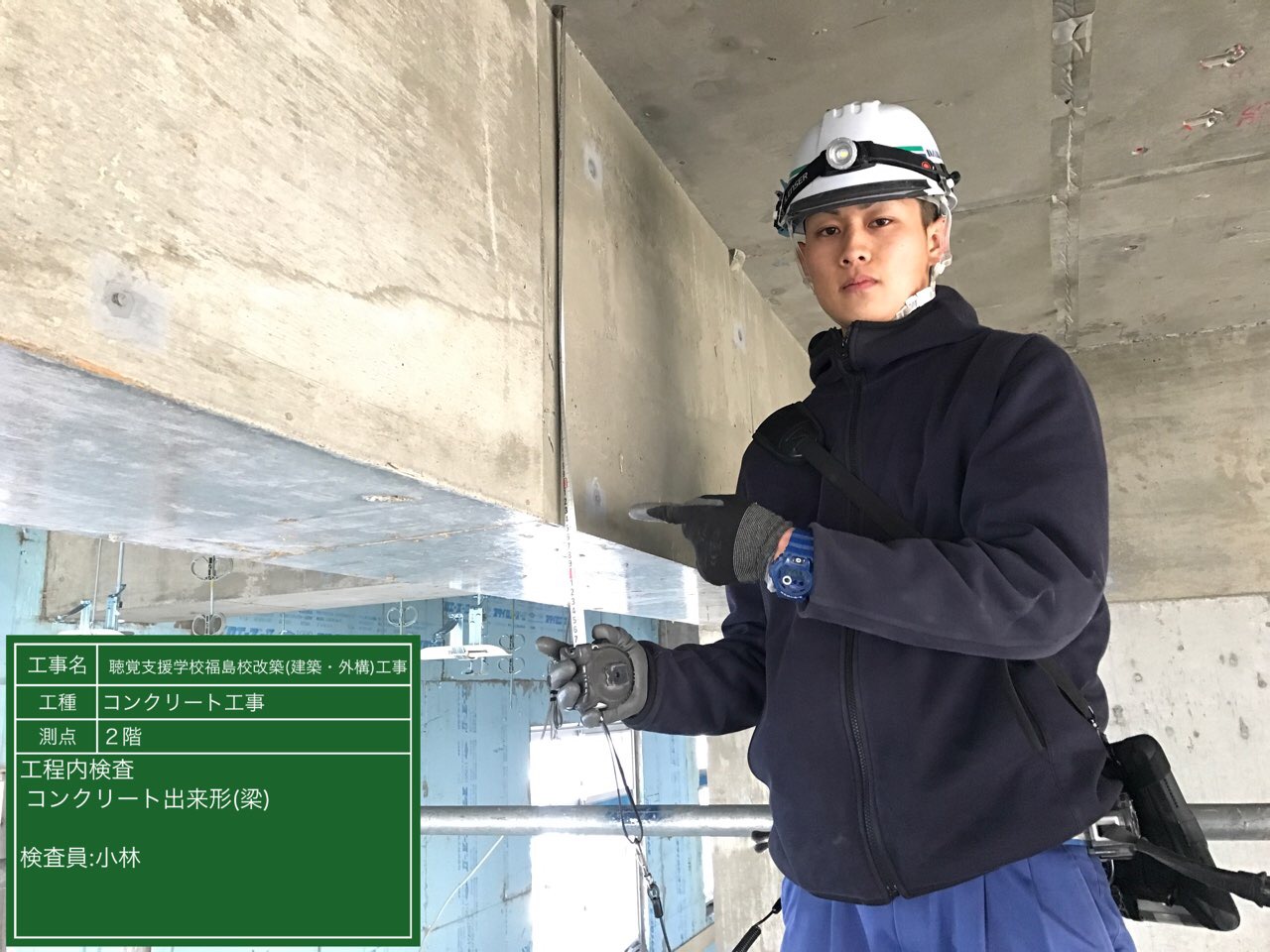

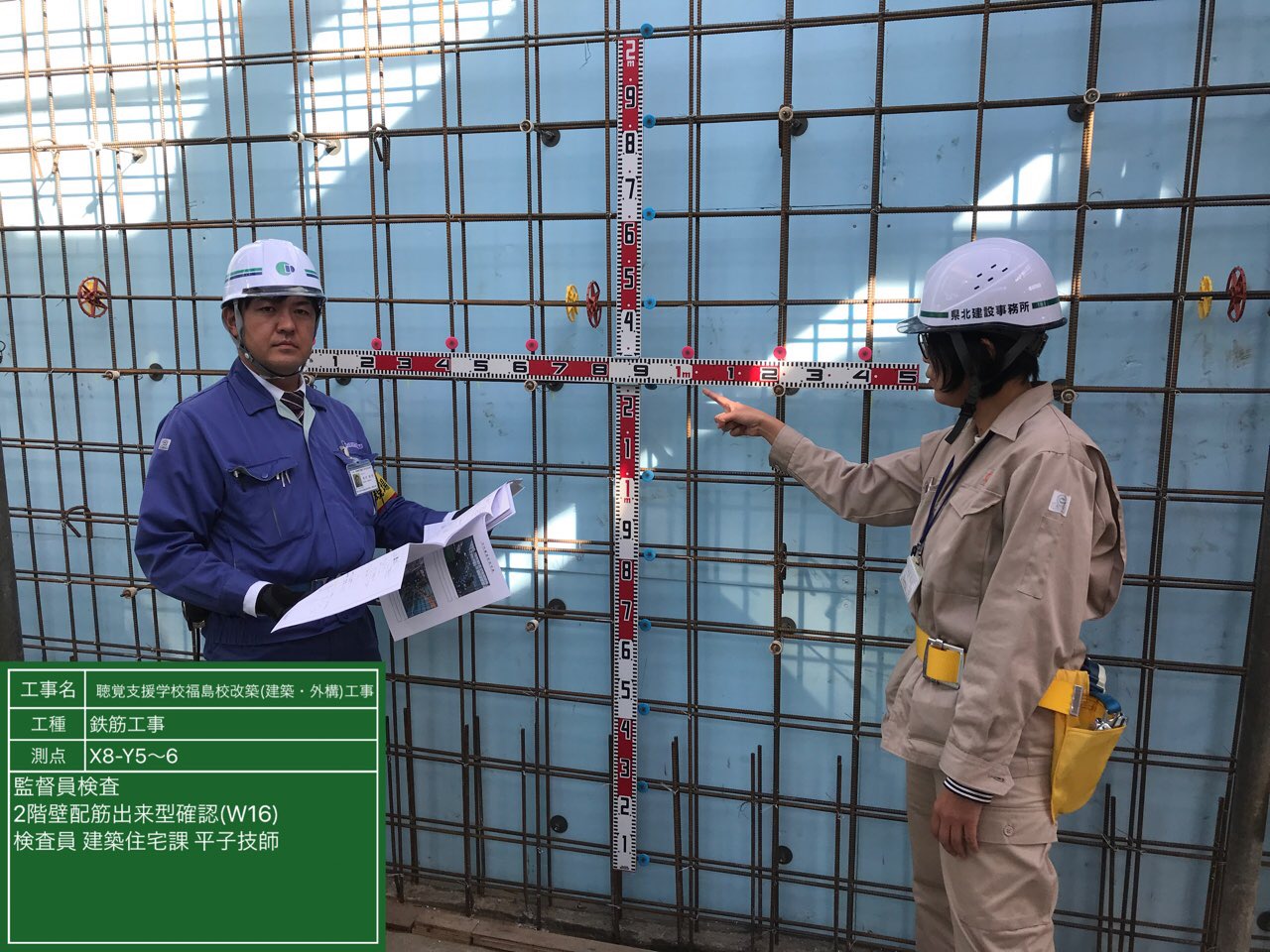

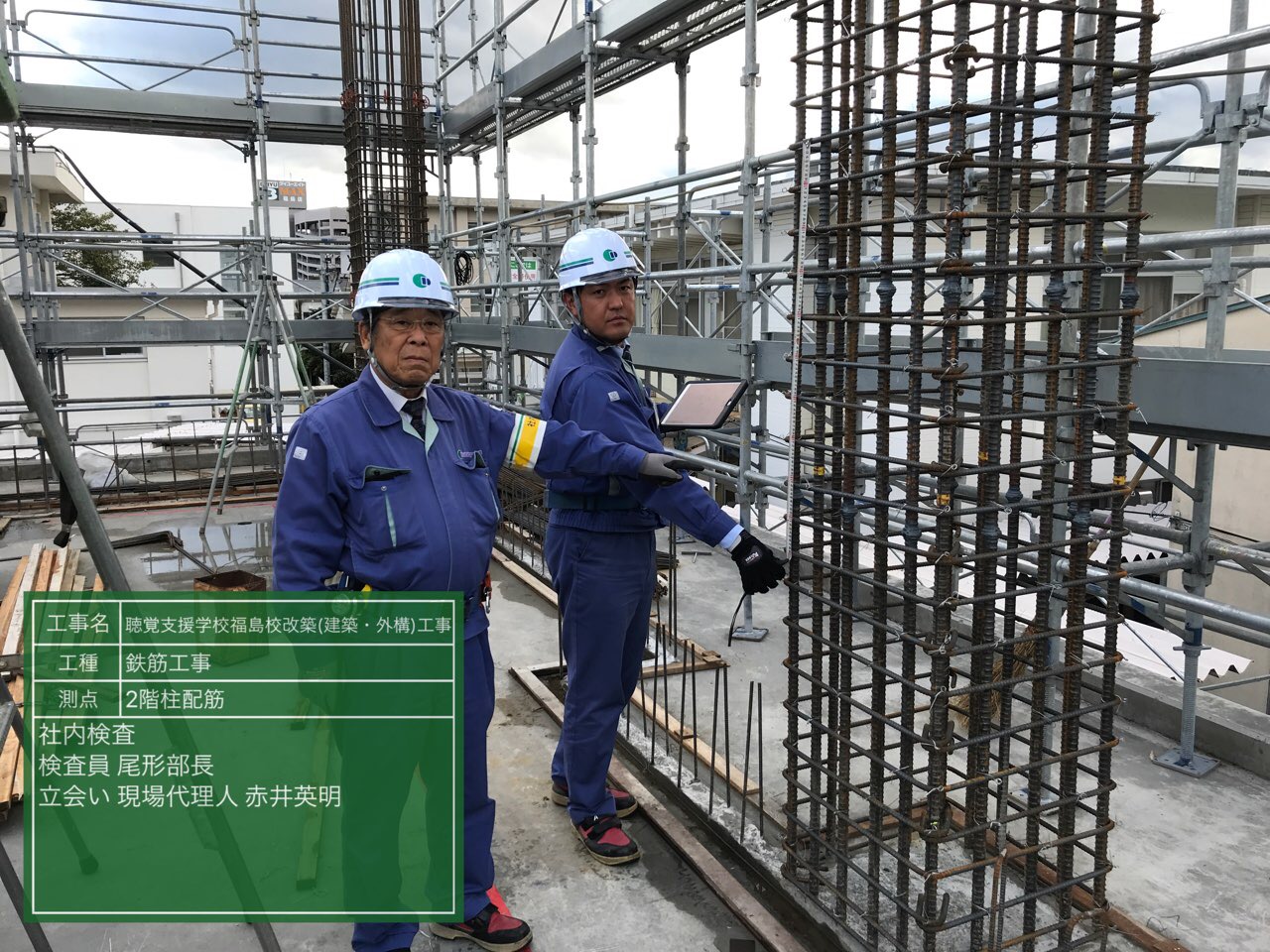

工程内検査(柱、梁)
2018年12月5週目の進捗状況
コメント

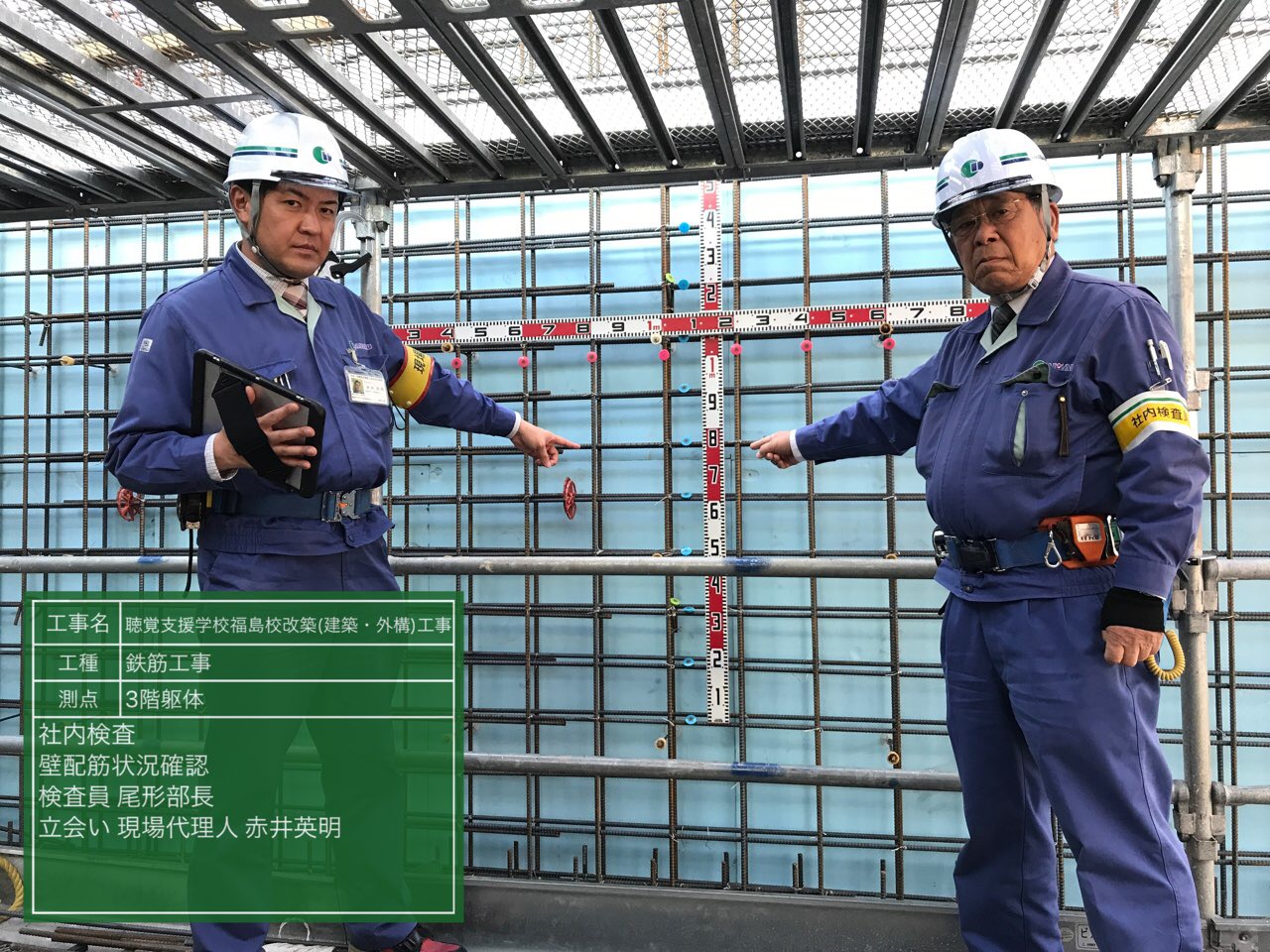

工程内検査(スラブ、型枠)、スラブ配筋確認
2018年12月4週目の進捗状況
コメント

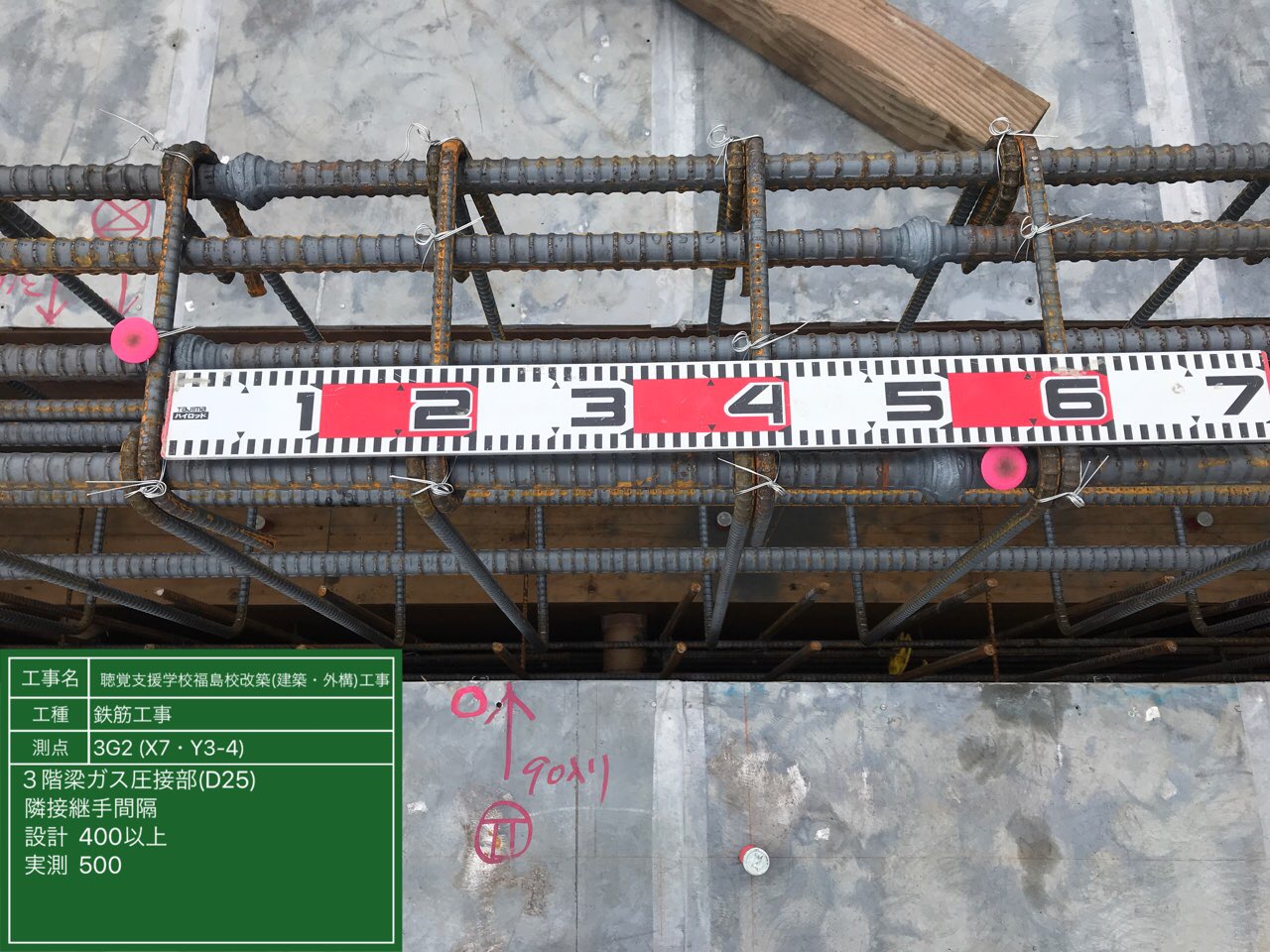

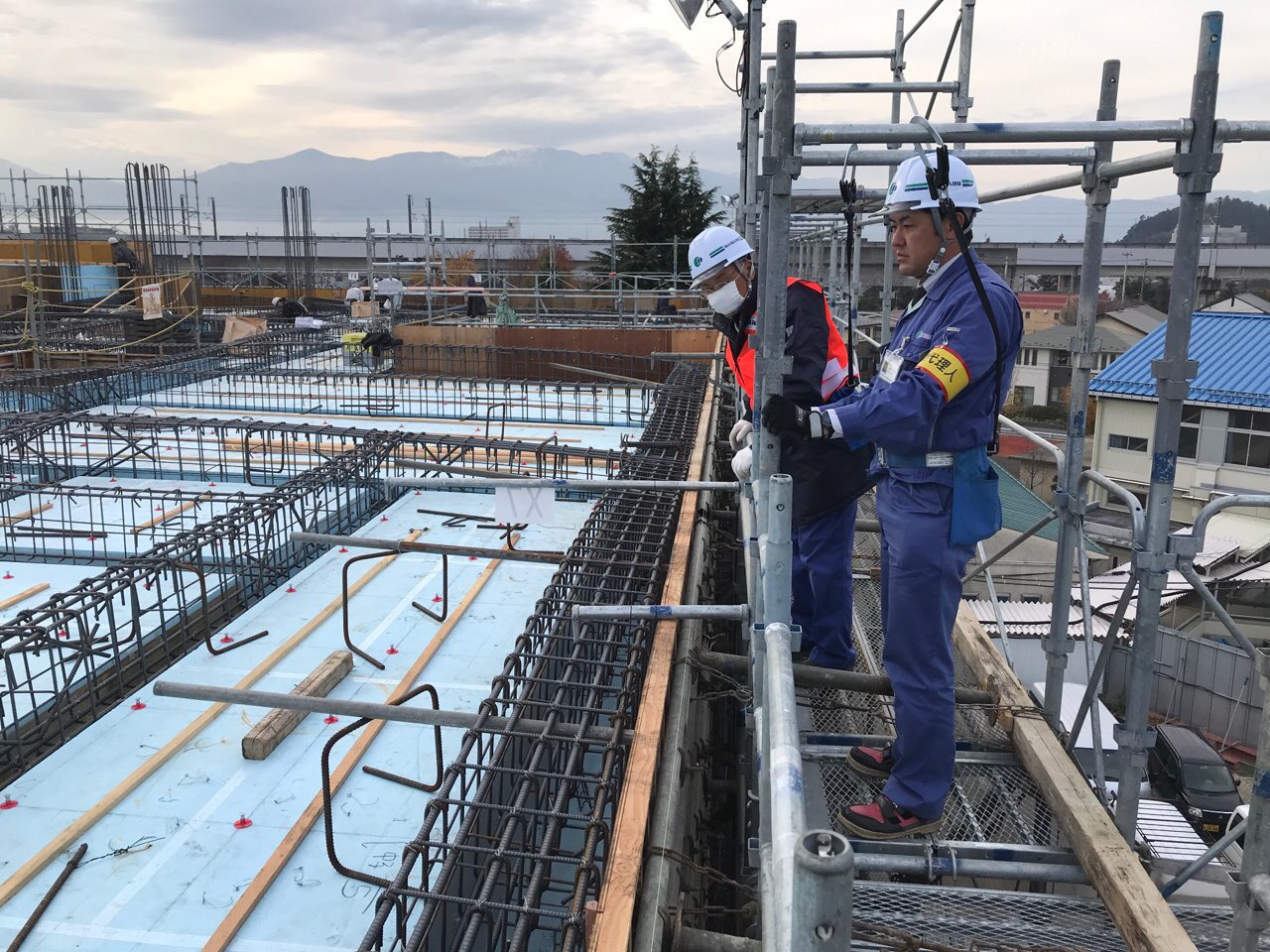

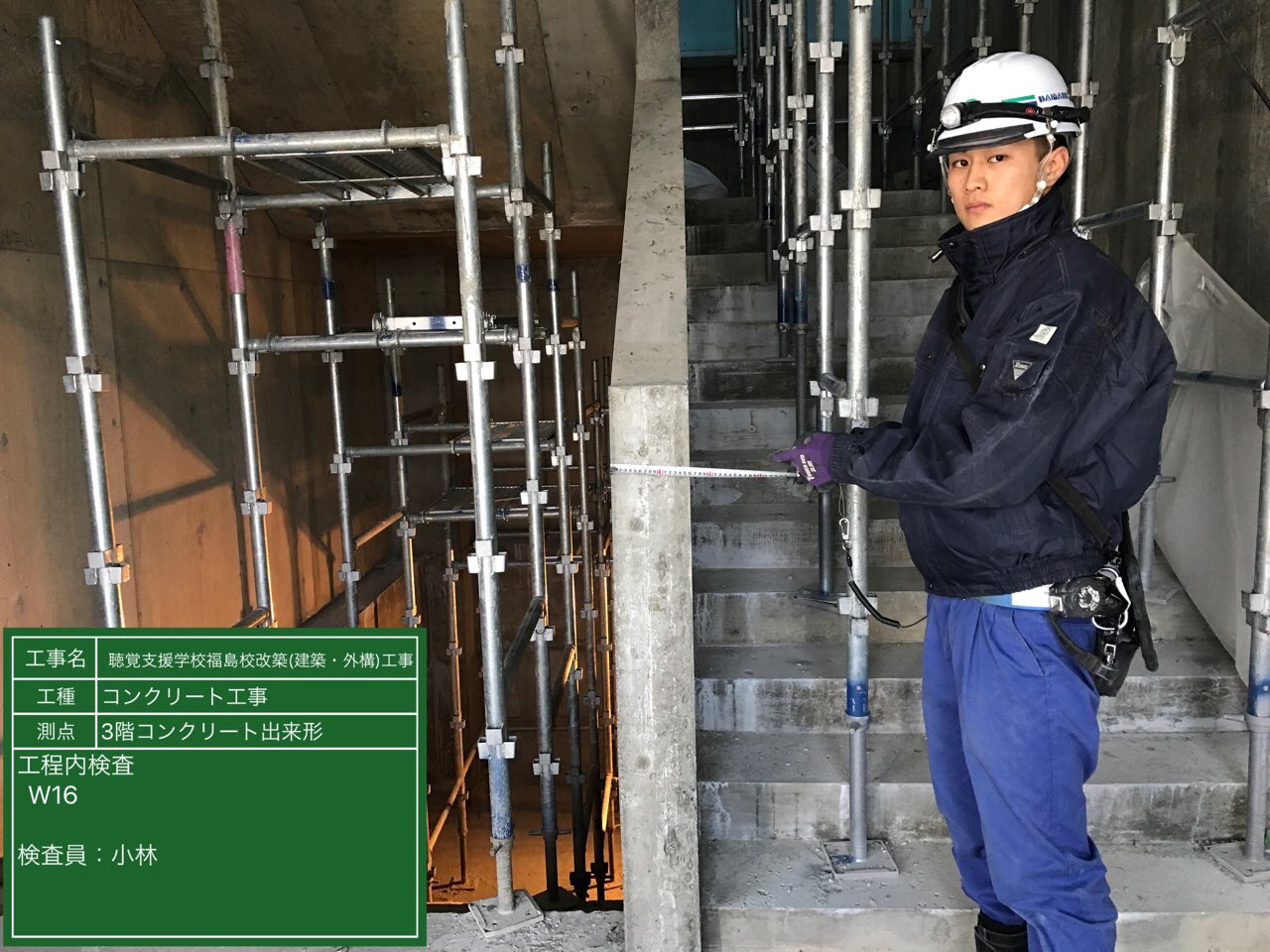

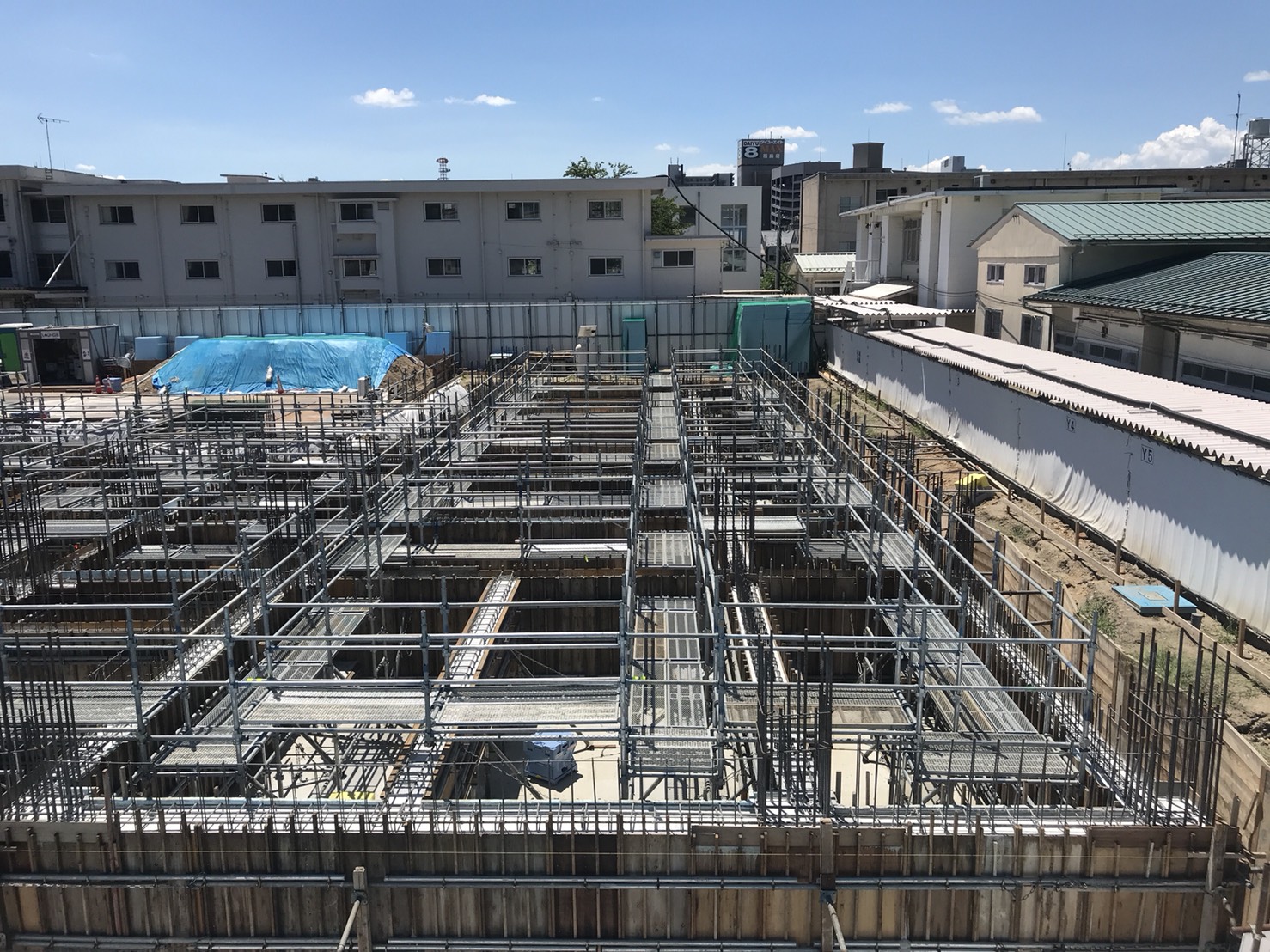

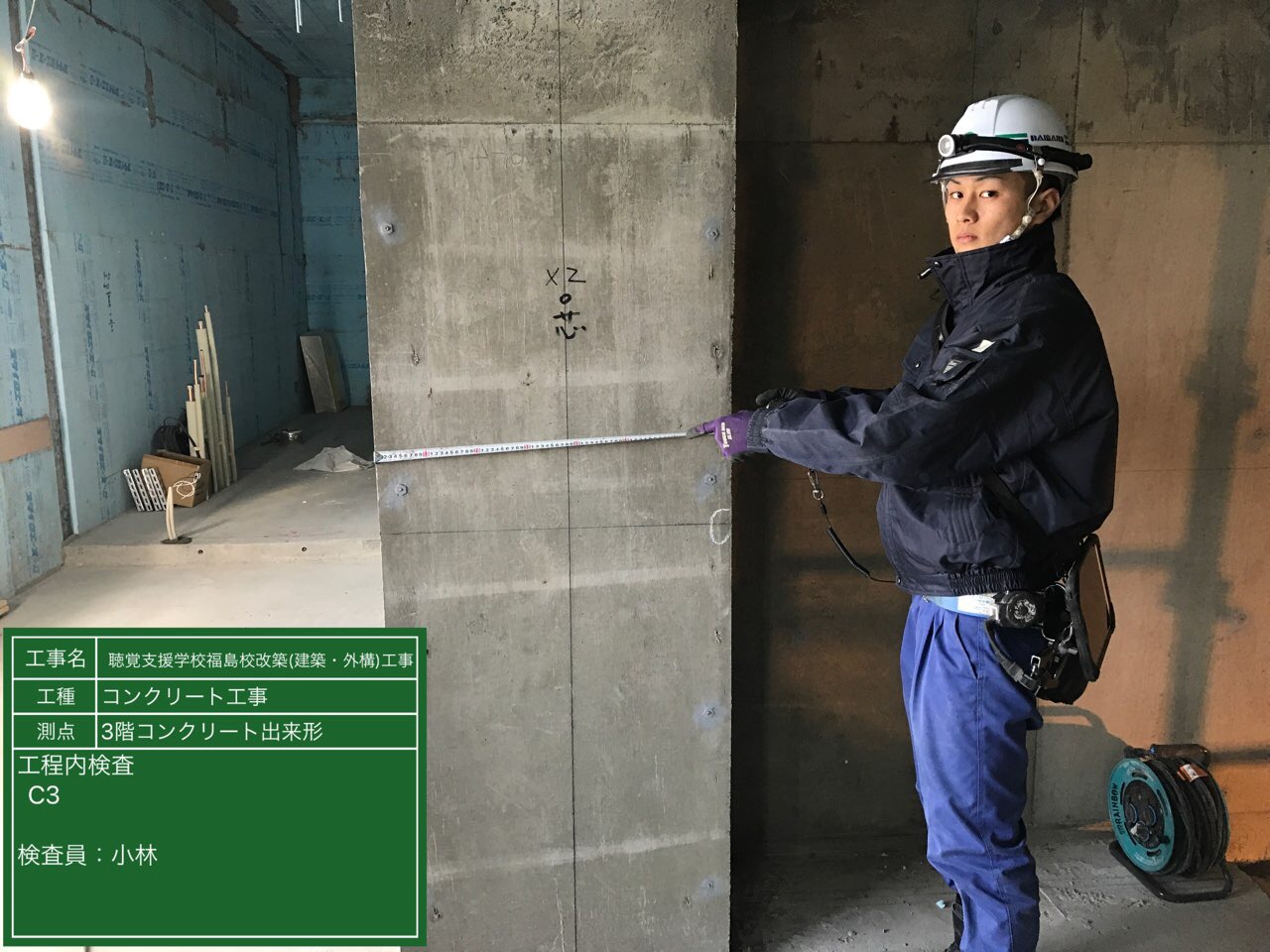

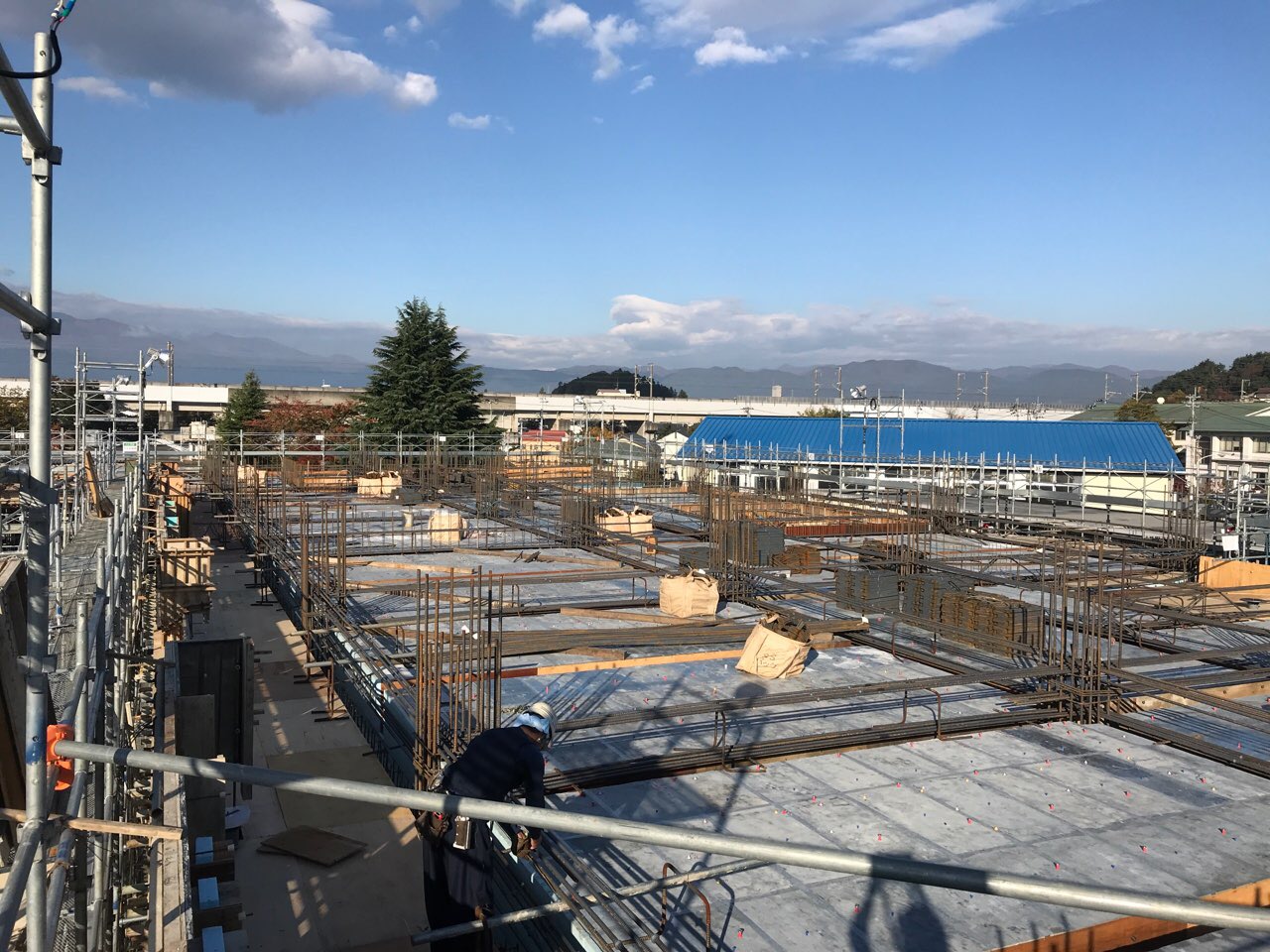

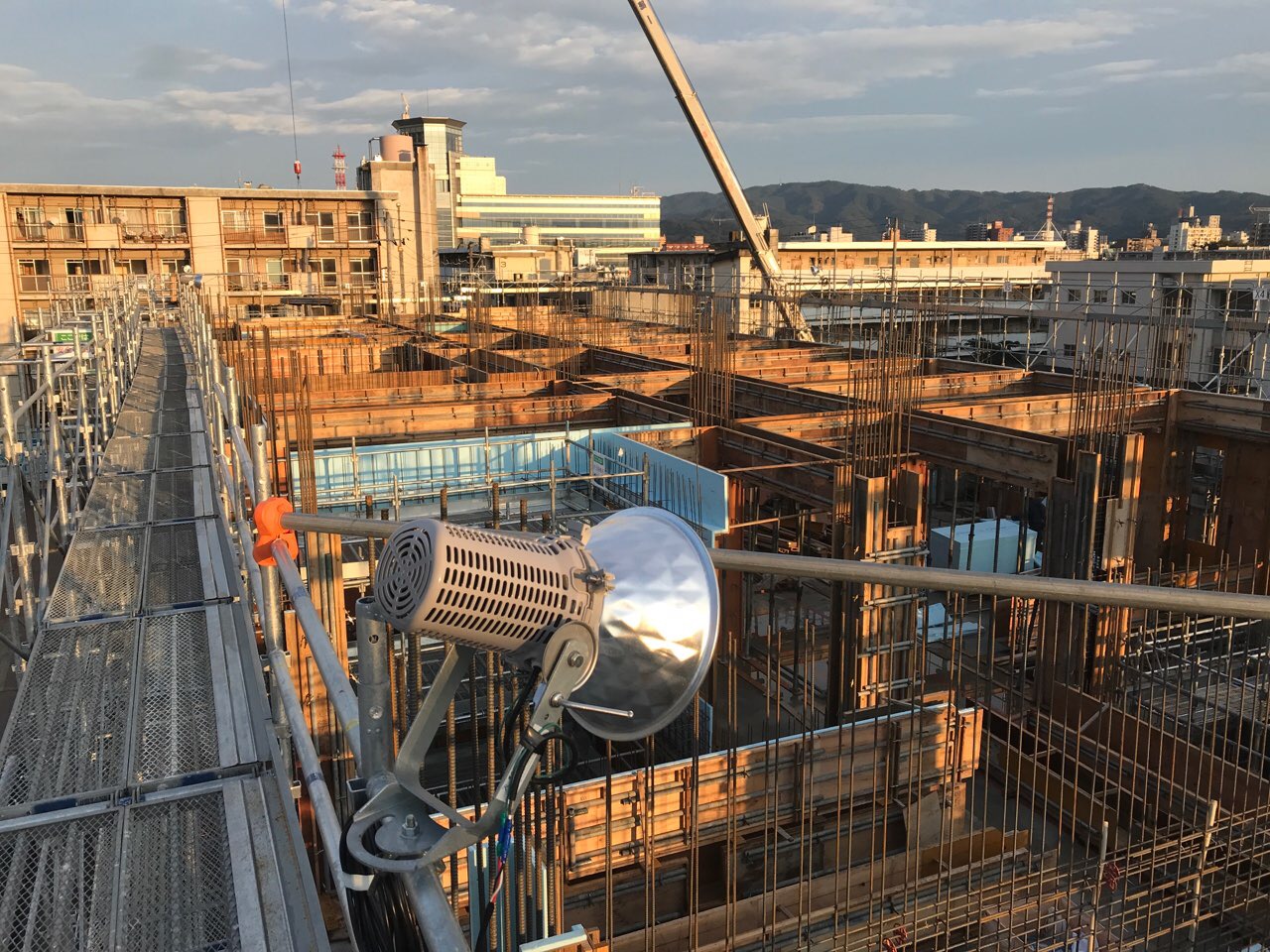

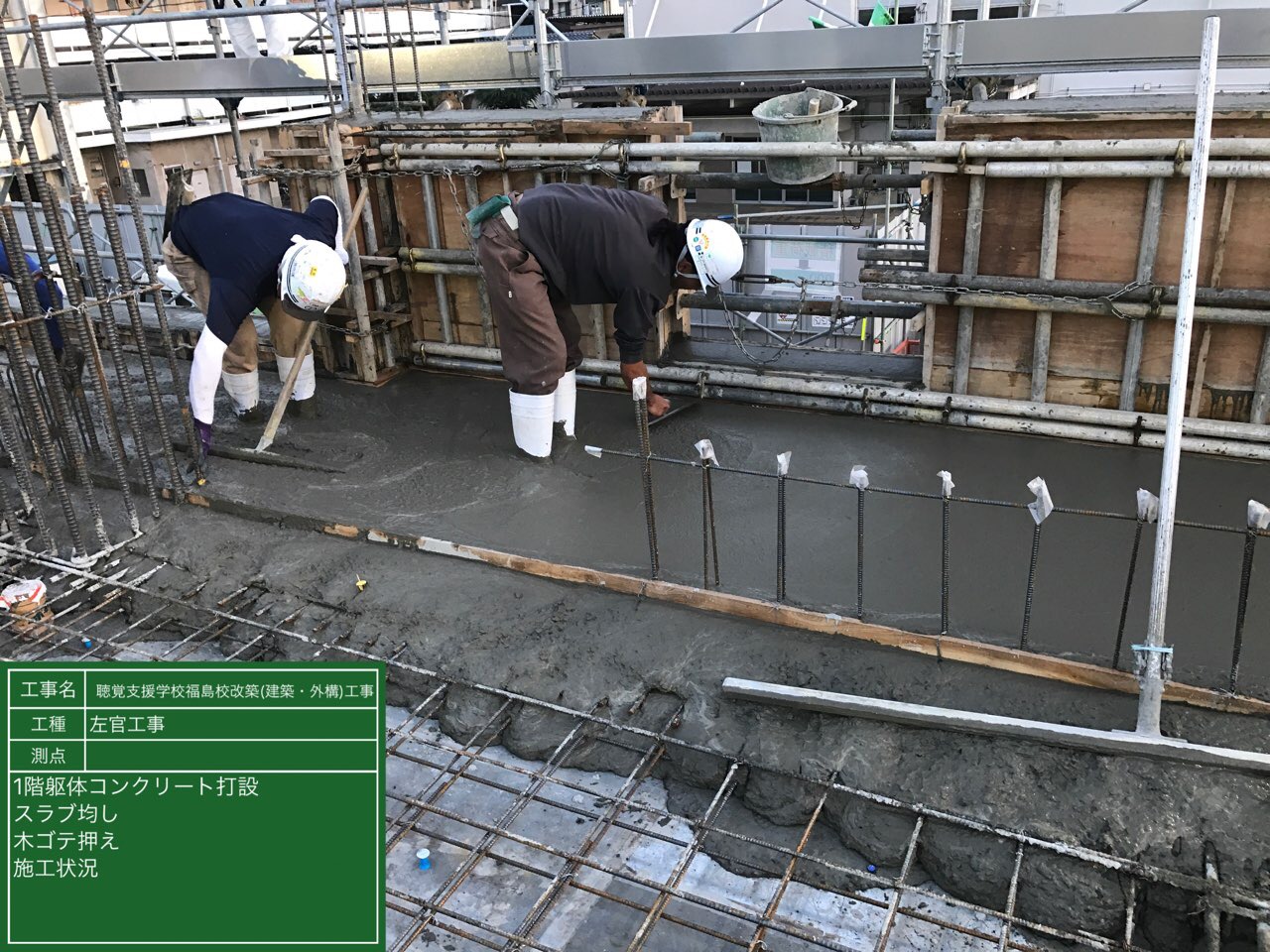

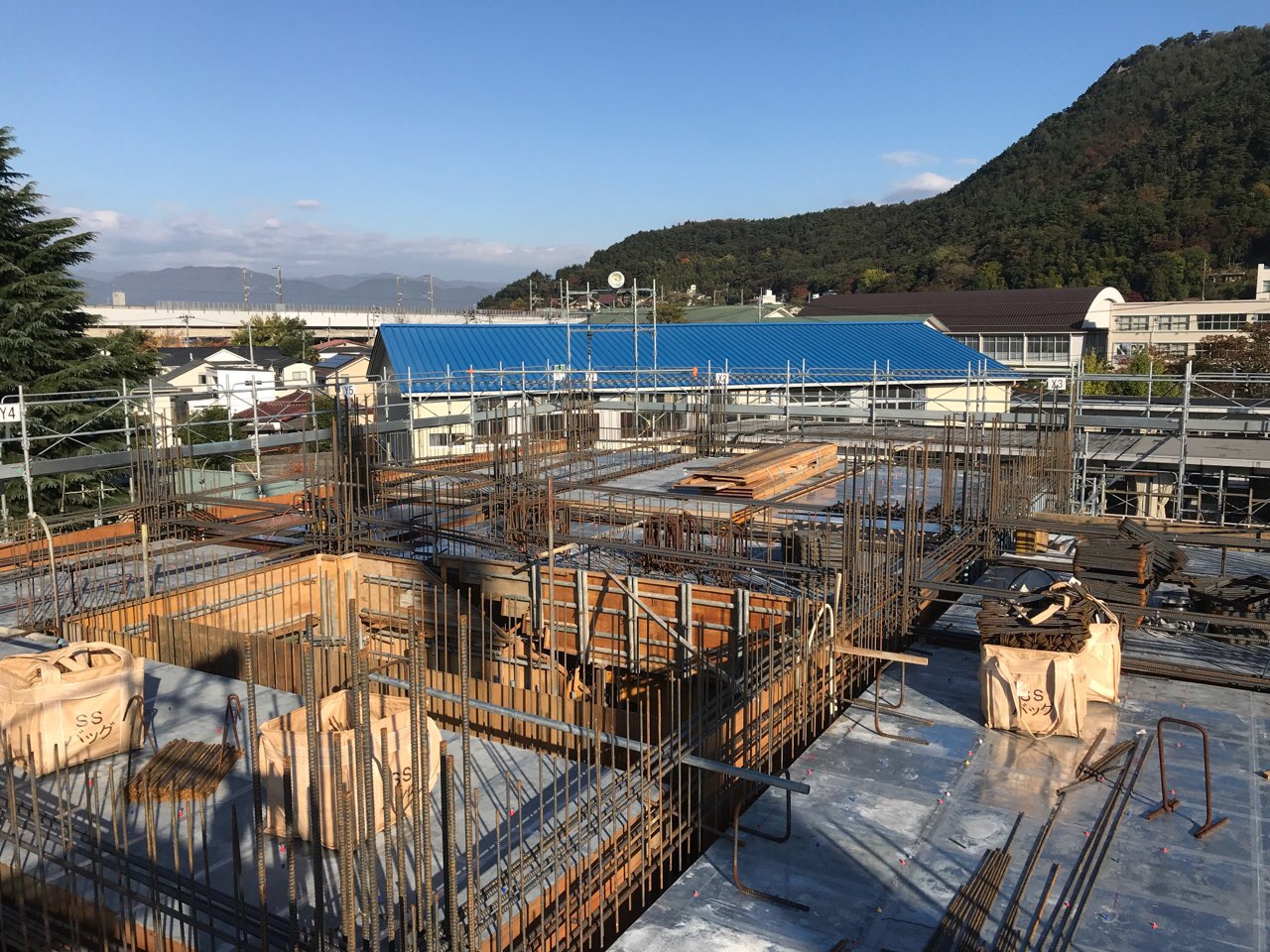

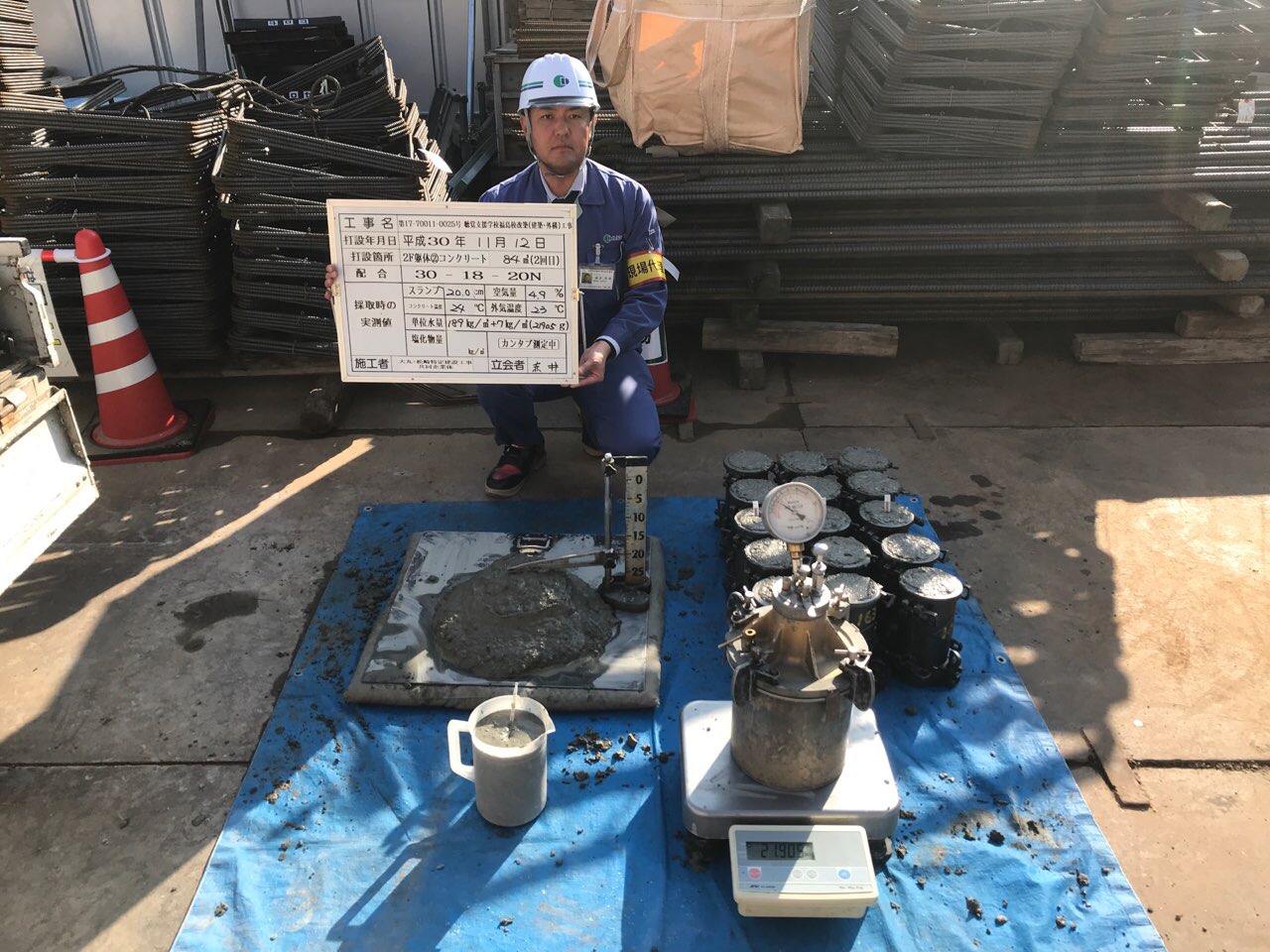

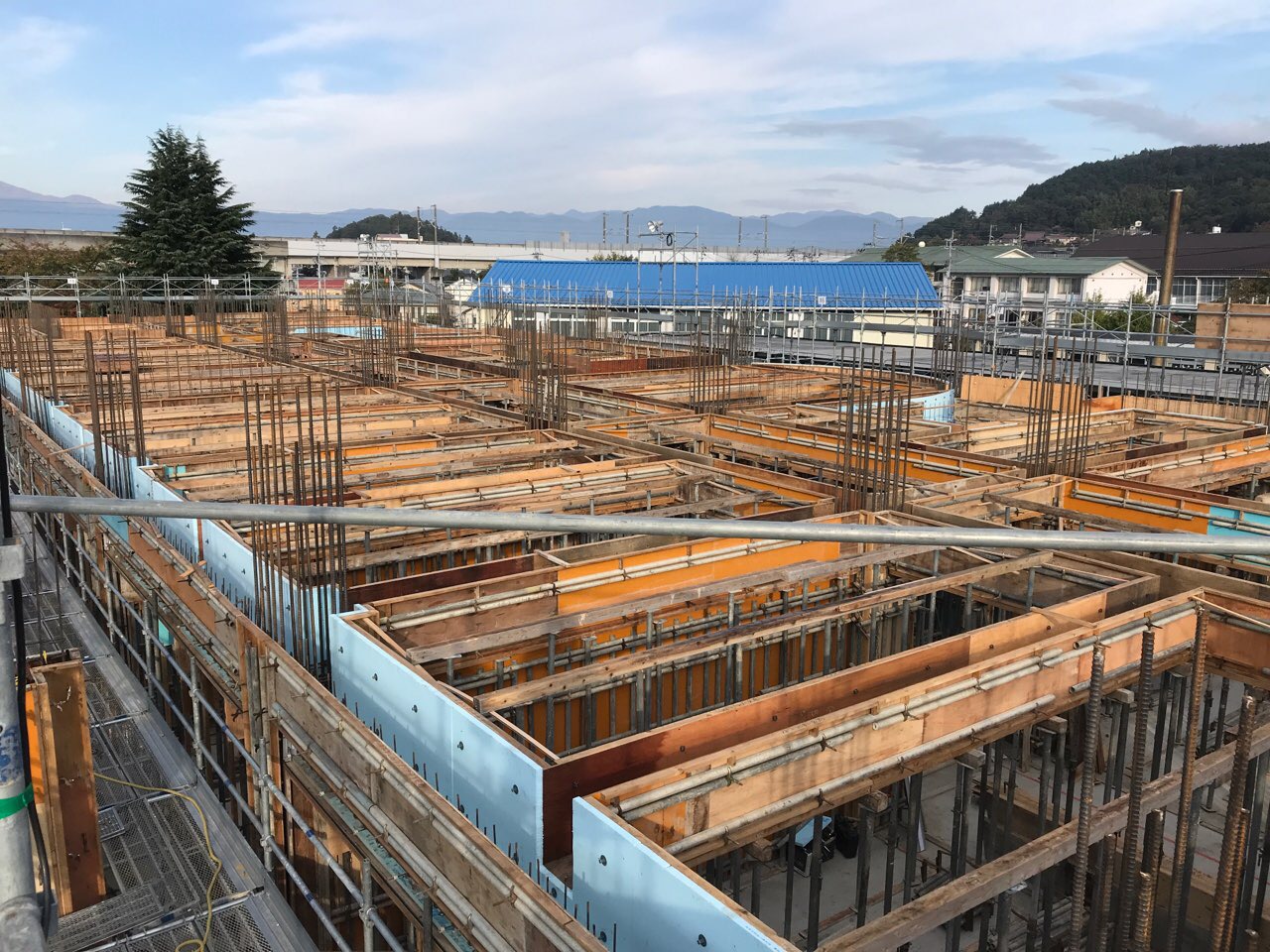

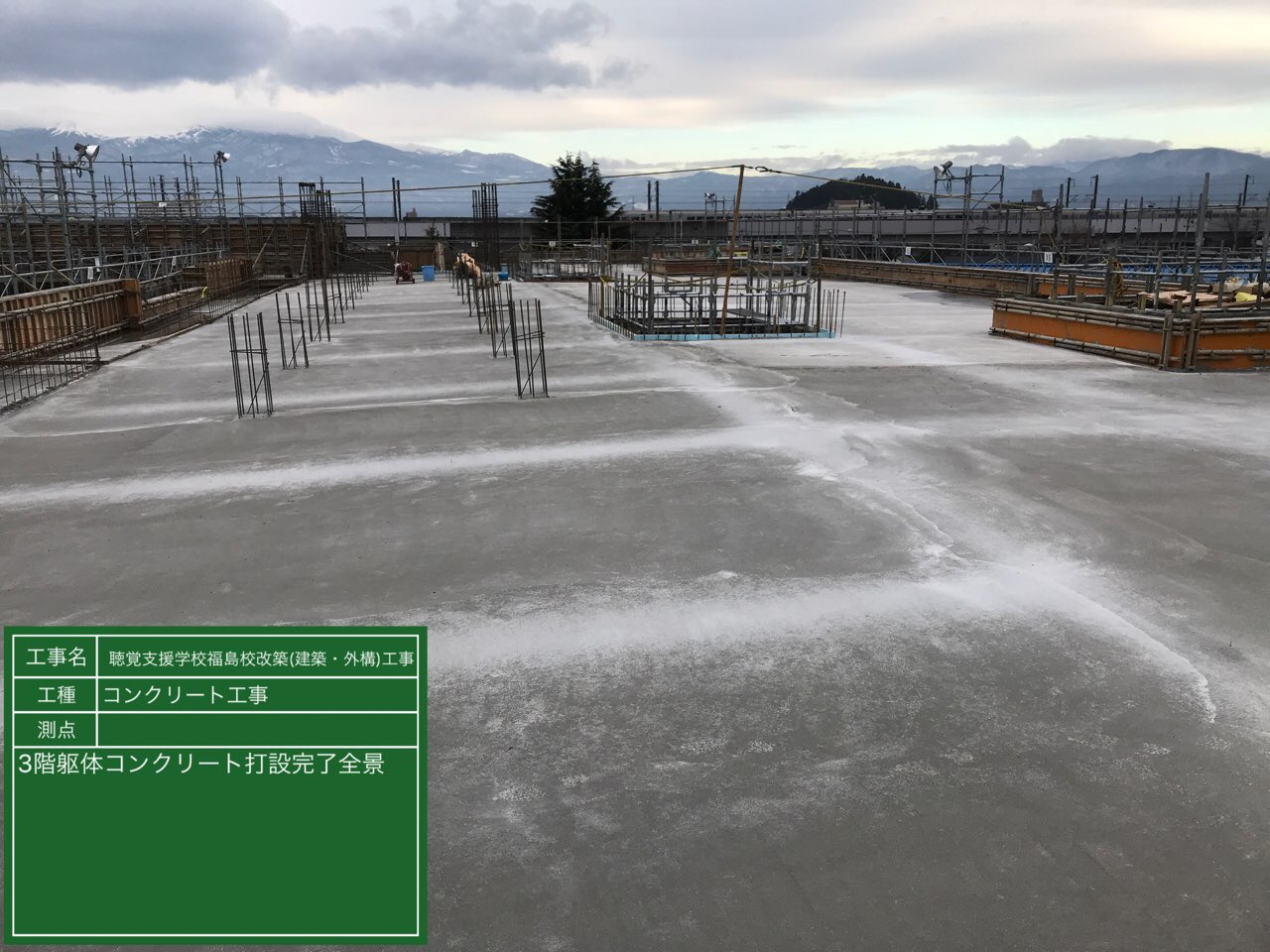

工程内検査、3階躯体コンクリート打設完了全景
2018年12月3週目の進捗状況
コメント

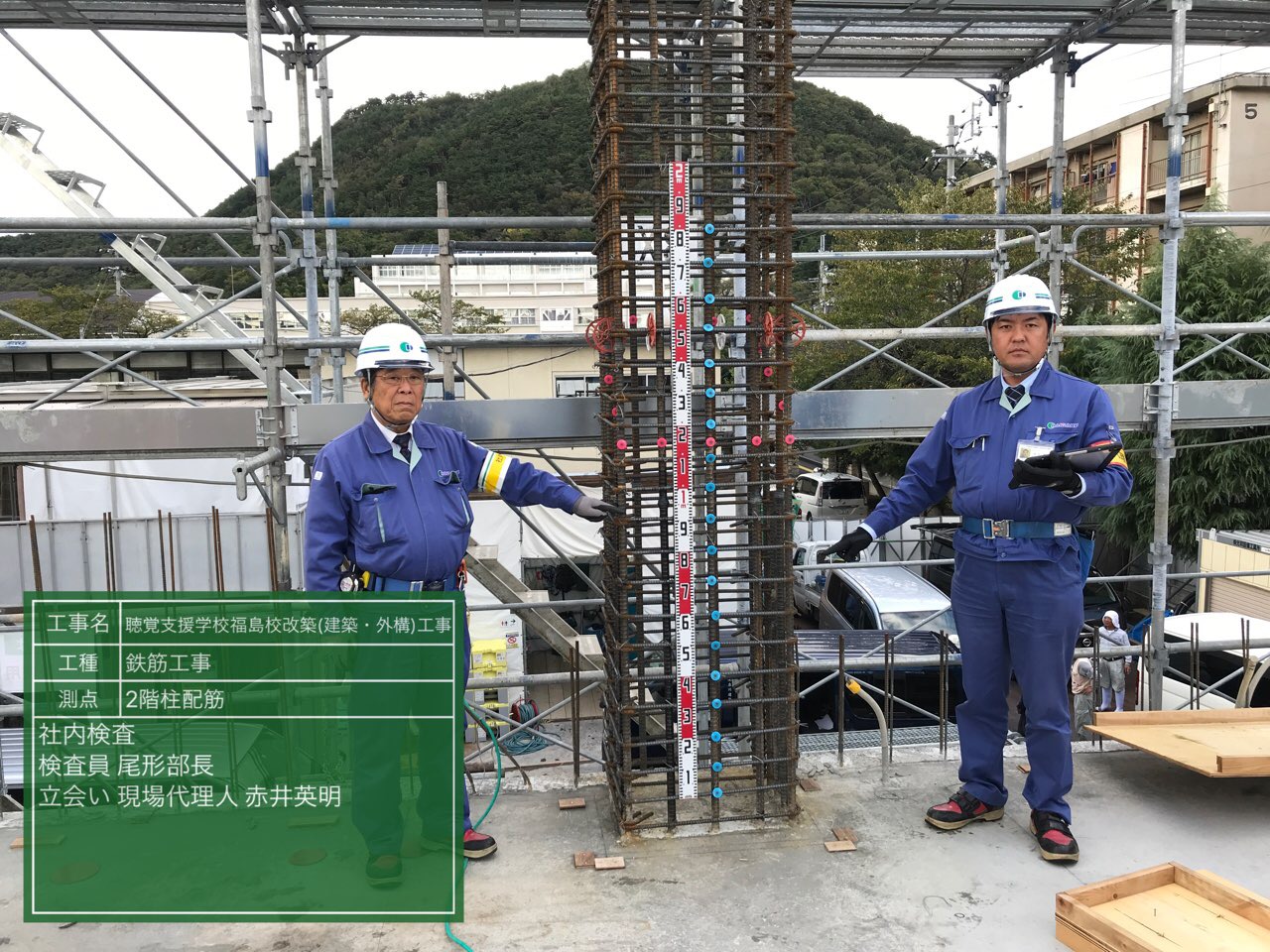

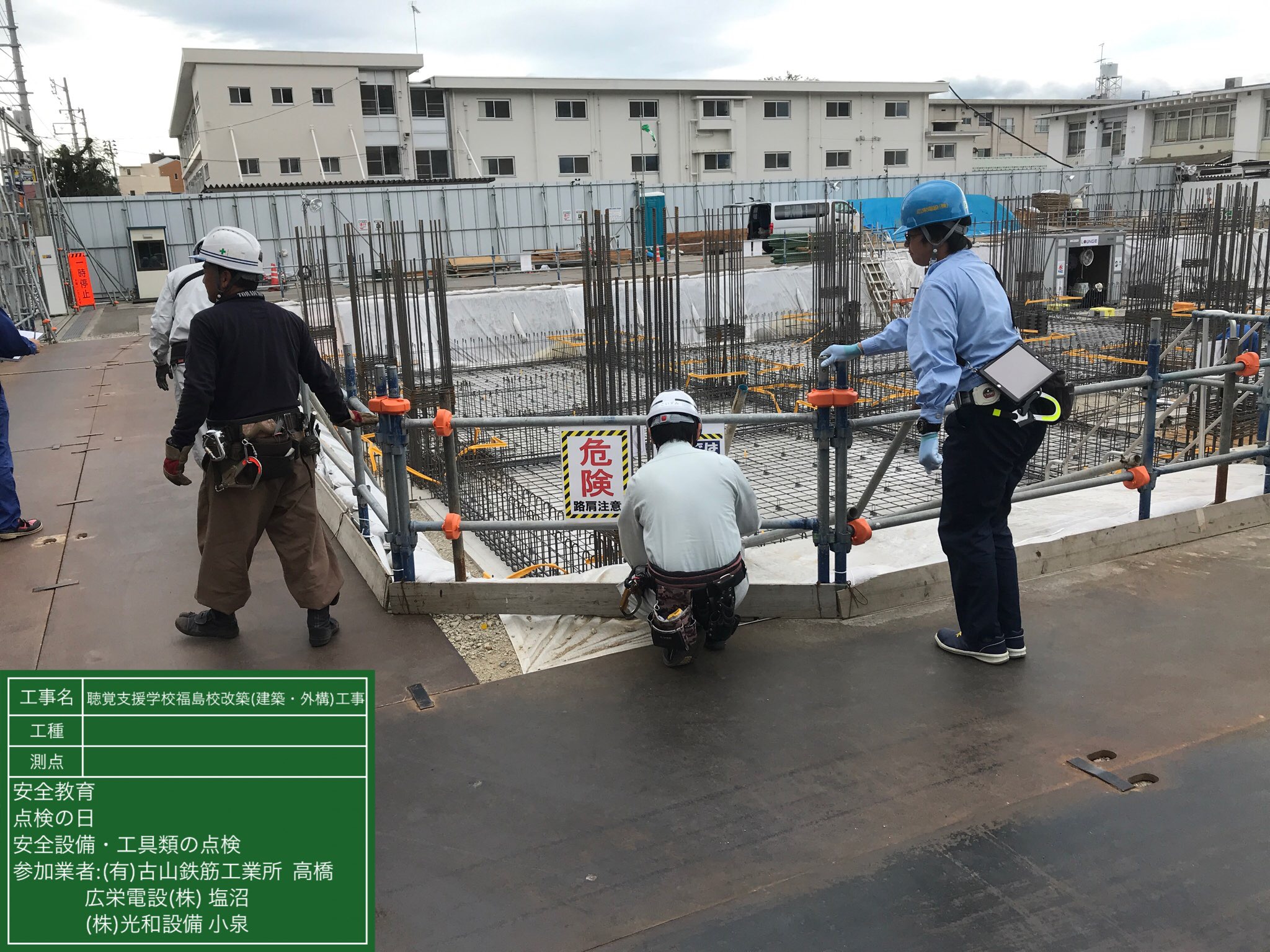

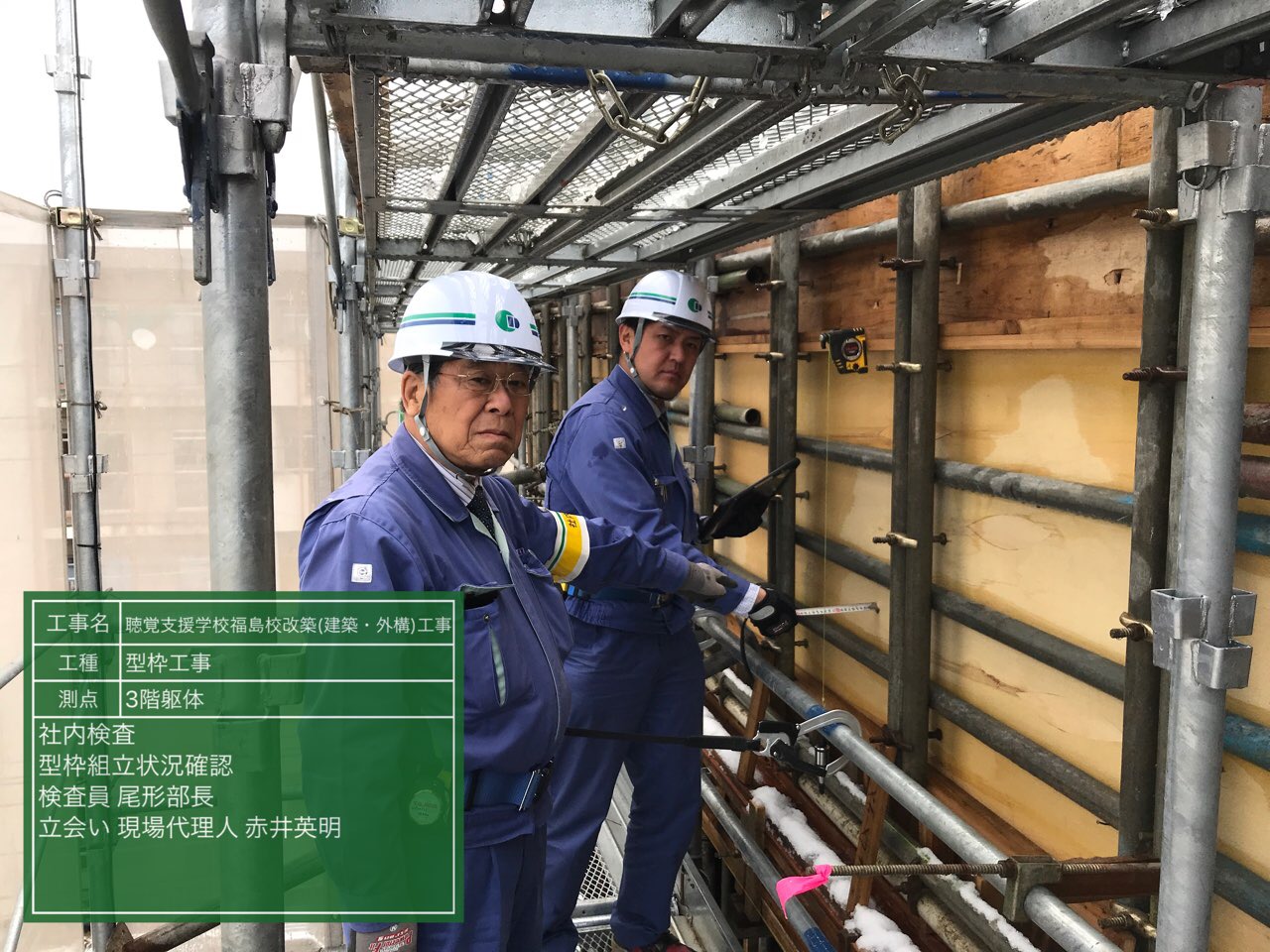

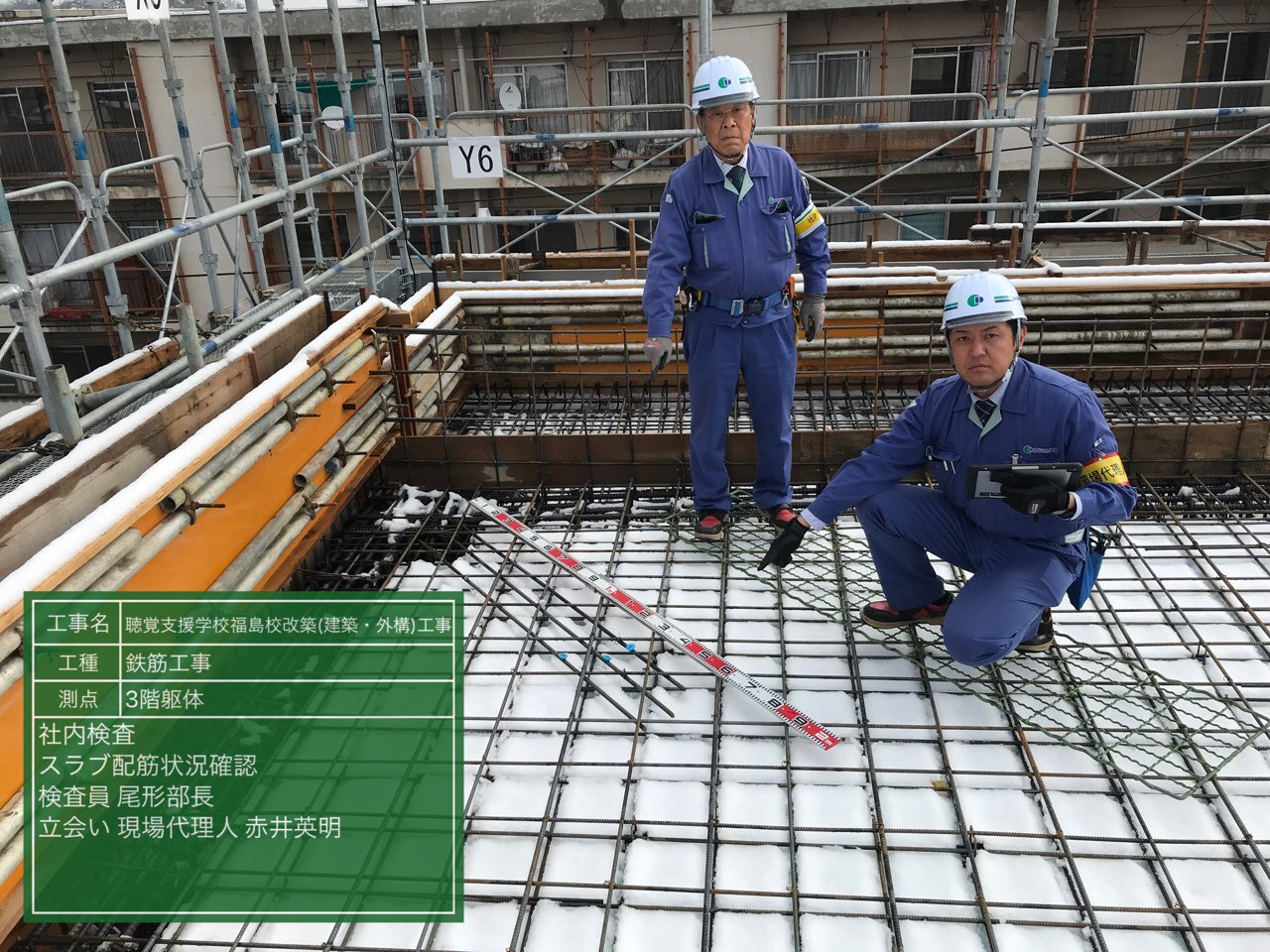

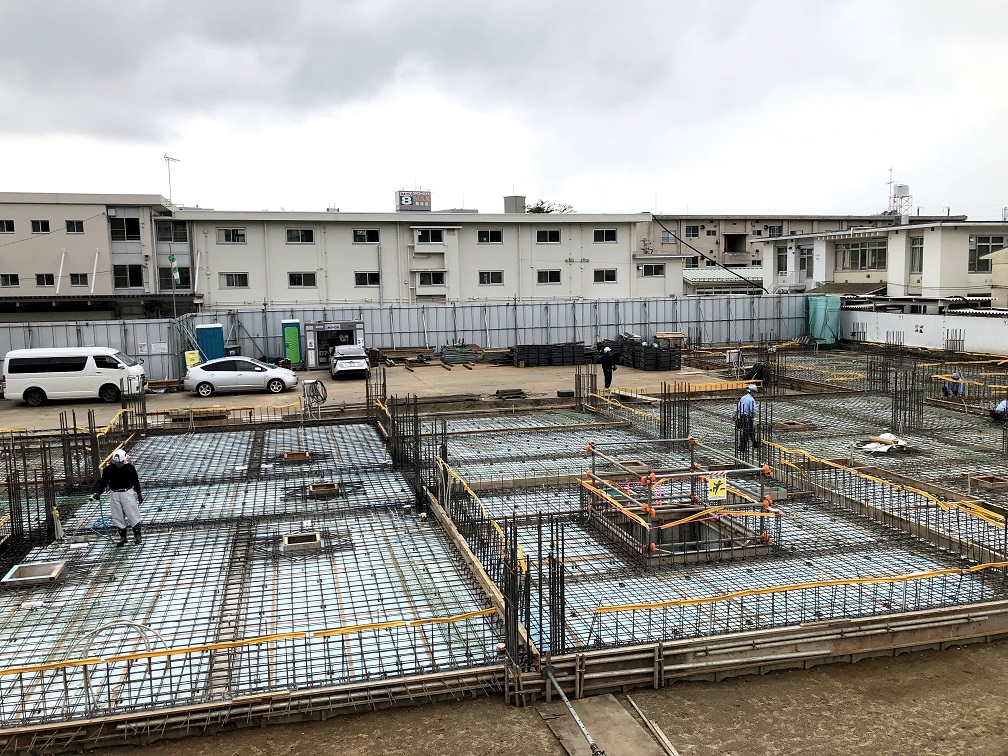

社内検査(型枠組立状況確認、スラブ配筋状況確認)
2018年12月2週目の進捗状況
コメント
2018年11月5週目の進捗状況
コメント

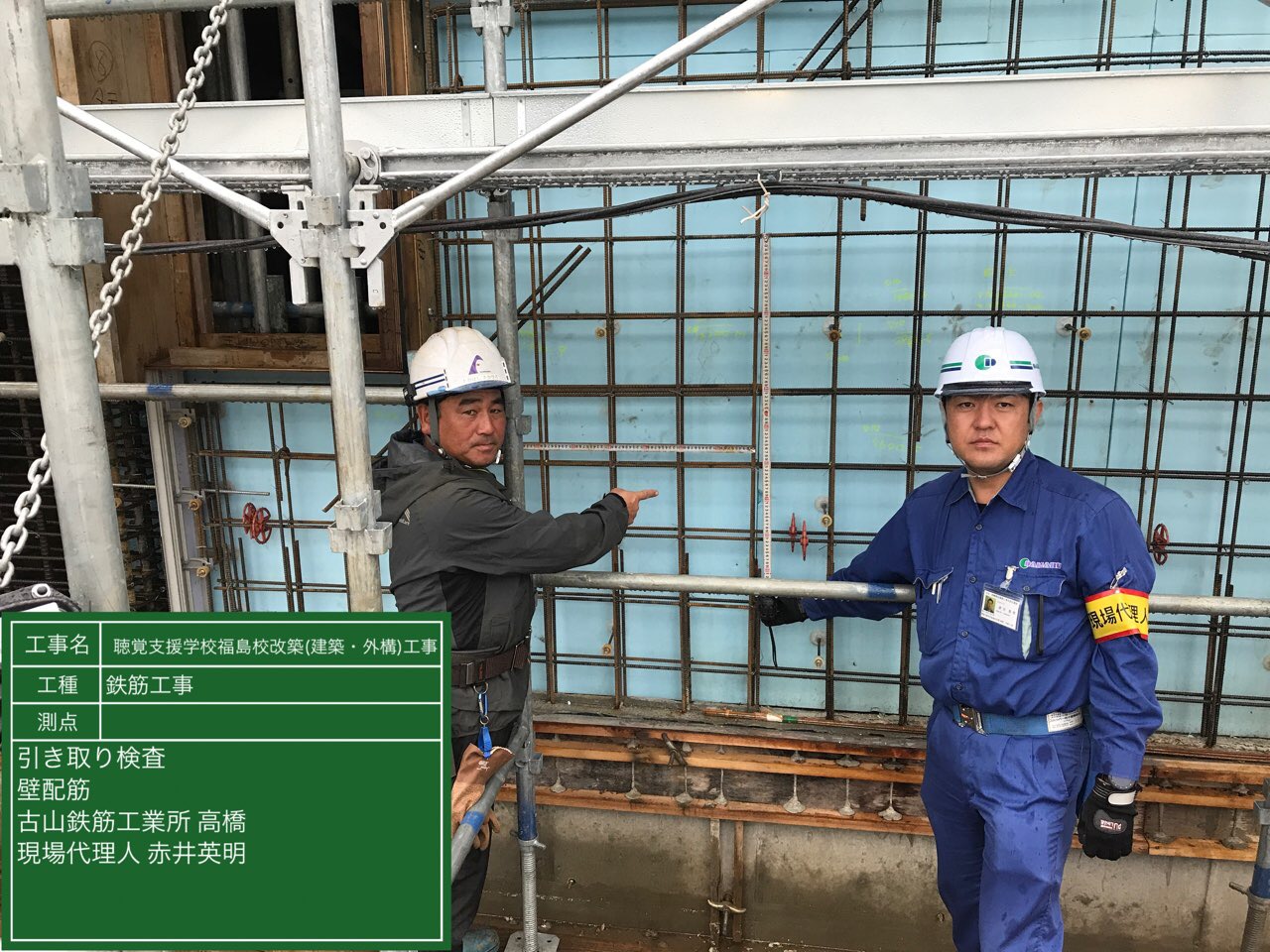

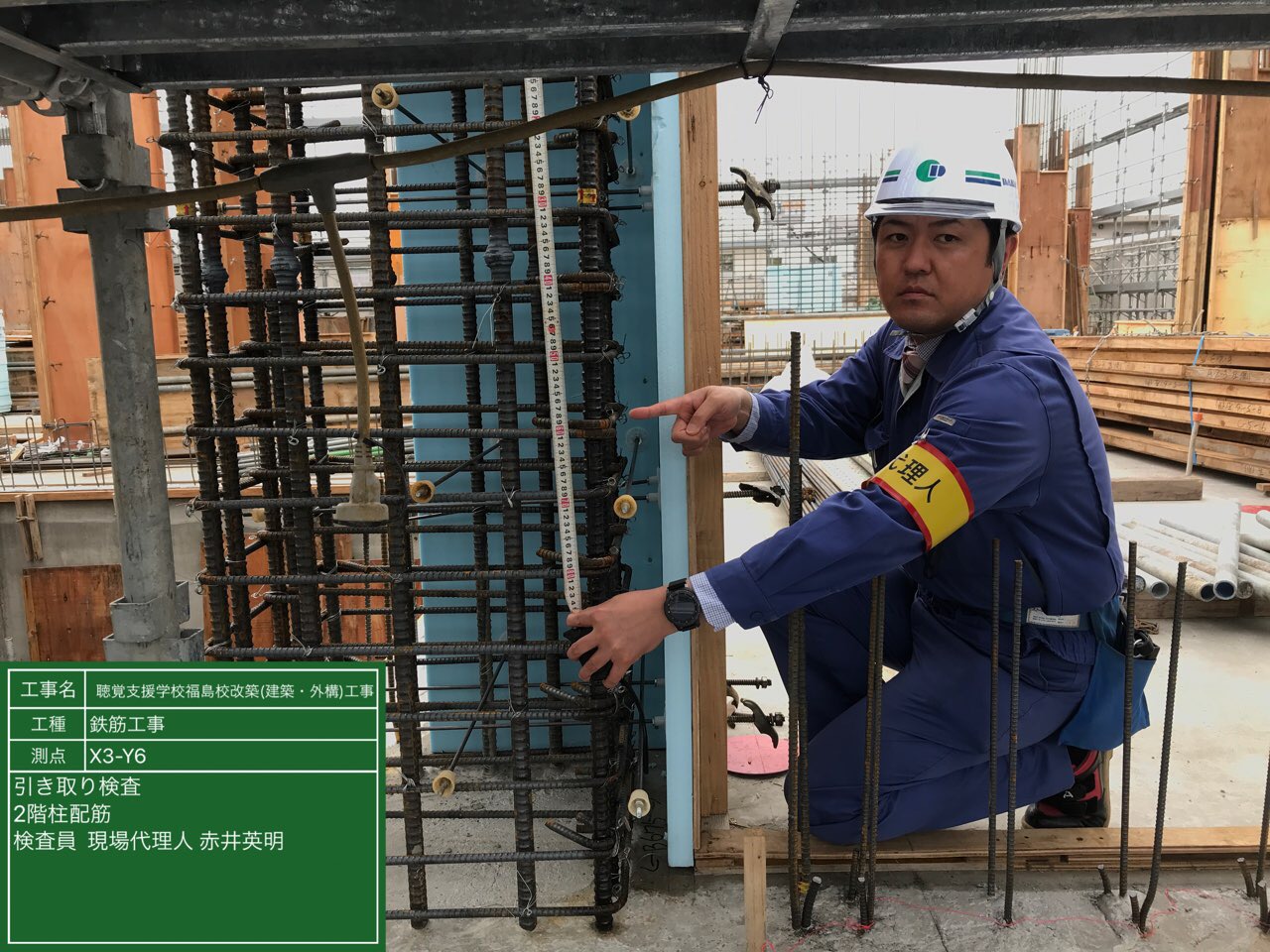

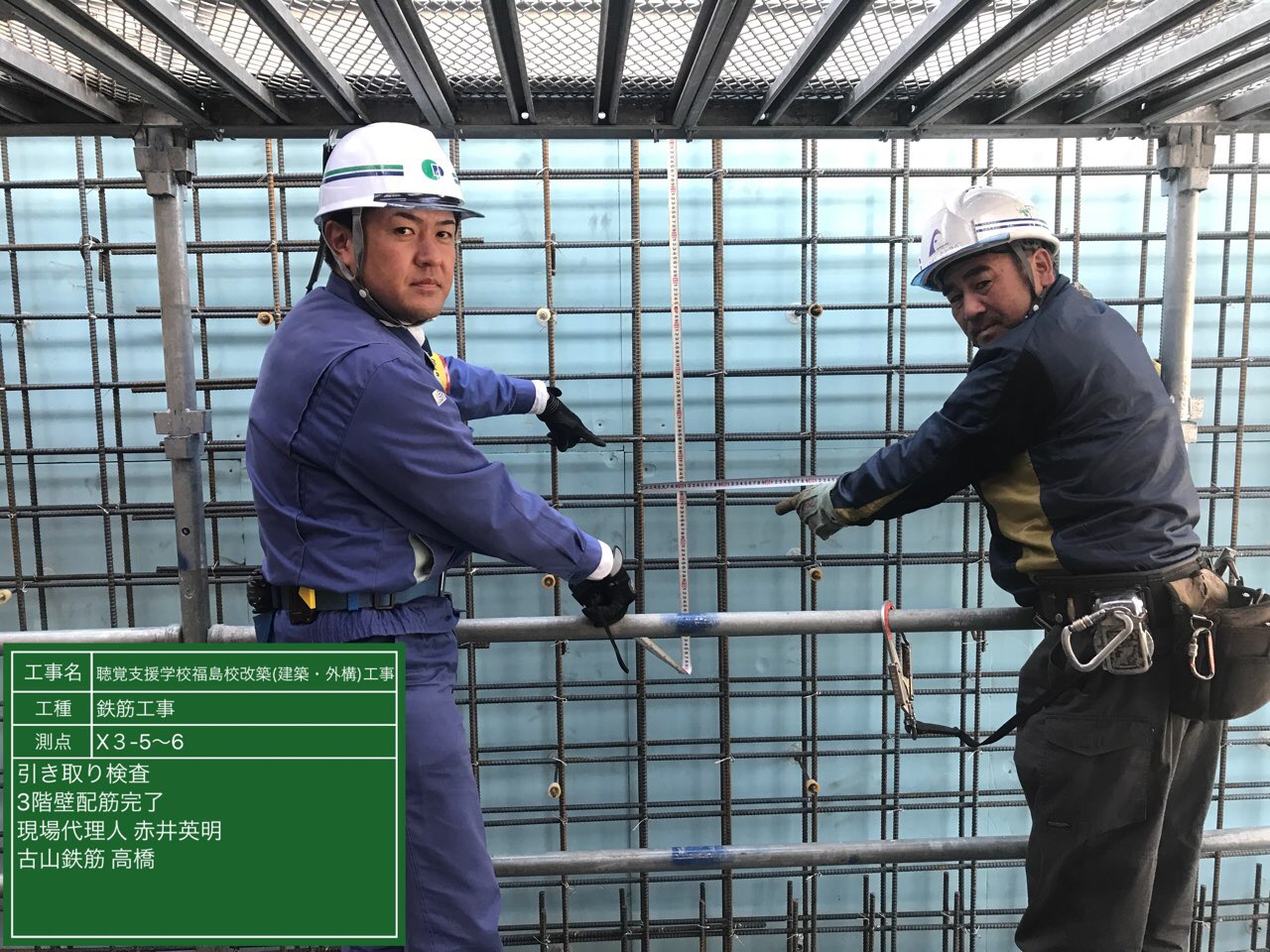

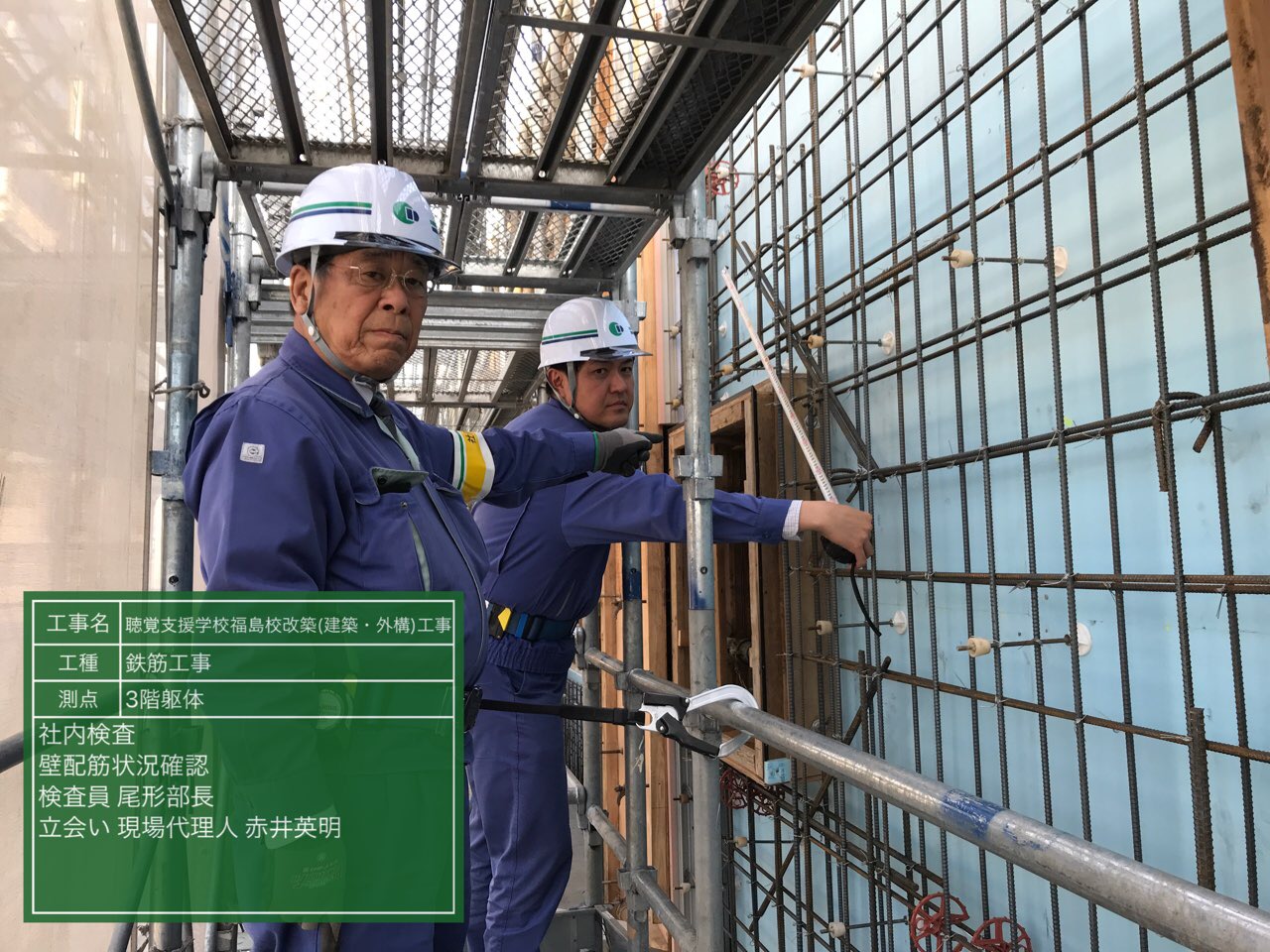

引き取り検査、壁配筋状況確認
2018年11月4週目の進捗状況
コメント

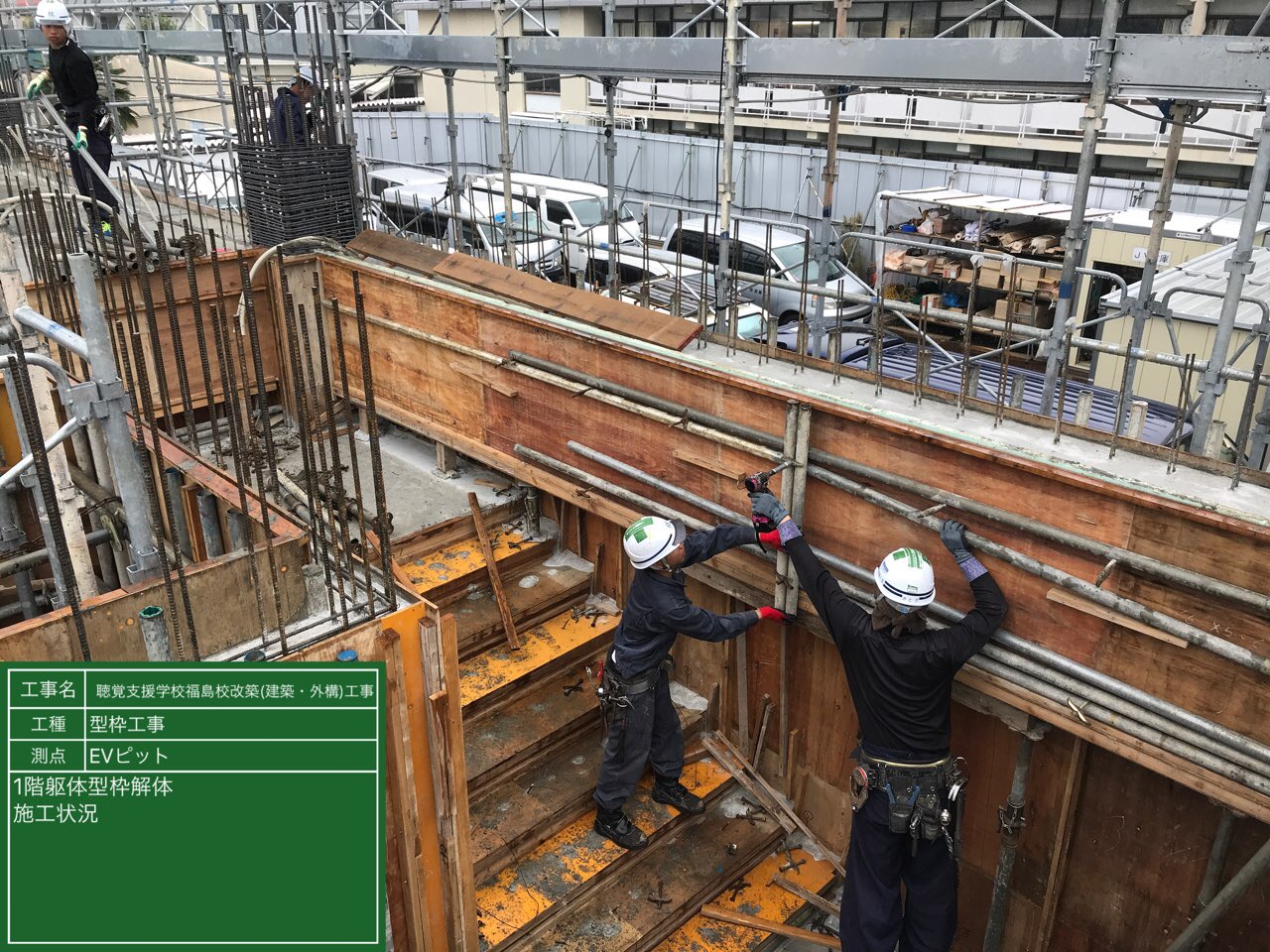

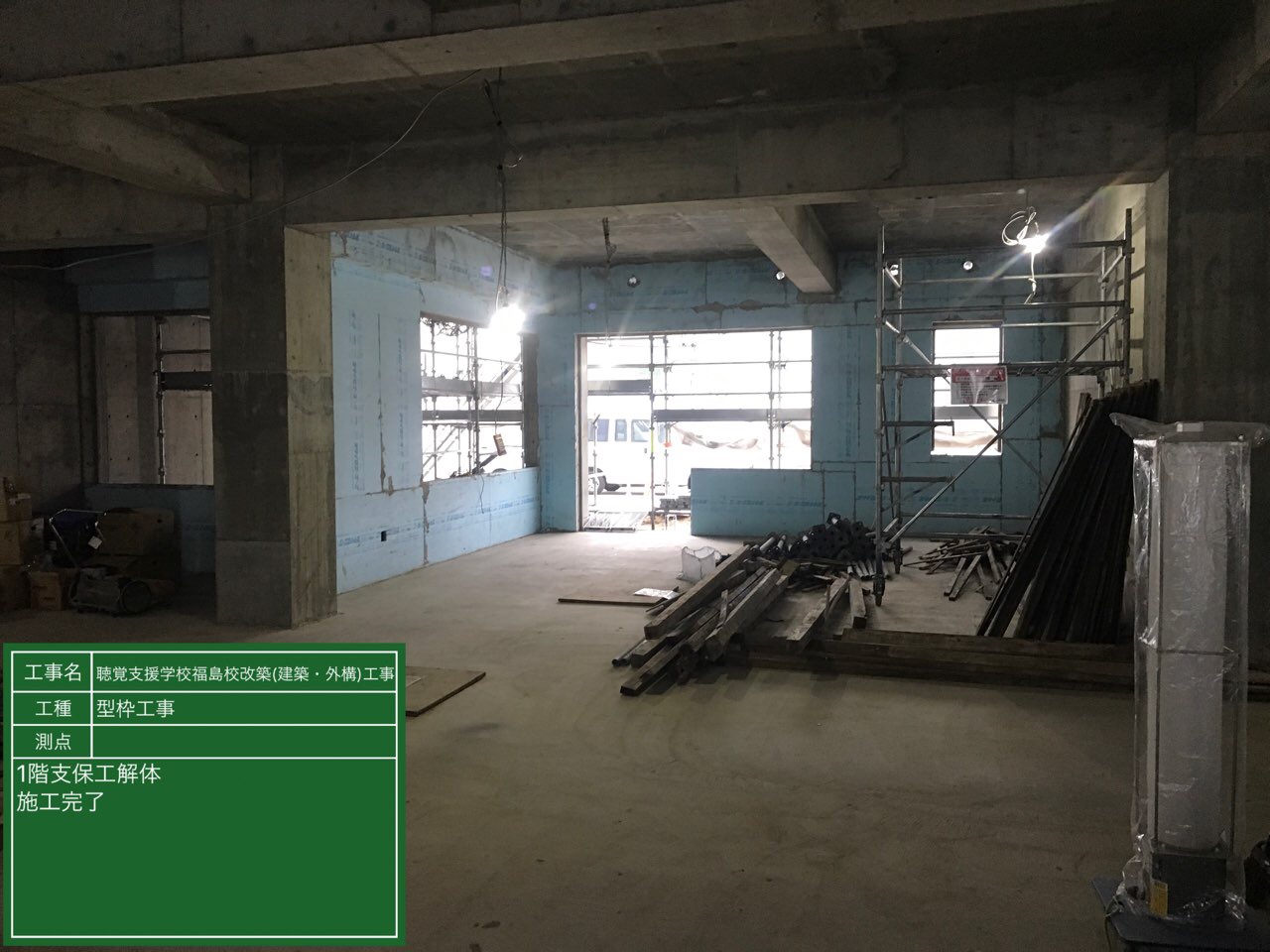

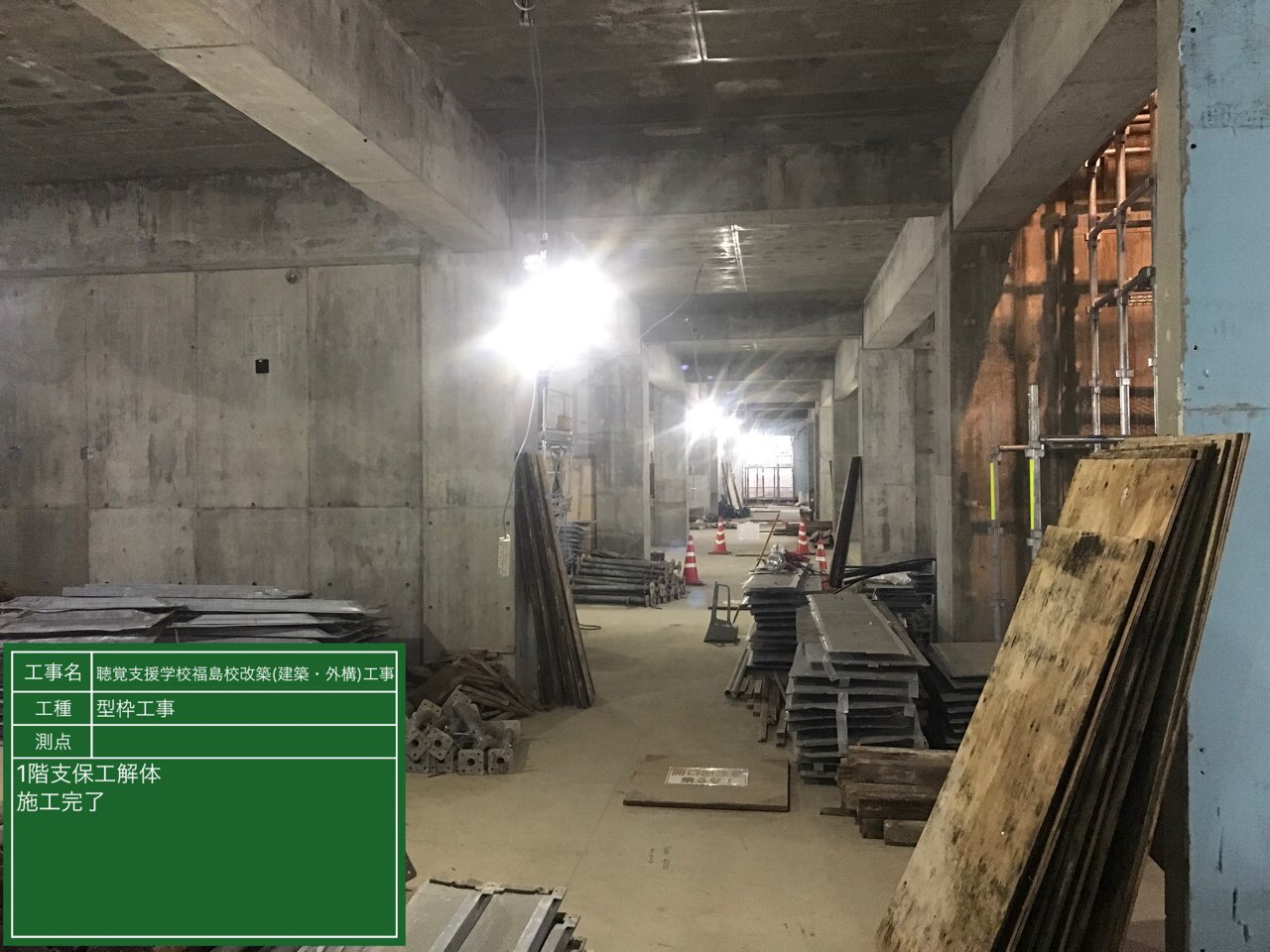

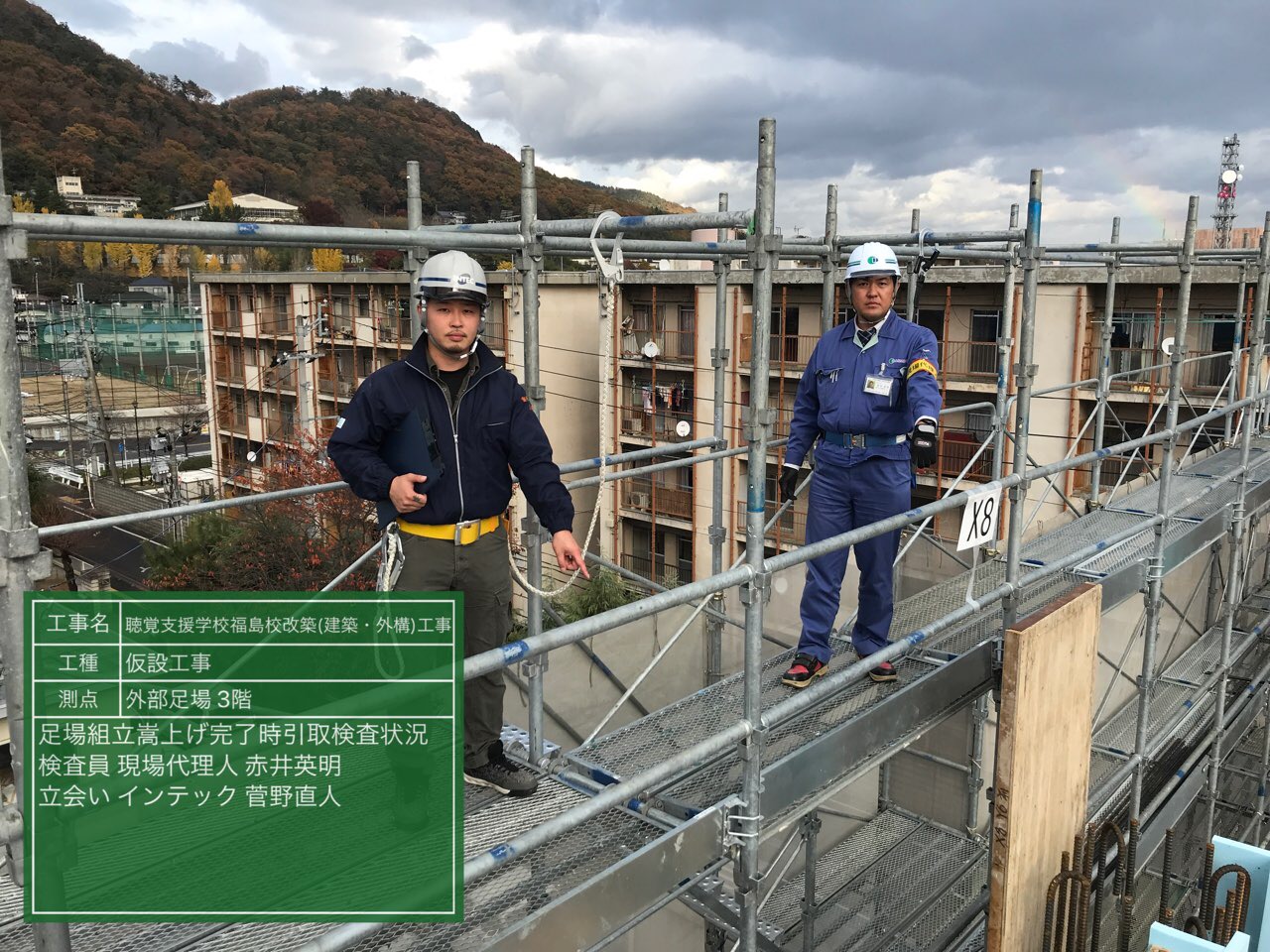

足場組立嵩上げ完了時引取検査状況、1階支保工解体
2018年11月3週目の進捗状況
コメント

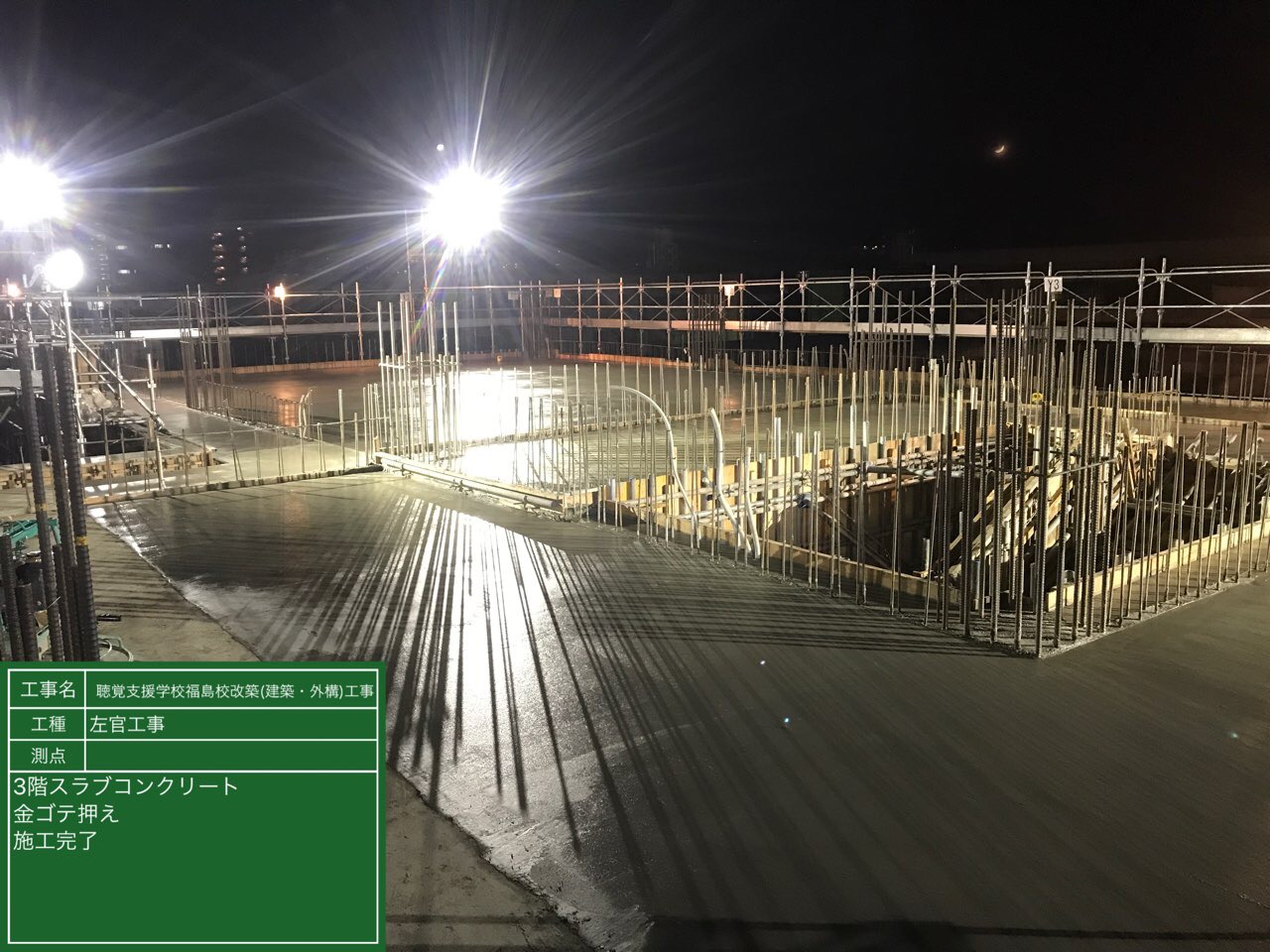

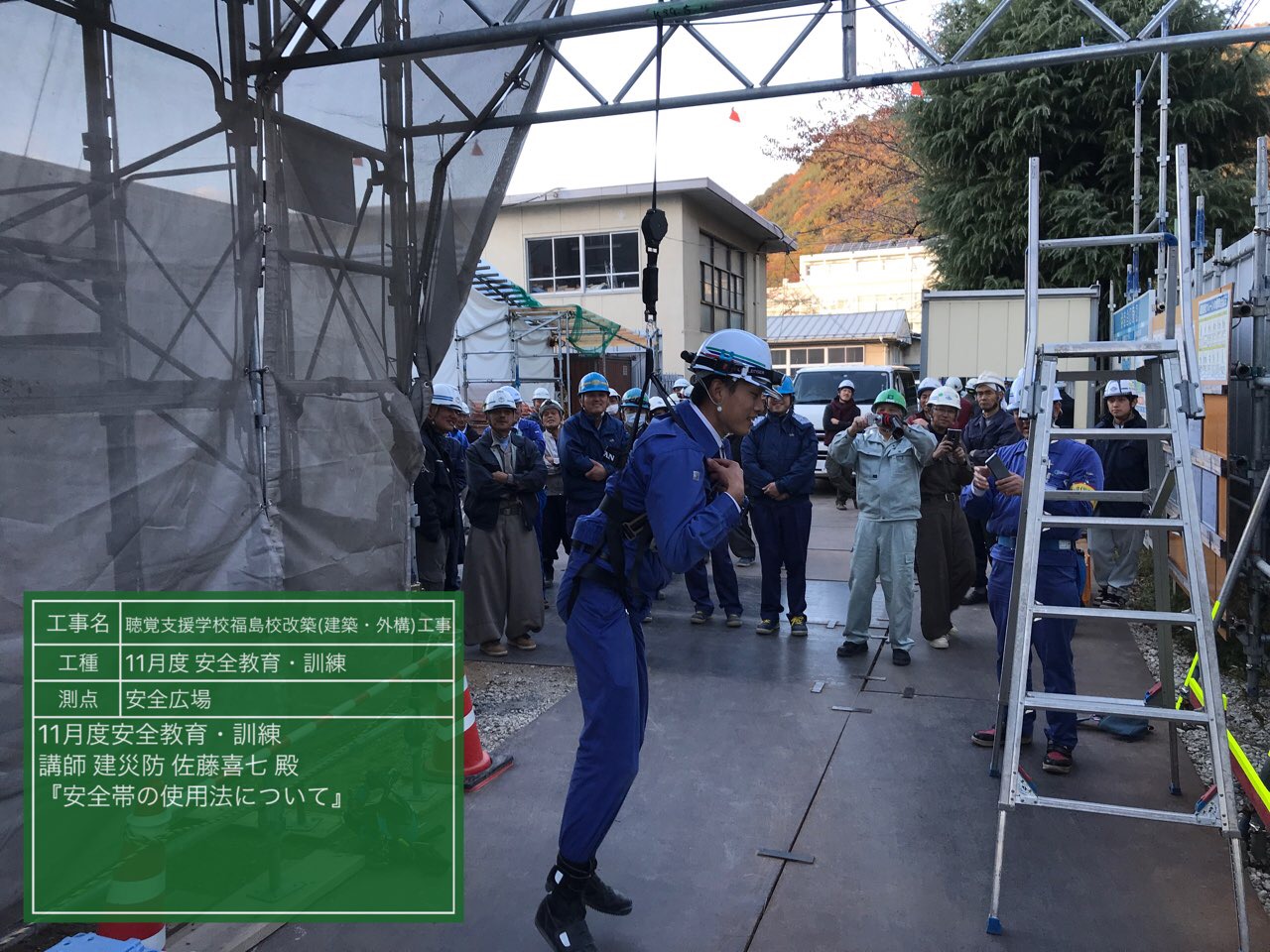

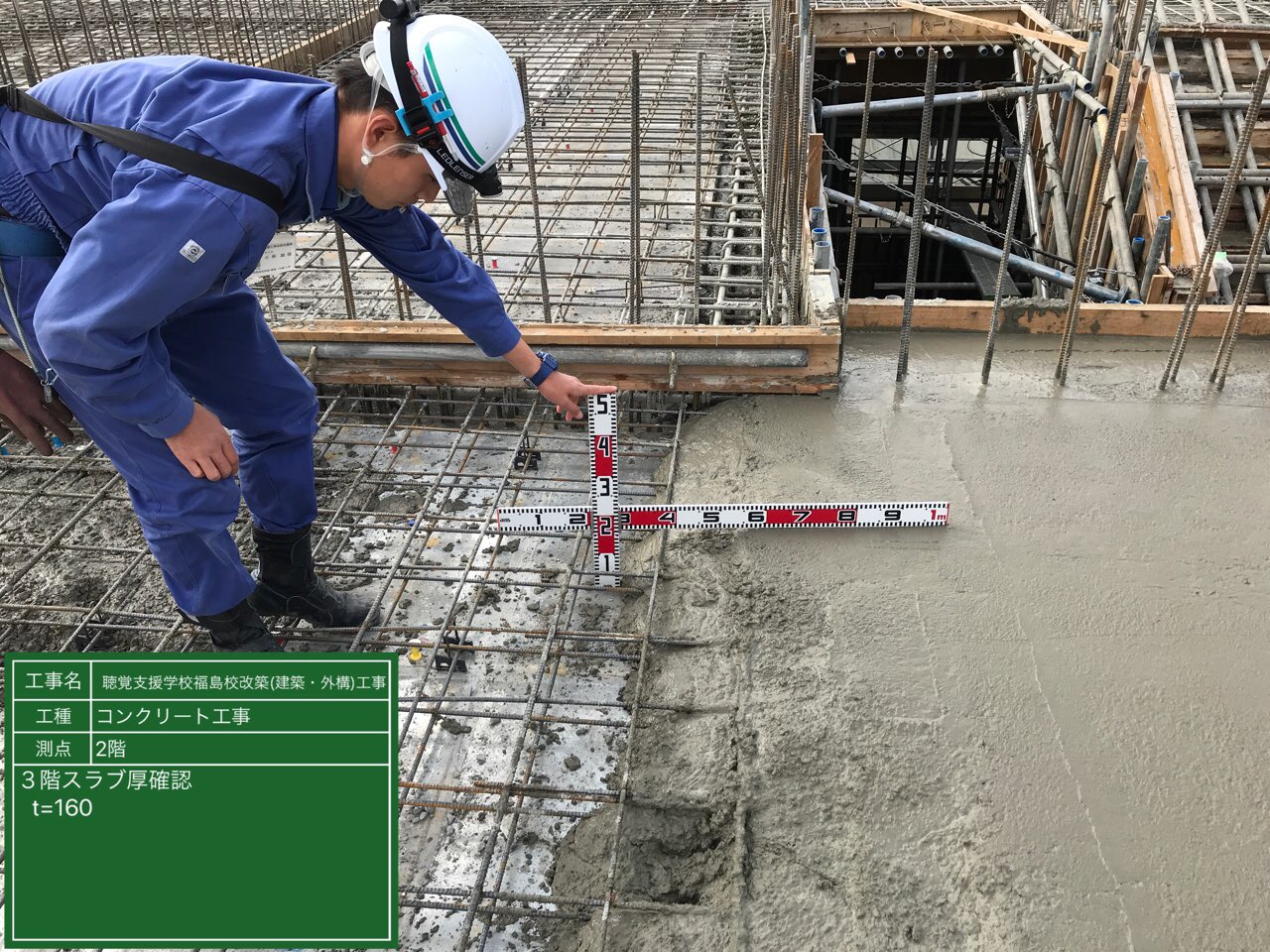

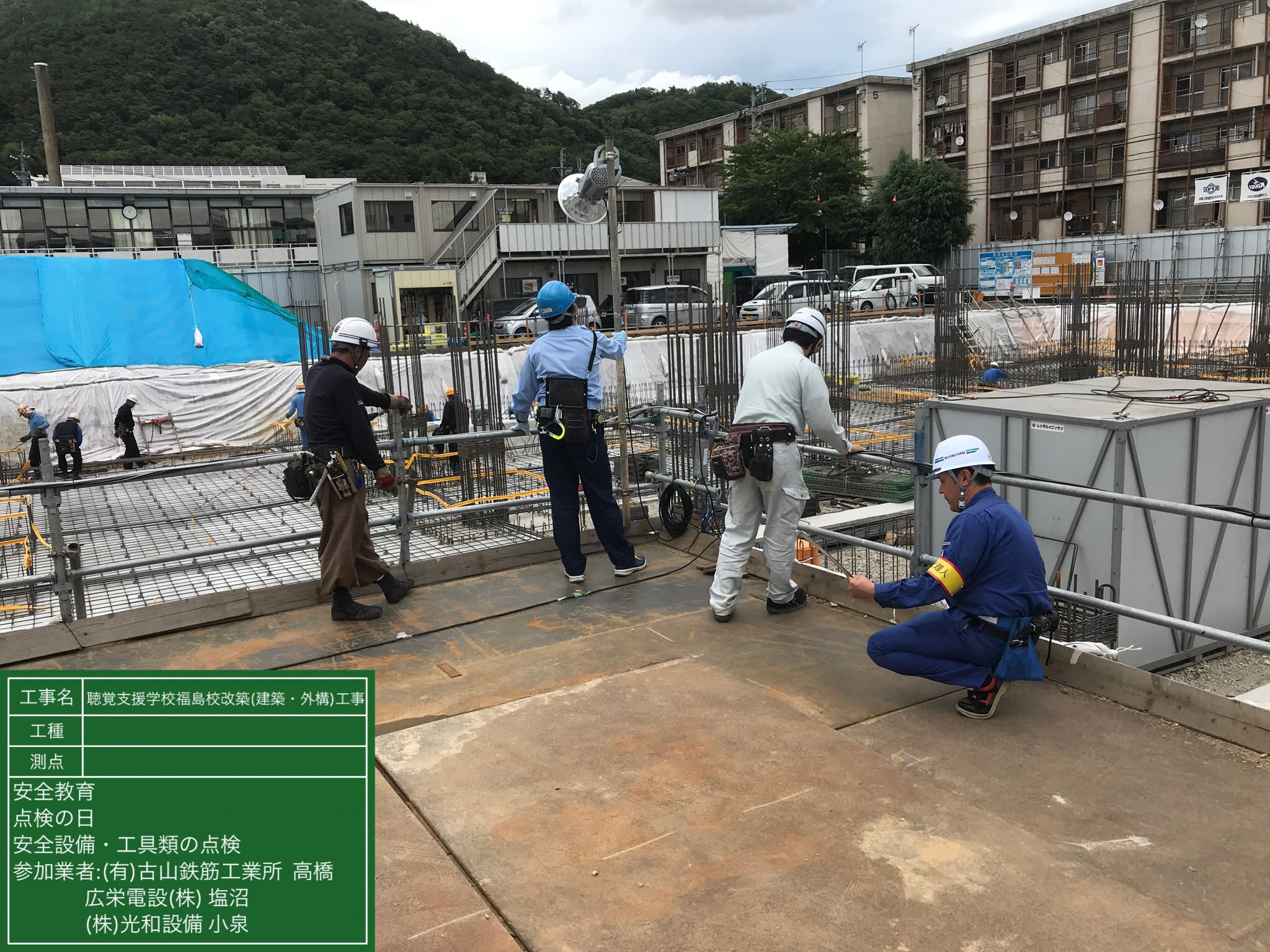

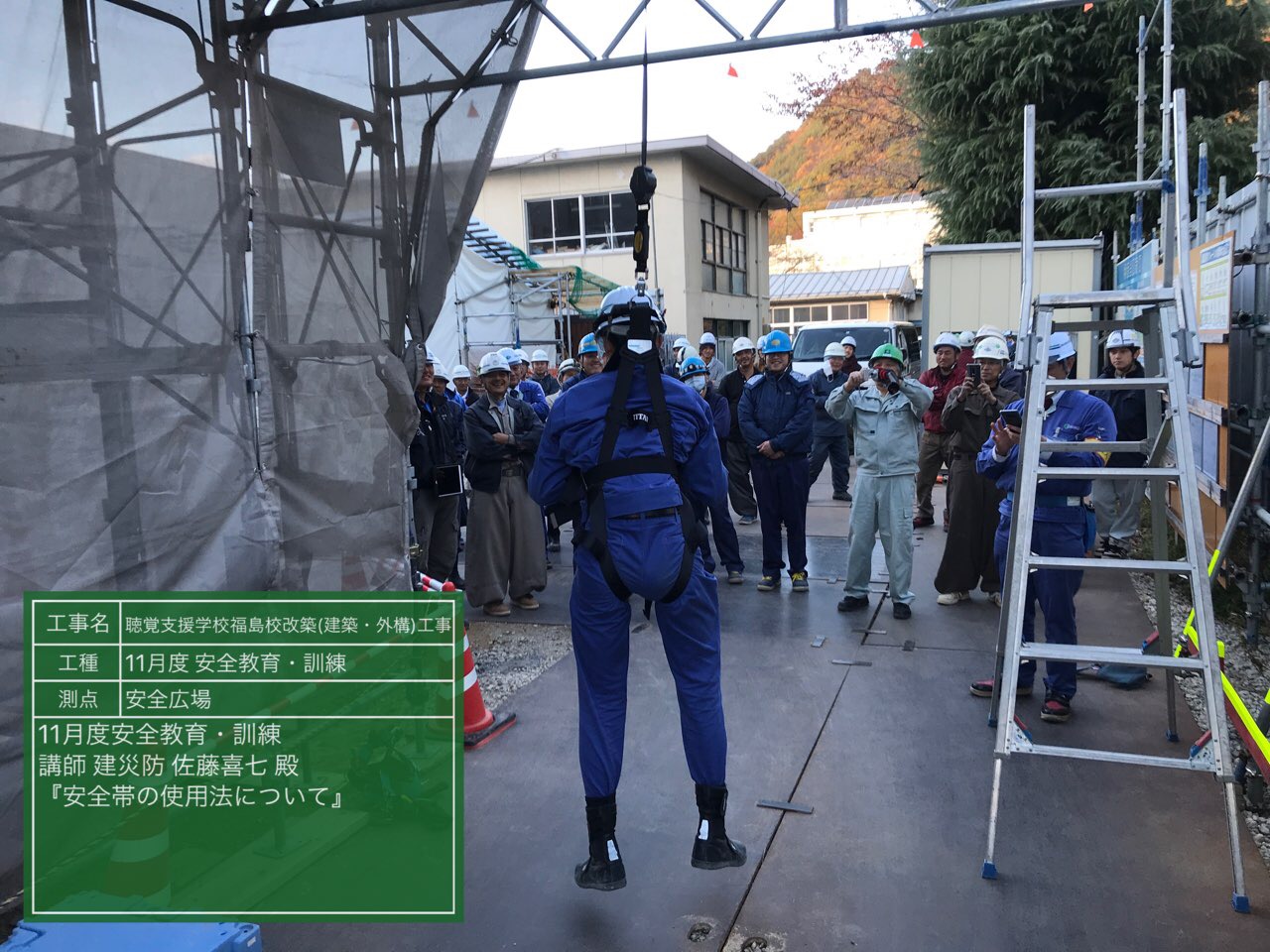

3階スラブコンクリート金ゴテ押え、及び3階スラブ厚確認、安全教育・訓練
2018年11月2週目の進捗状況
コメント

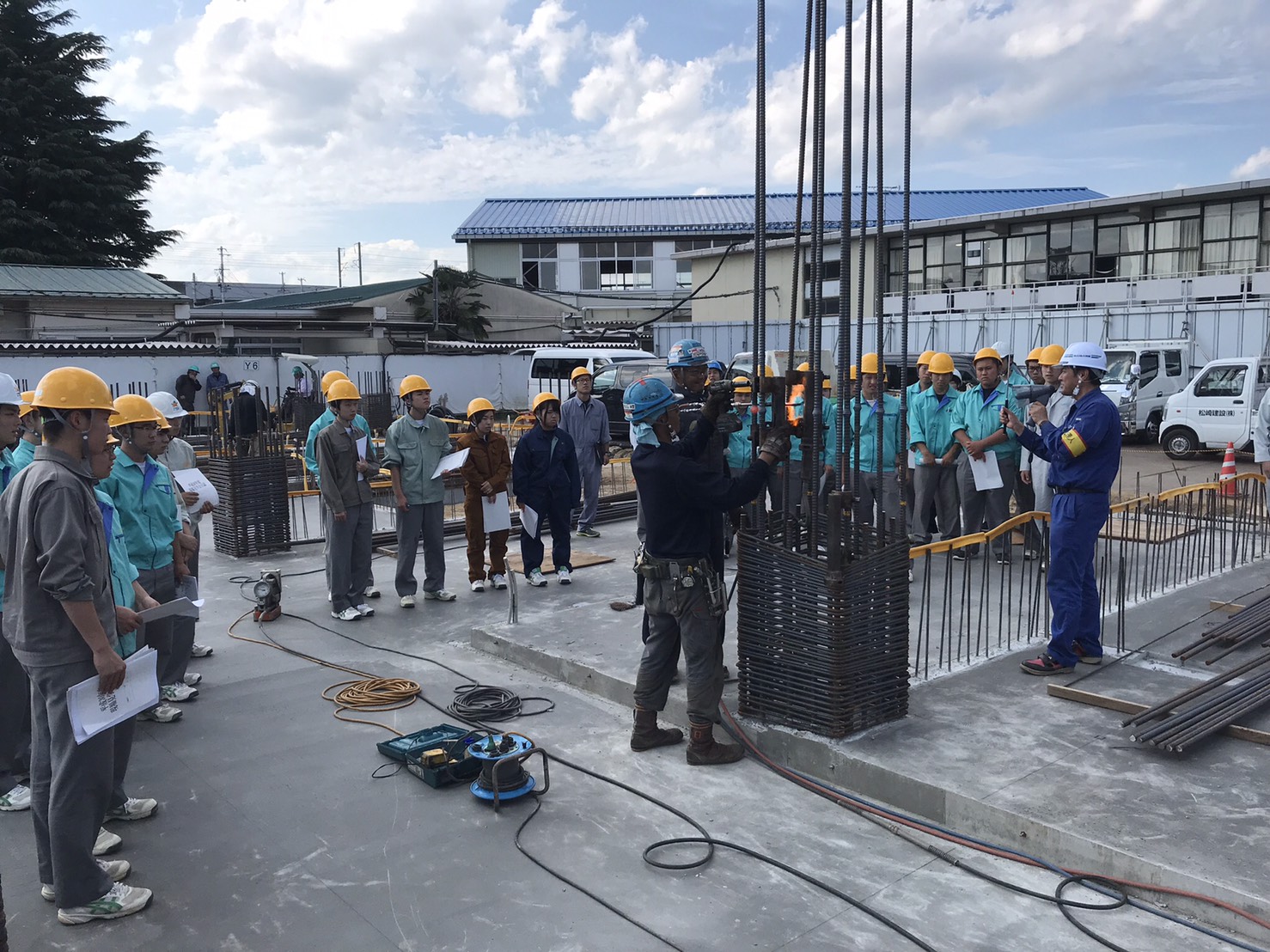

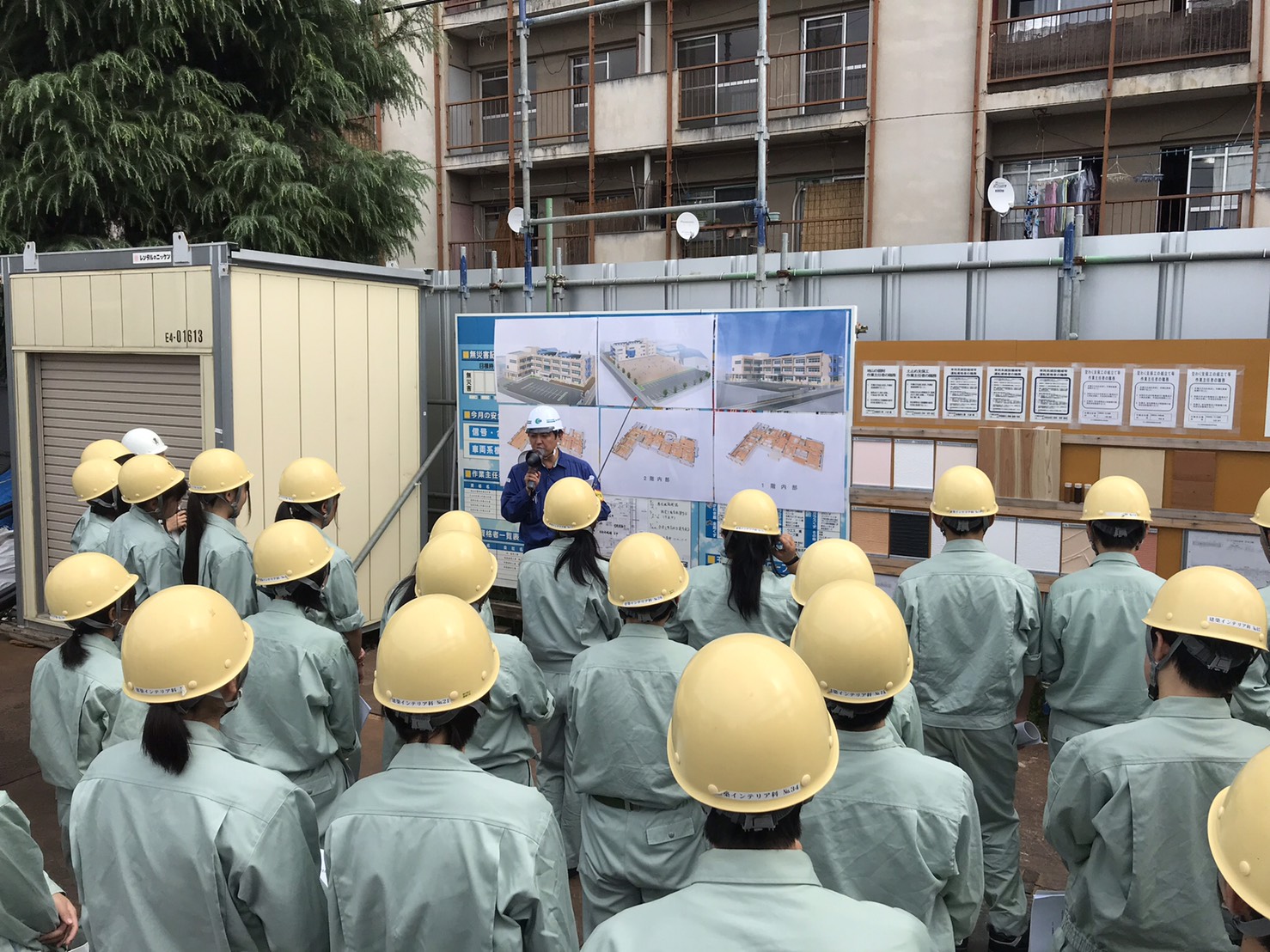

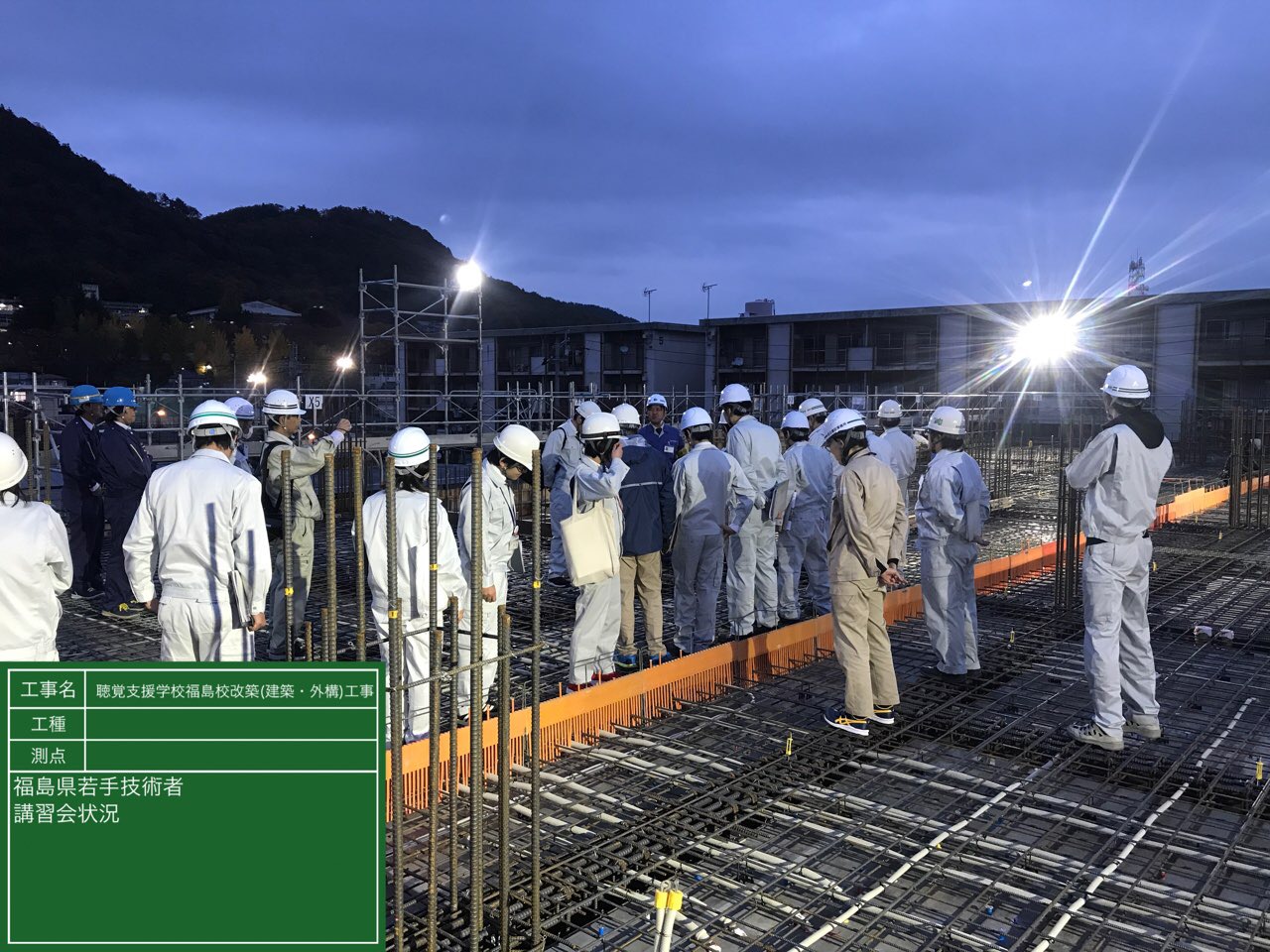

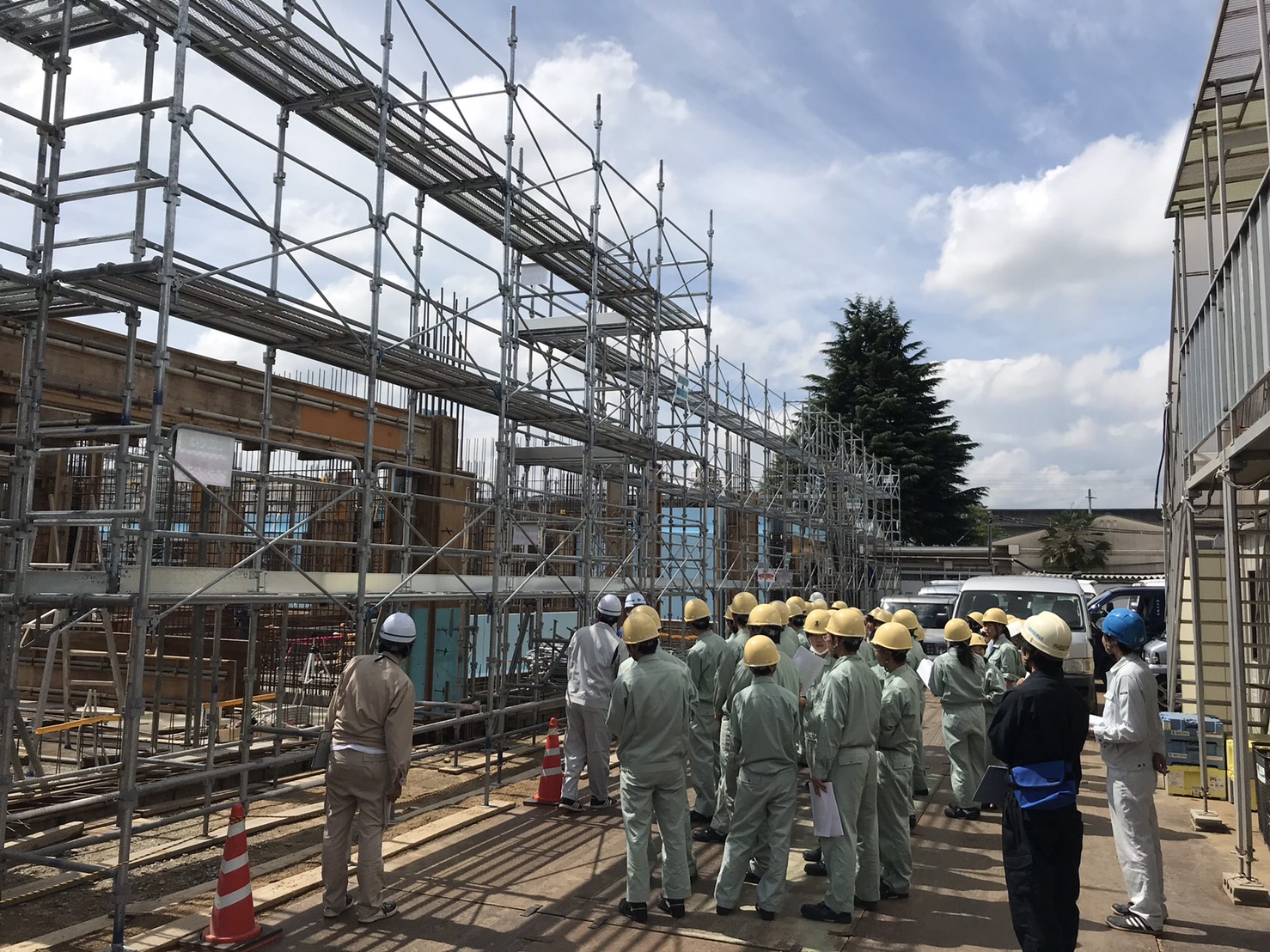

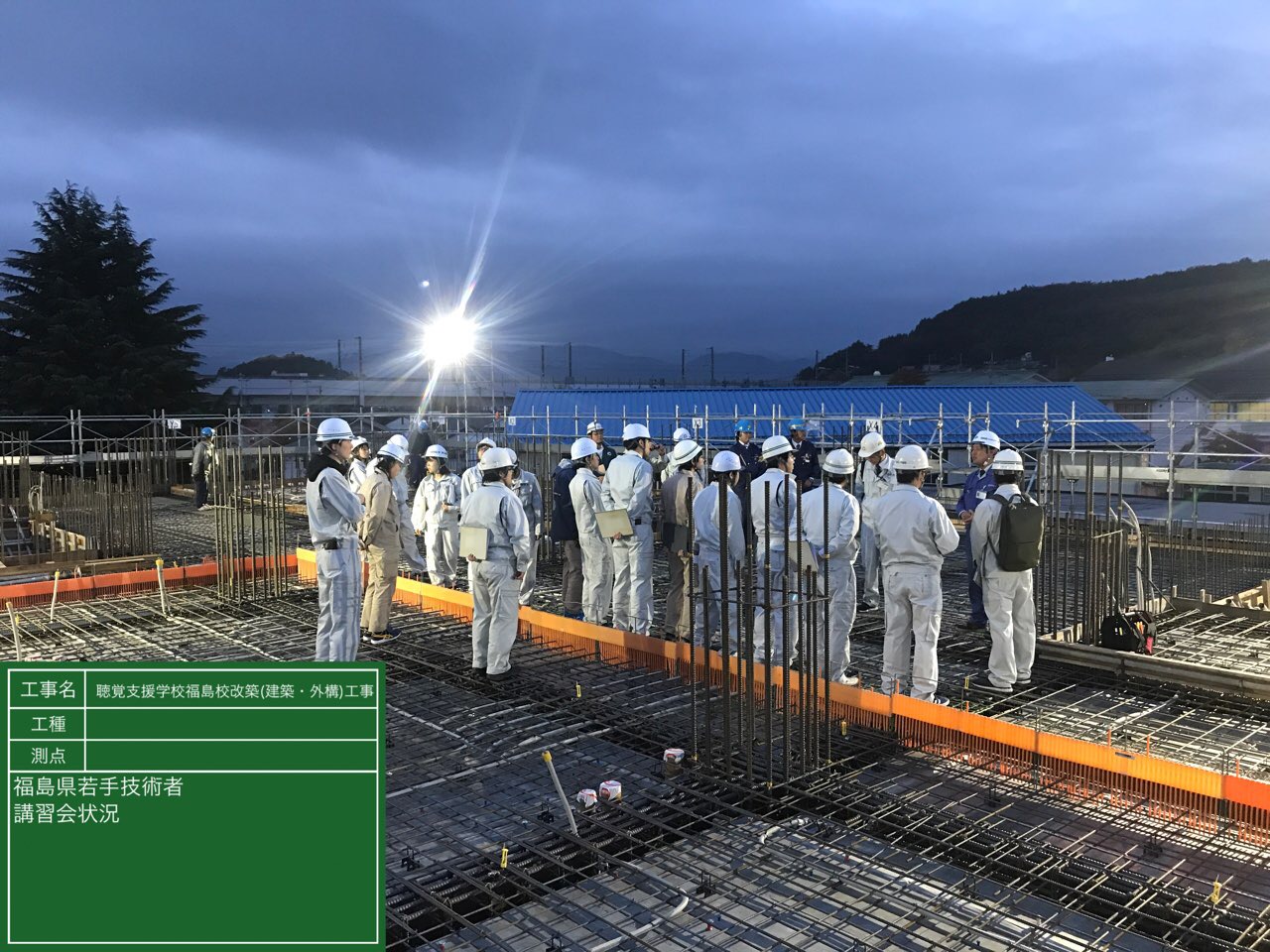

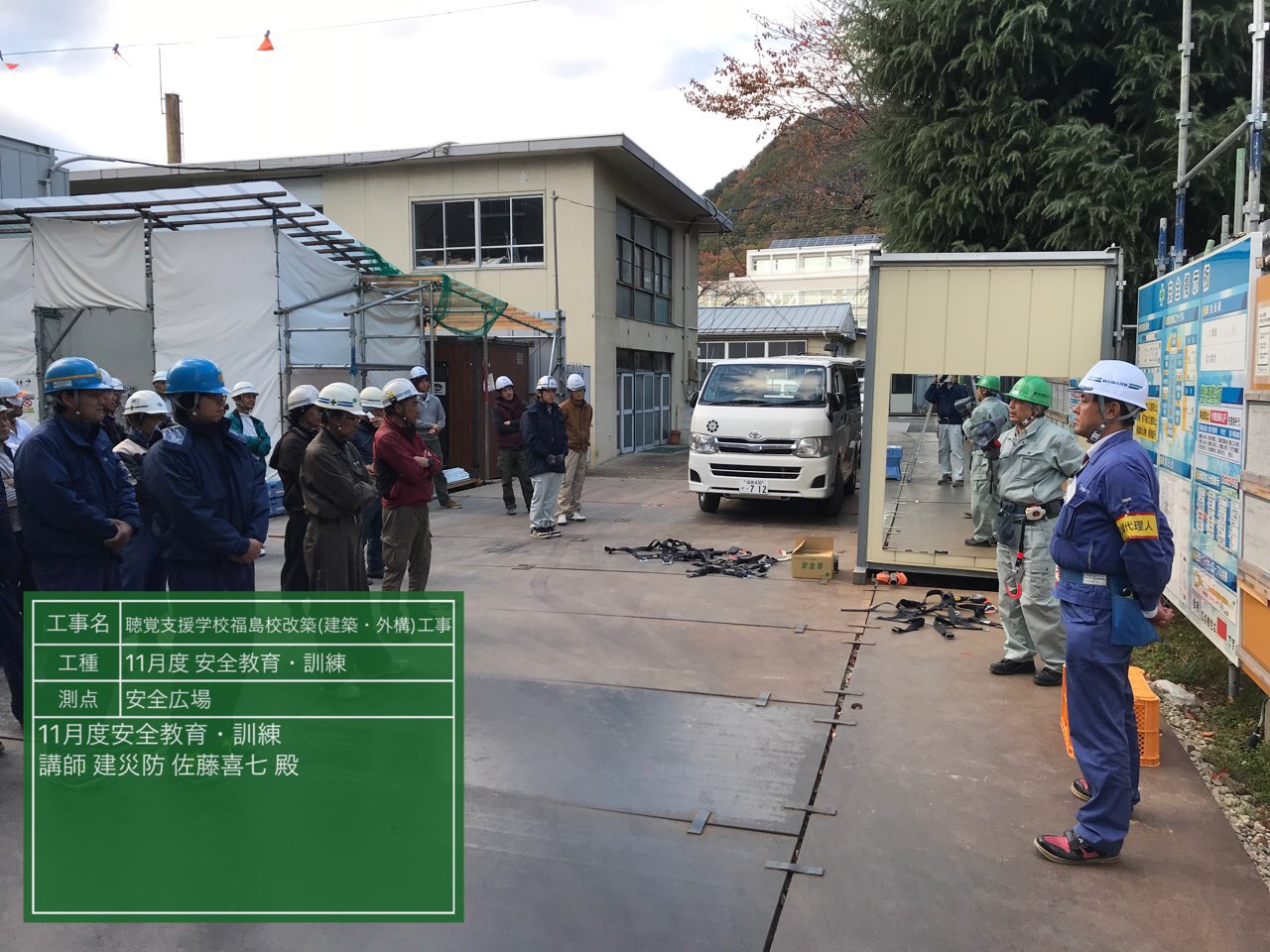

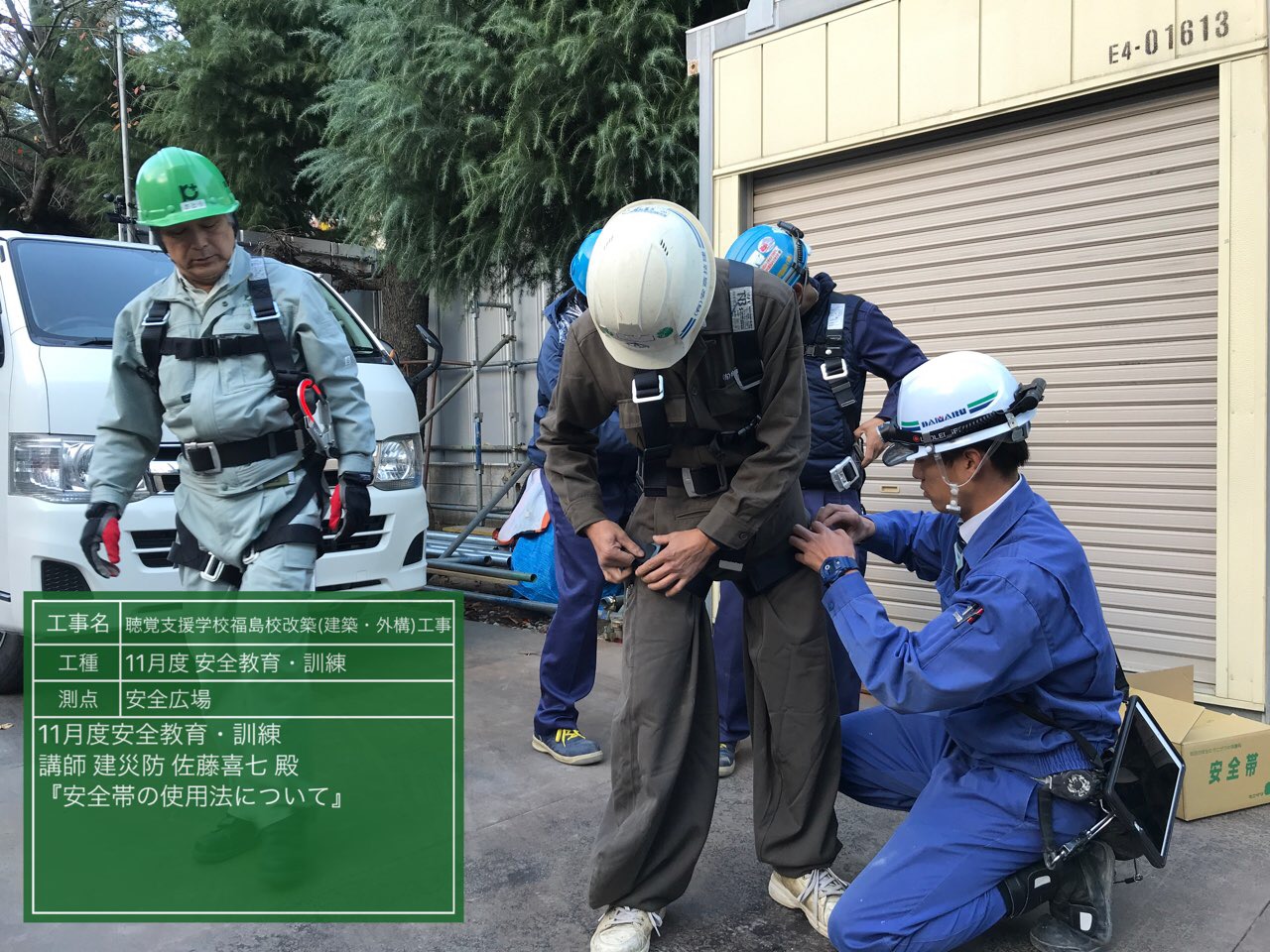

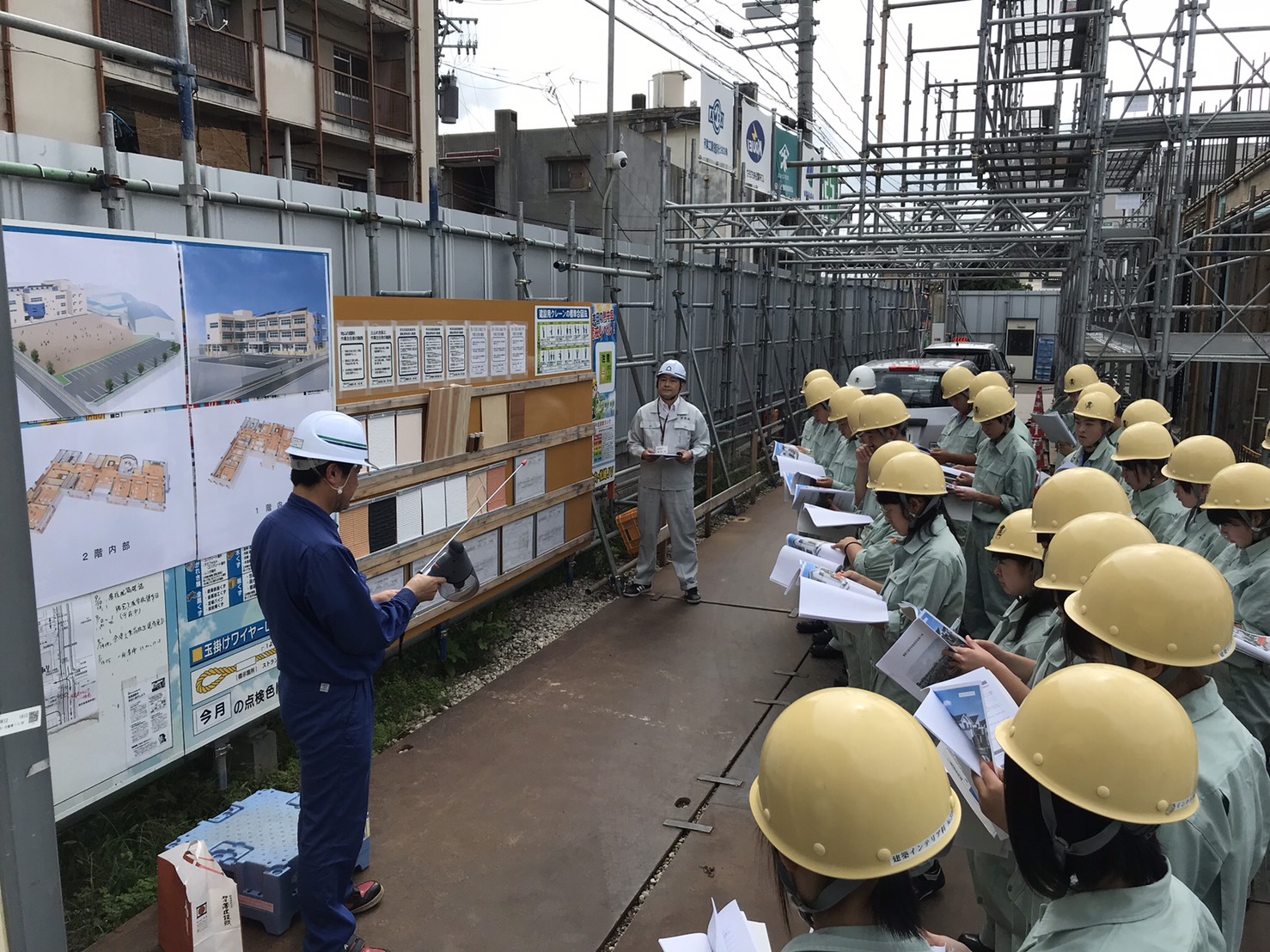

福島県若手技術者講習会状況
2018年11月1週目の進捗状況
コメント

福島県北建設事務所 堀田所長現場視察状況
2018年10月5週目の進捗状況
コメント

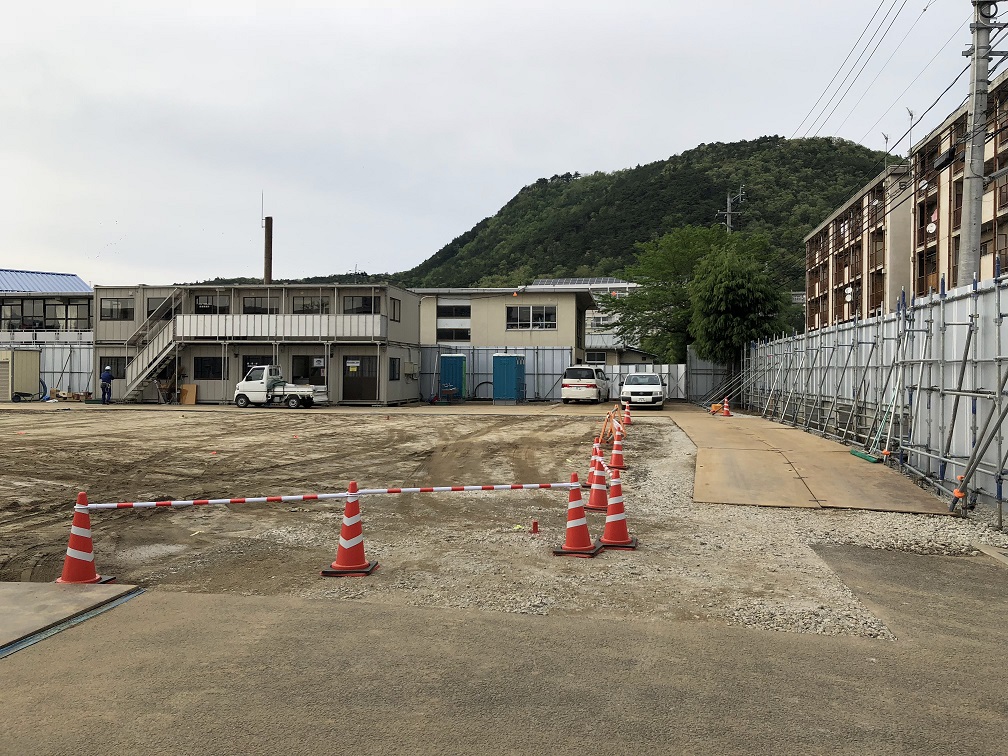

現況確認
2018年10月4週目の進捗状況
コメント
現況確認
2018年10月3週目の進捗状況
コメント
引き取り検査。安全パトロール状況
2018年10月2週目の進捗状況
コメント
社内検査実施。型枠解体施工状況
2018年10月1週目の進捗状況
コメント

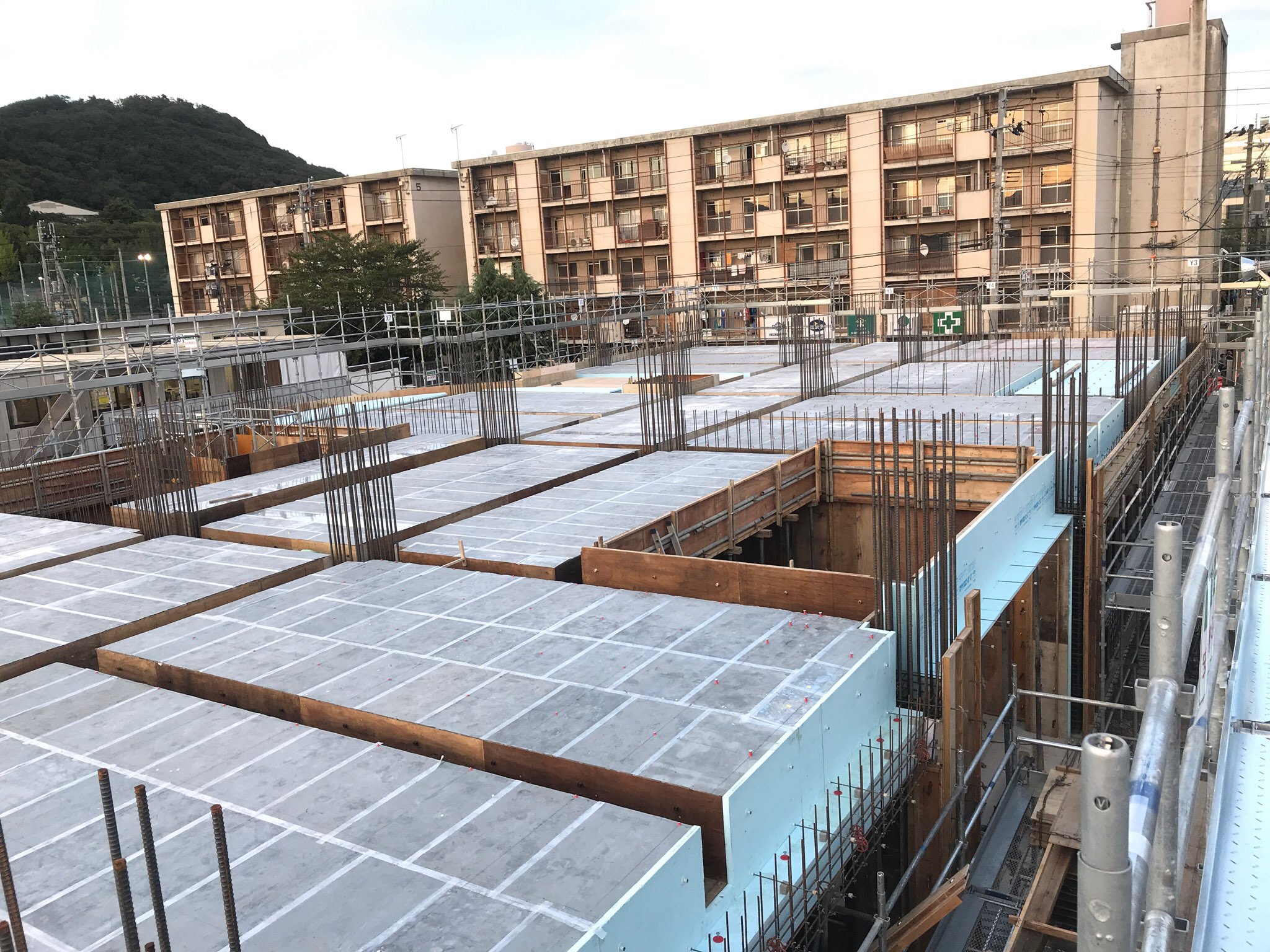

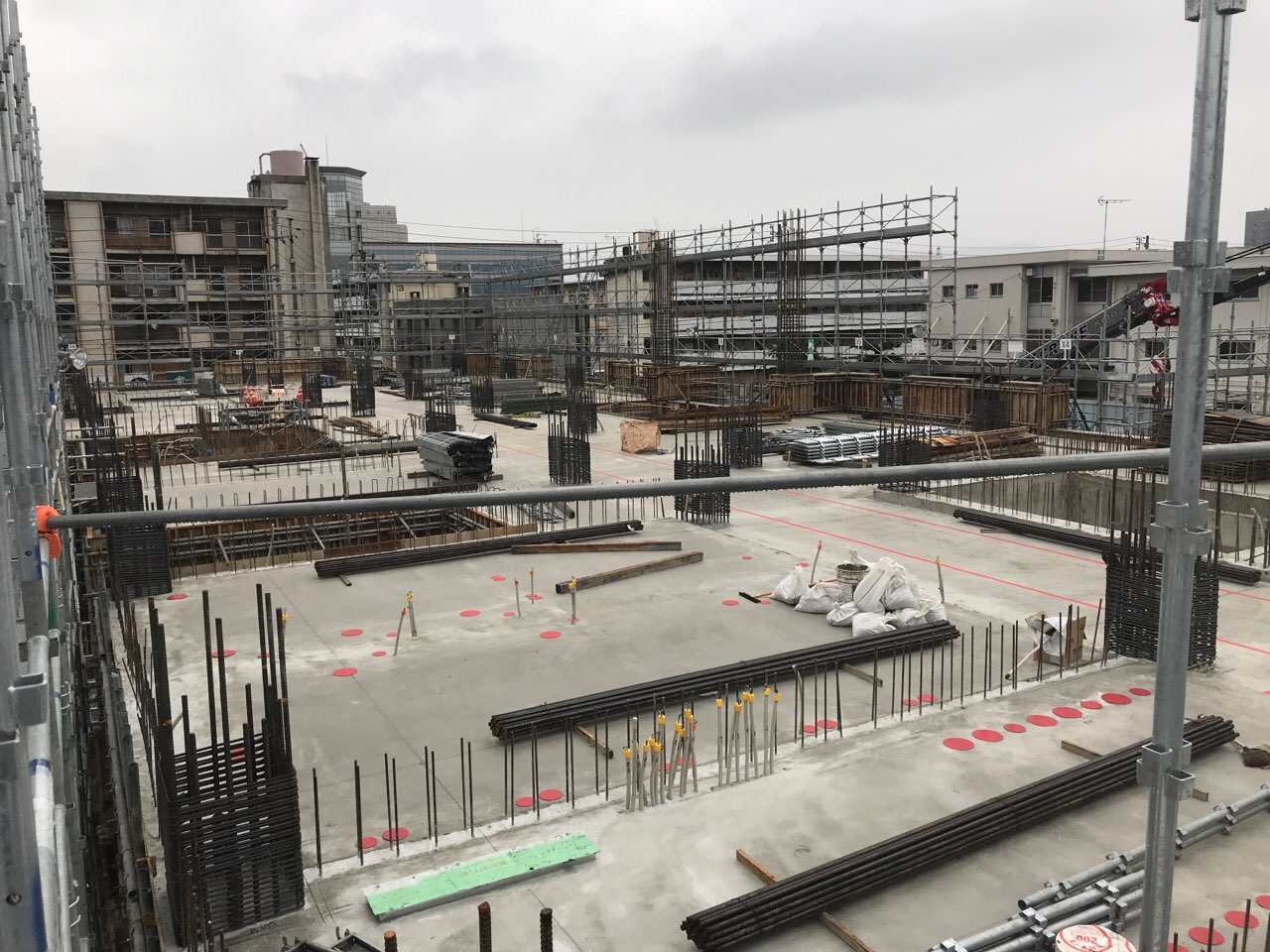

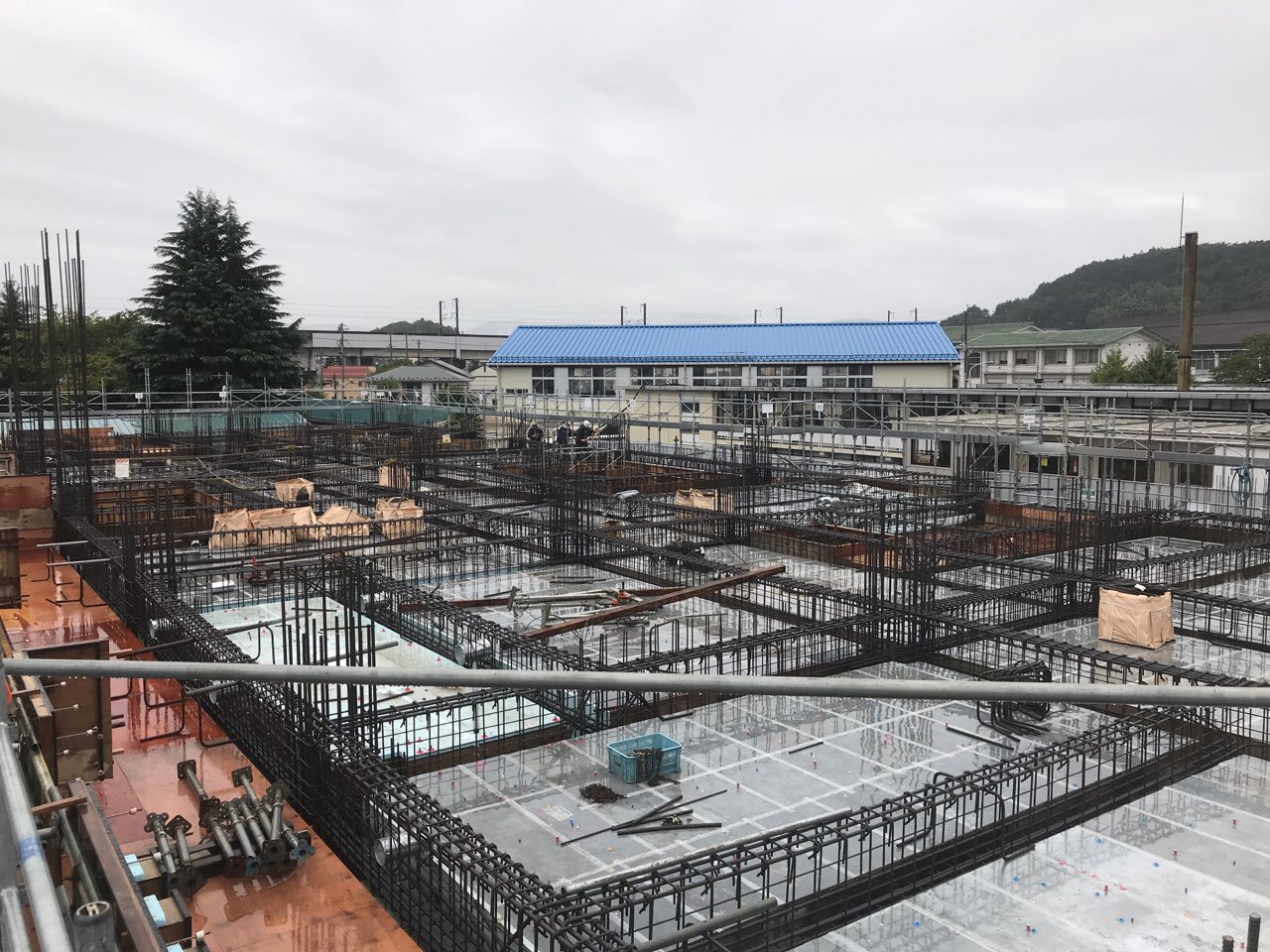

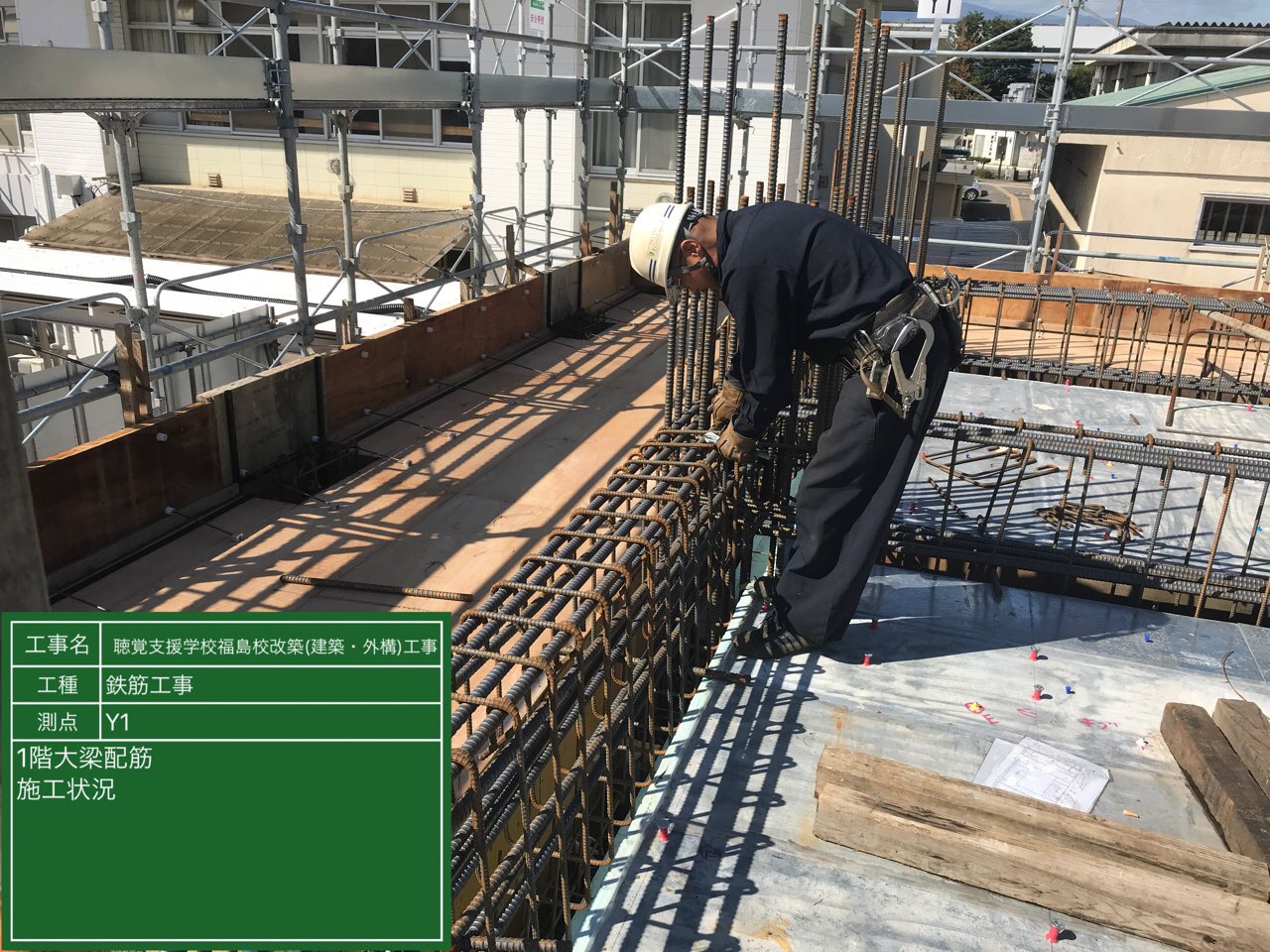

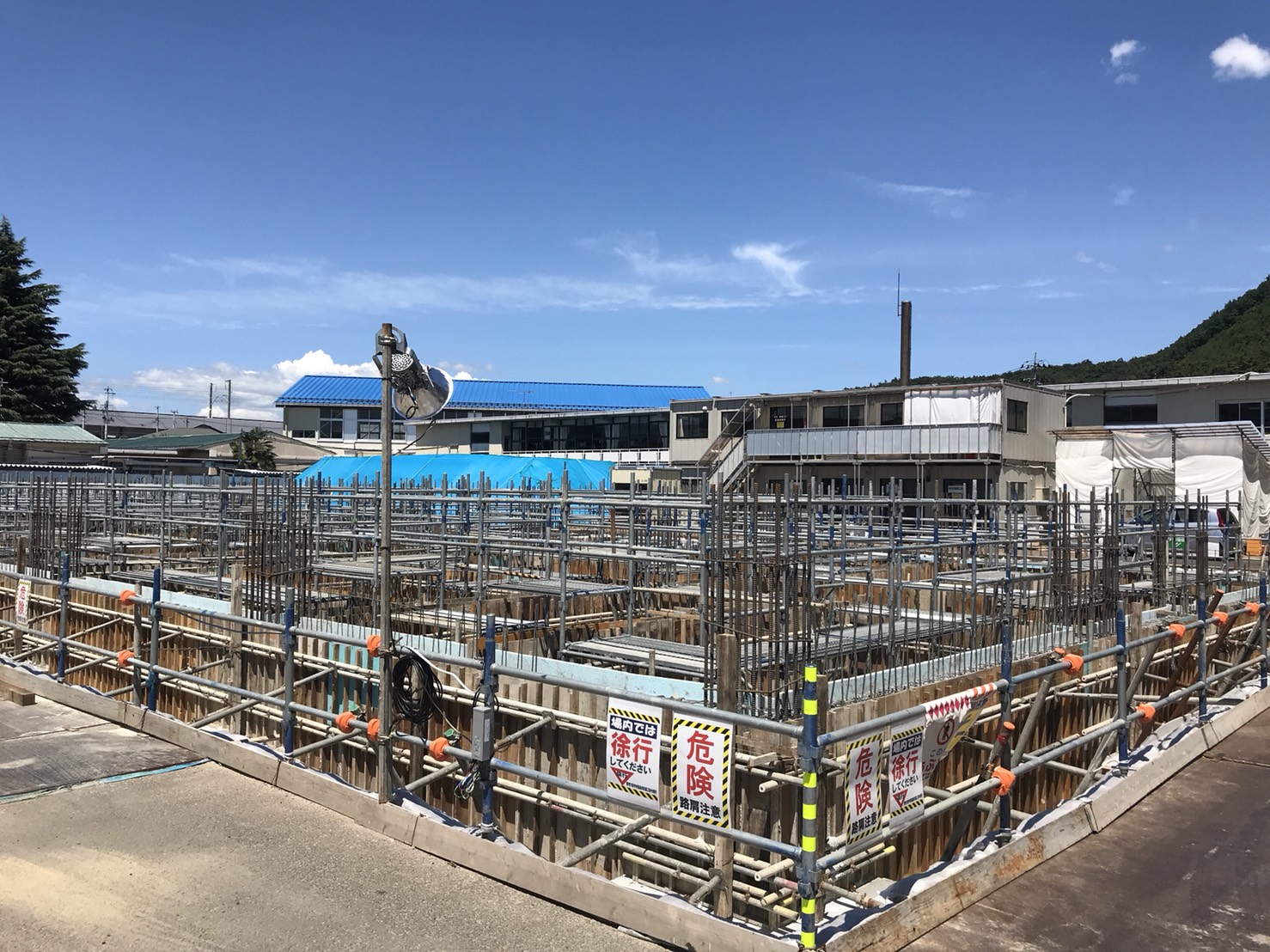

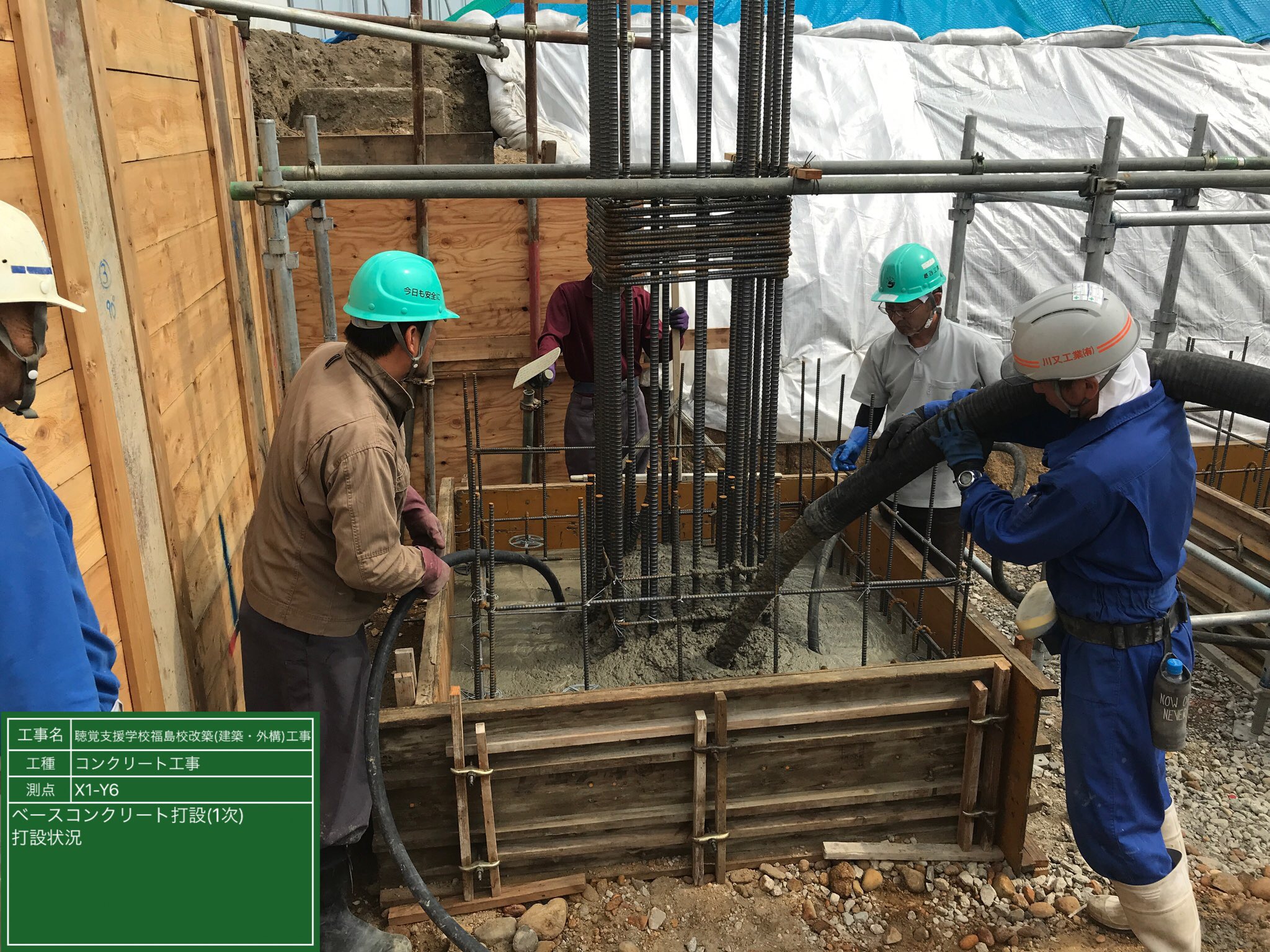

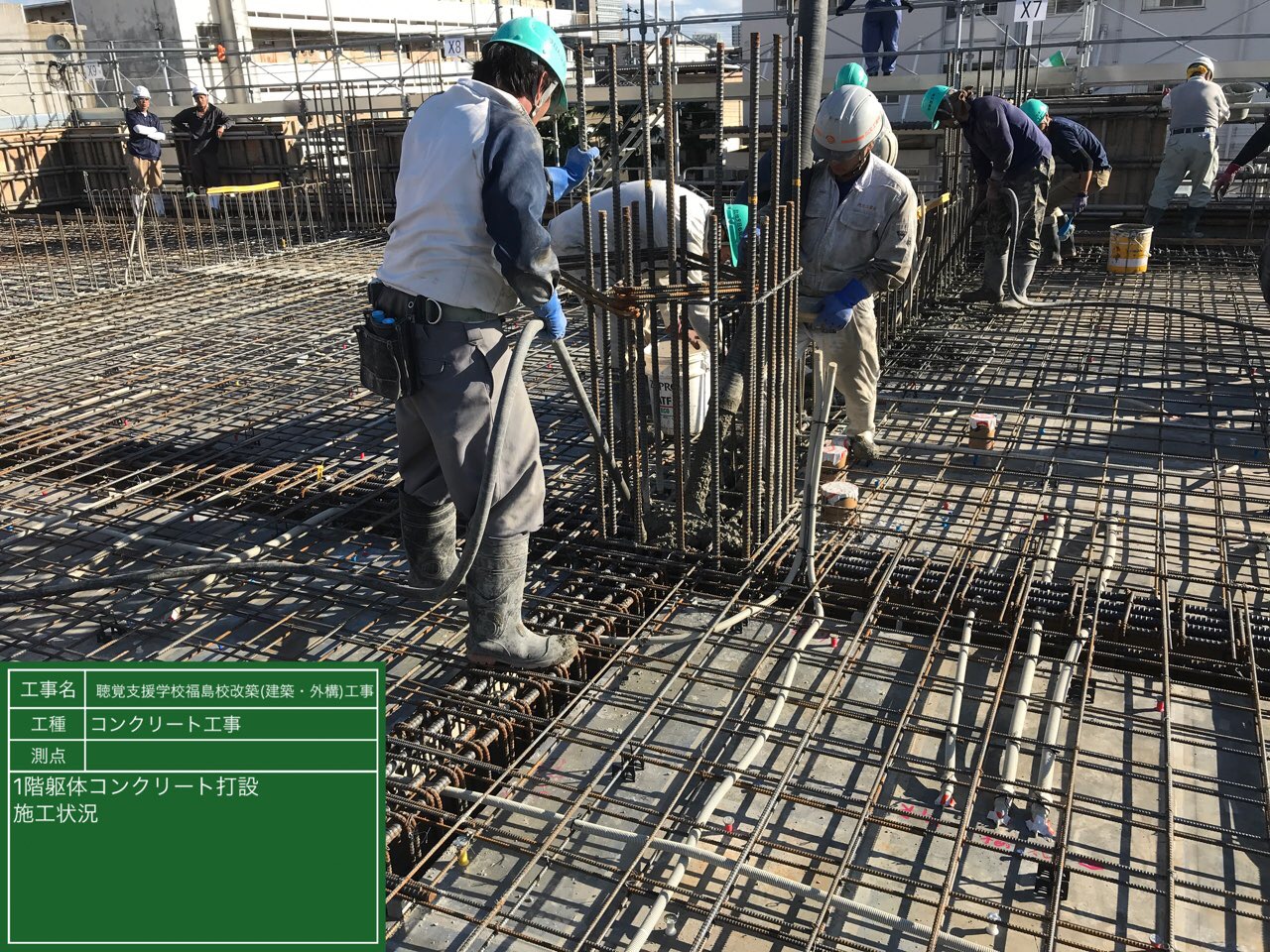

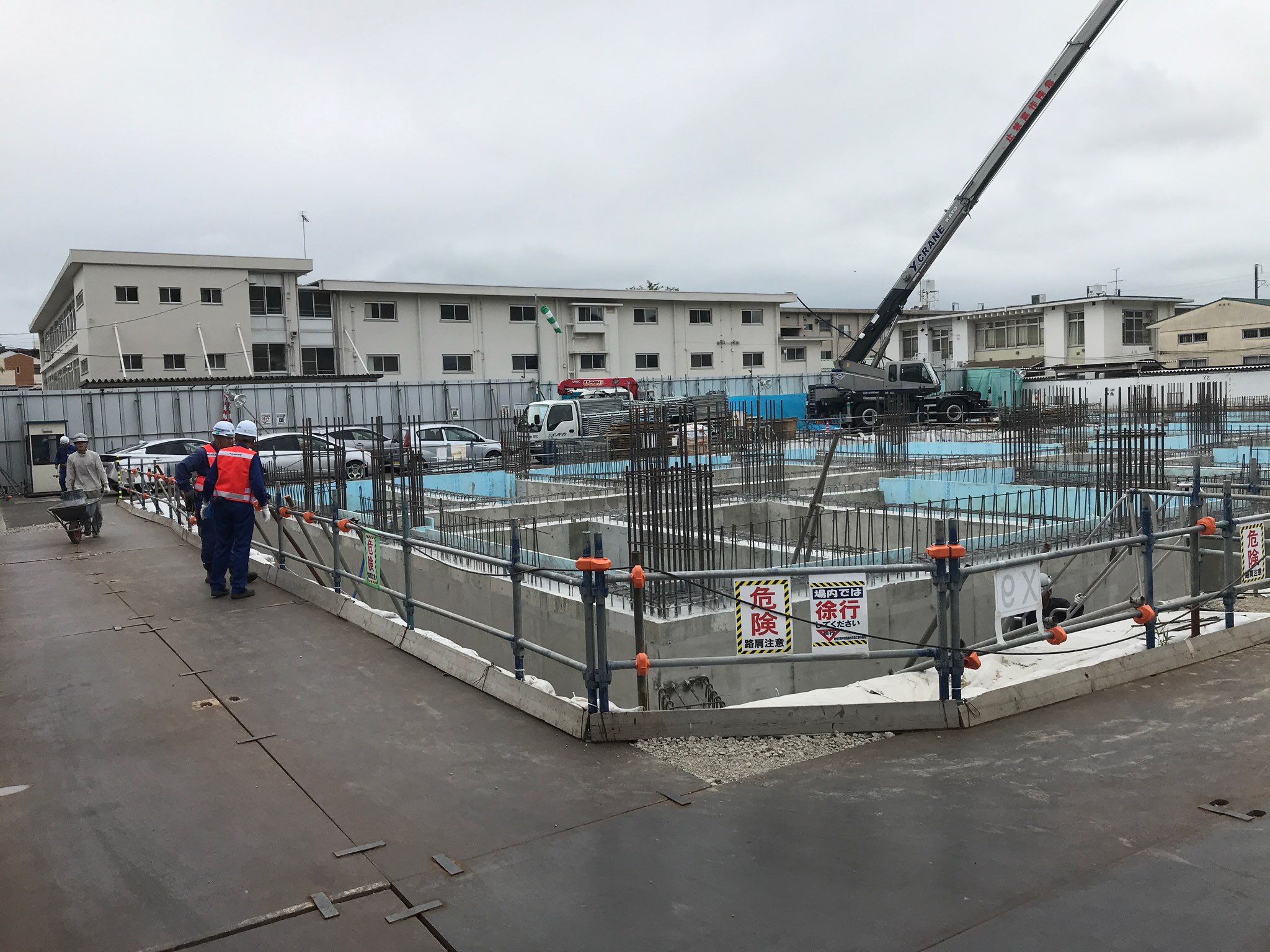

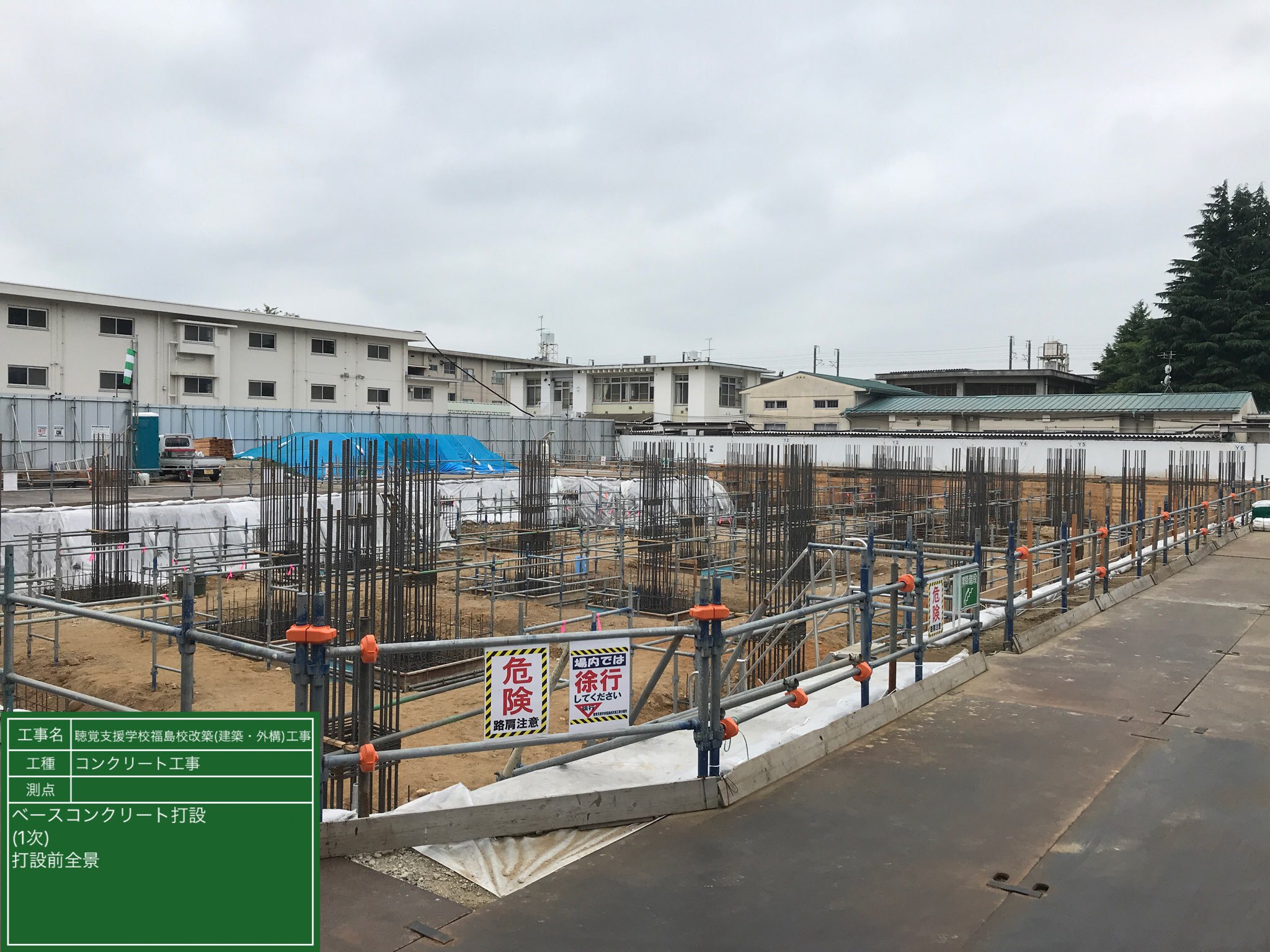

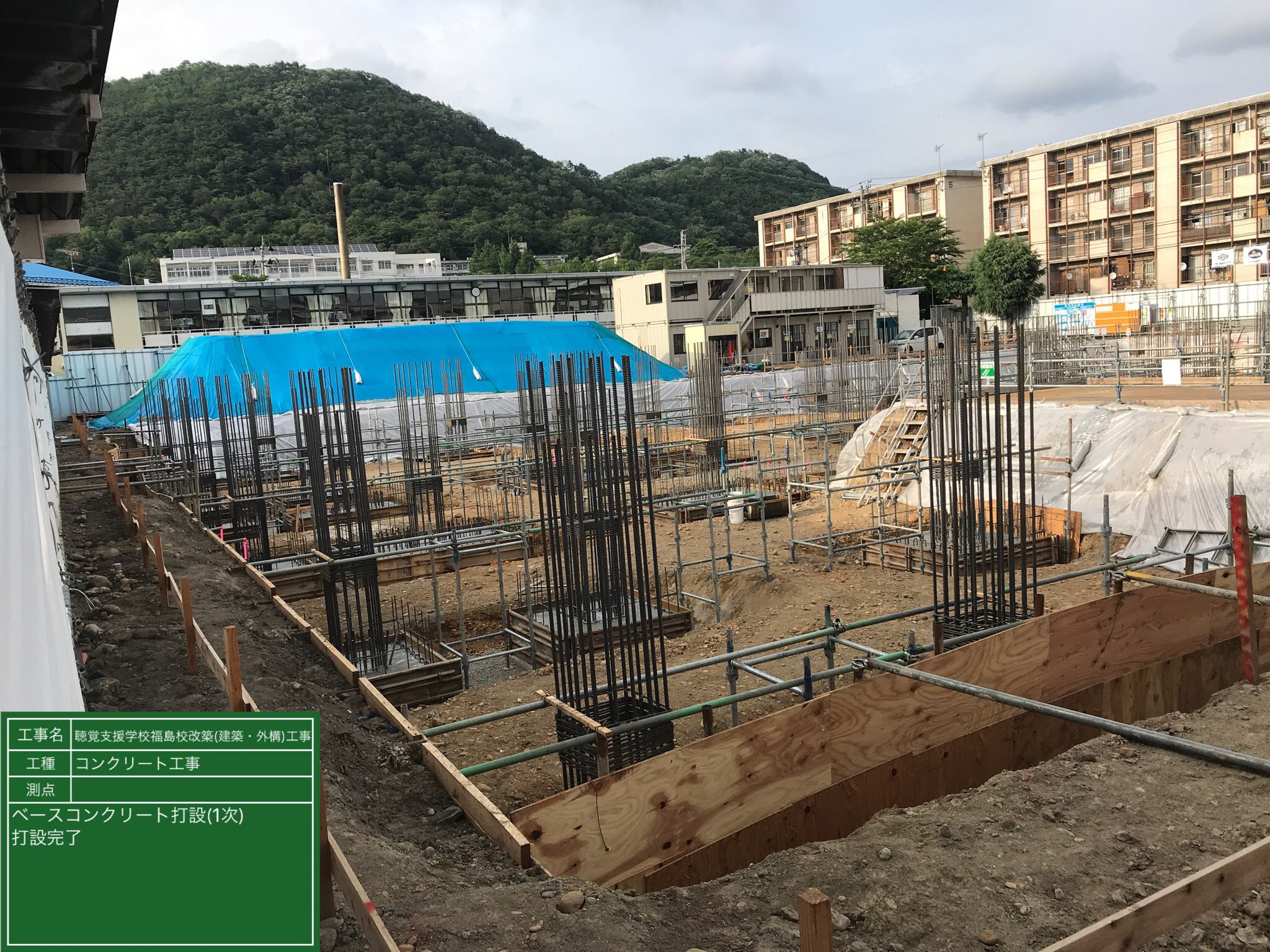

コンクリート打設施工状況
2018年9月5週目の進捗状況
コメント

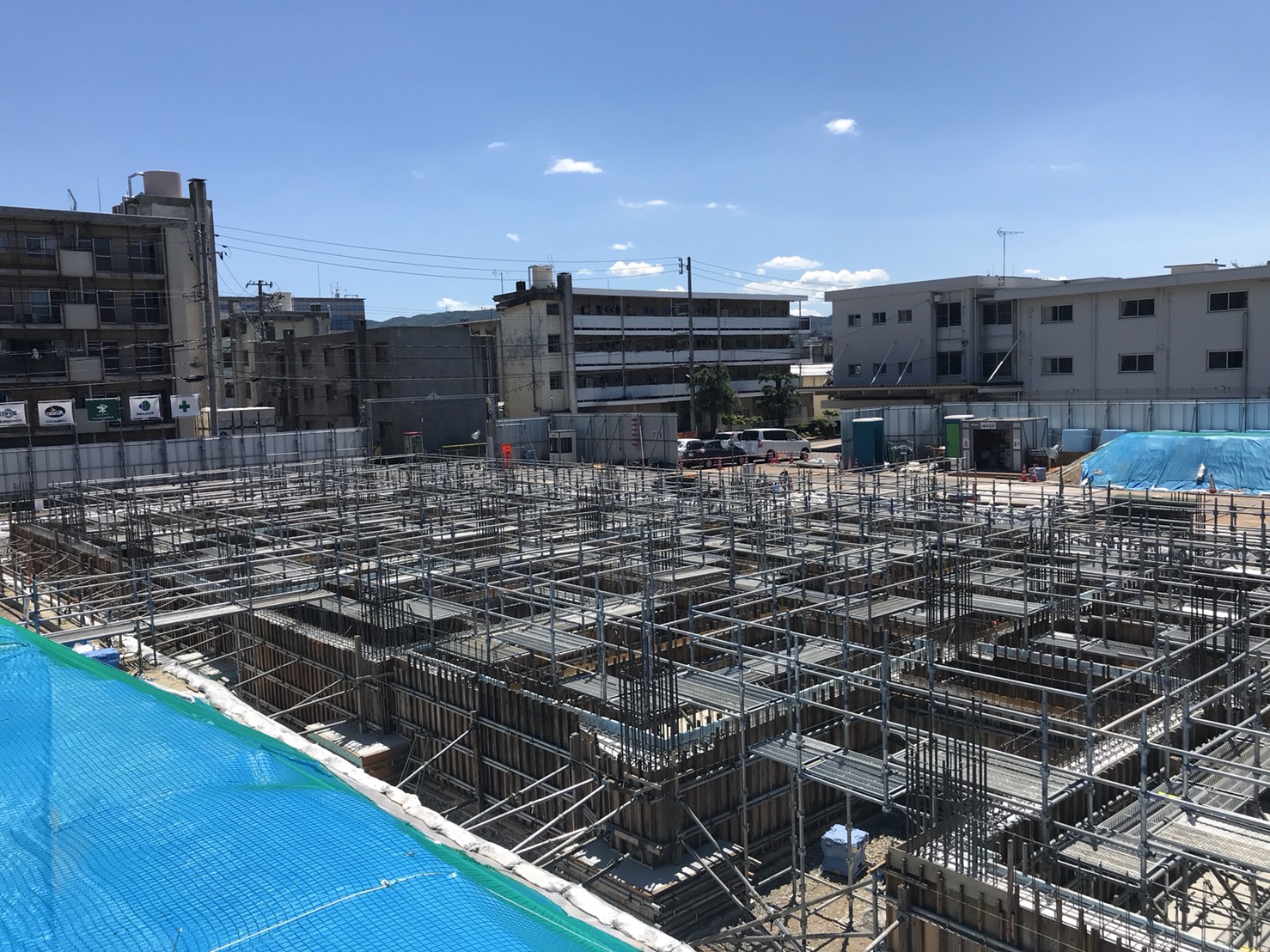

配筋施工状況
2018年9月4週目の進捗状況
コメント

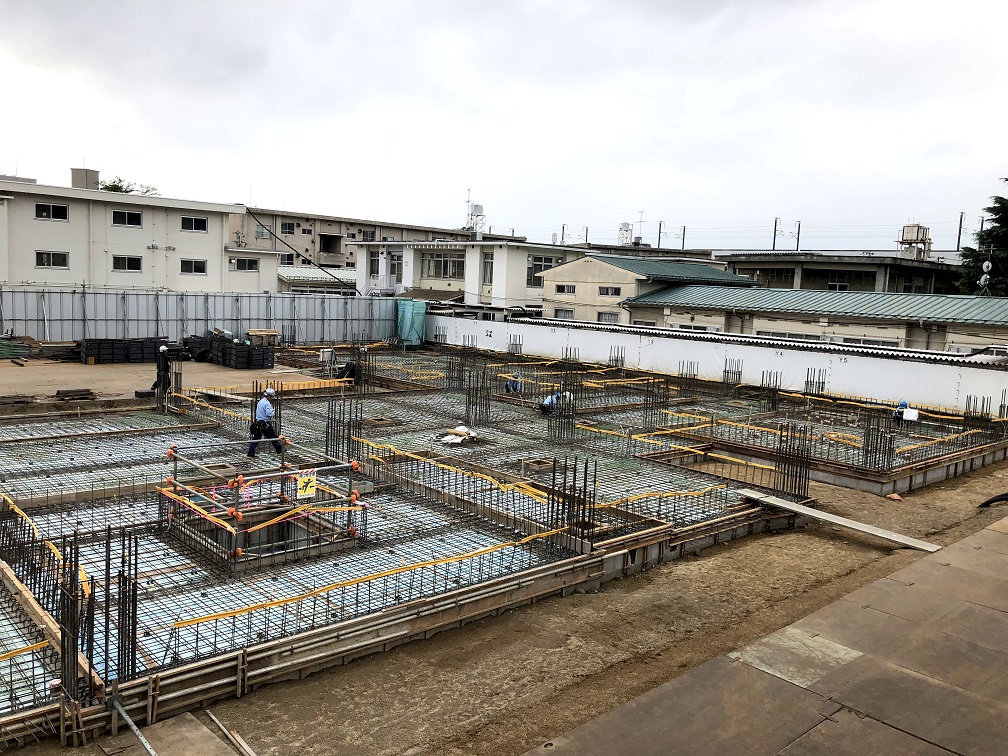

2階スラブデッキ張り施工状況
2018年9月3週目の進捗状況
コメント

福島県立会津工業高等学校の生徒が現場を訪れました。
2018年9月2週目の進捗状況
コメント
学校法人松韻学園福島高等学校の生徒が現場を訪れました。
2018年9月1週目の進捗状況
コメント

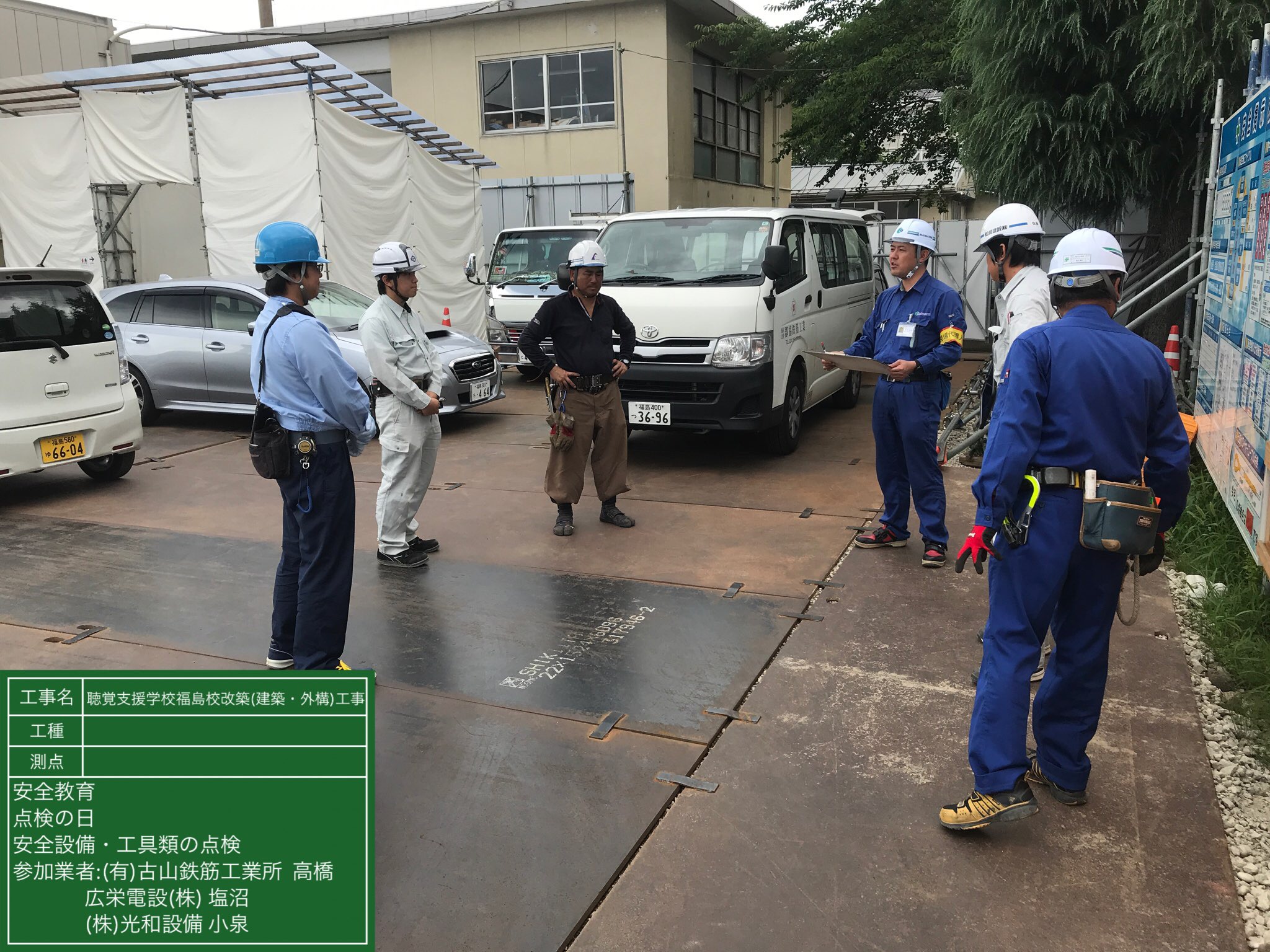

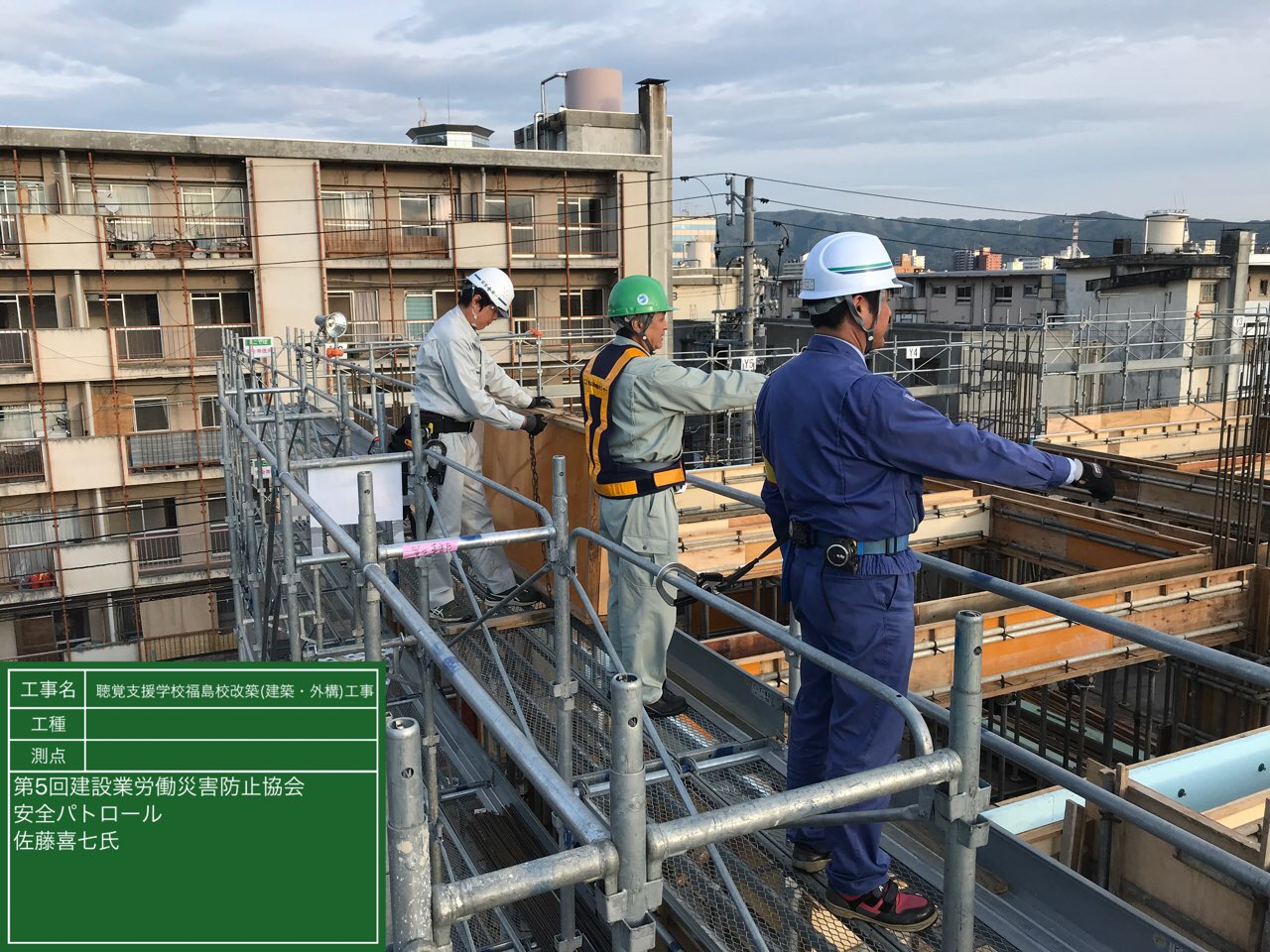

合同店社パトロール
2018年8月2週目の進捗状況
コメント
2018年7月5週目の進捗状況
コメント

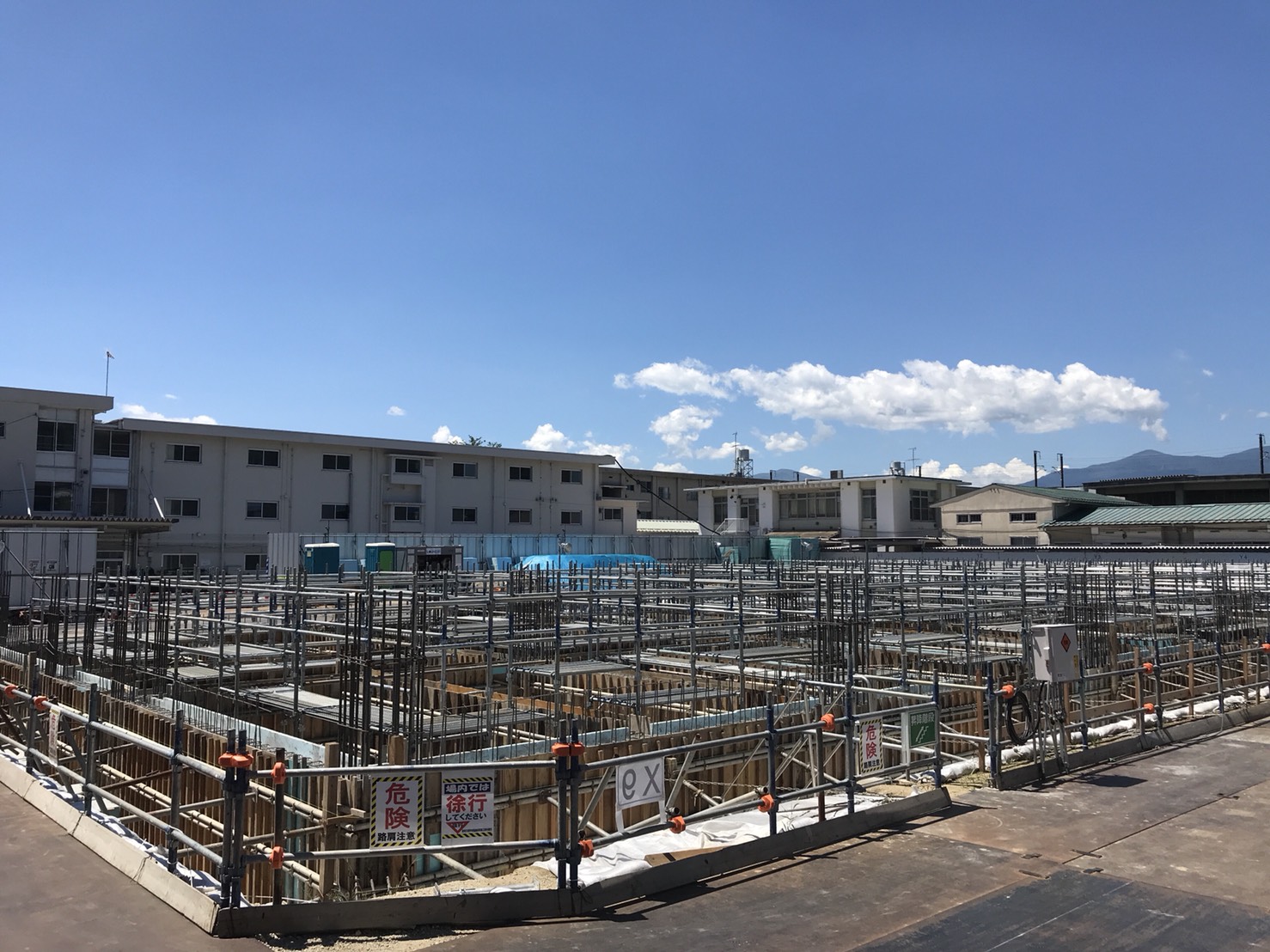

全景写真
2018年7月1週目の進捗状況
コメント
2018年6月5週目の進捗状況
コメント
2018年6月4週目の進捗状況
コメント
2018年6月2週目の進捗状況
コメント
JV合同パトロール状況
2018年6月1週目の進捗状況
コメント
全景写真
2018年5月4週目の進捗状況
コメント
全景写真
2018年4月5週目の進捗状況
コメント

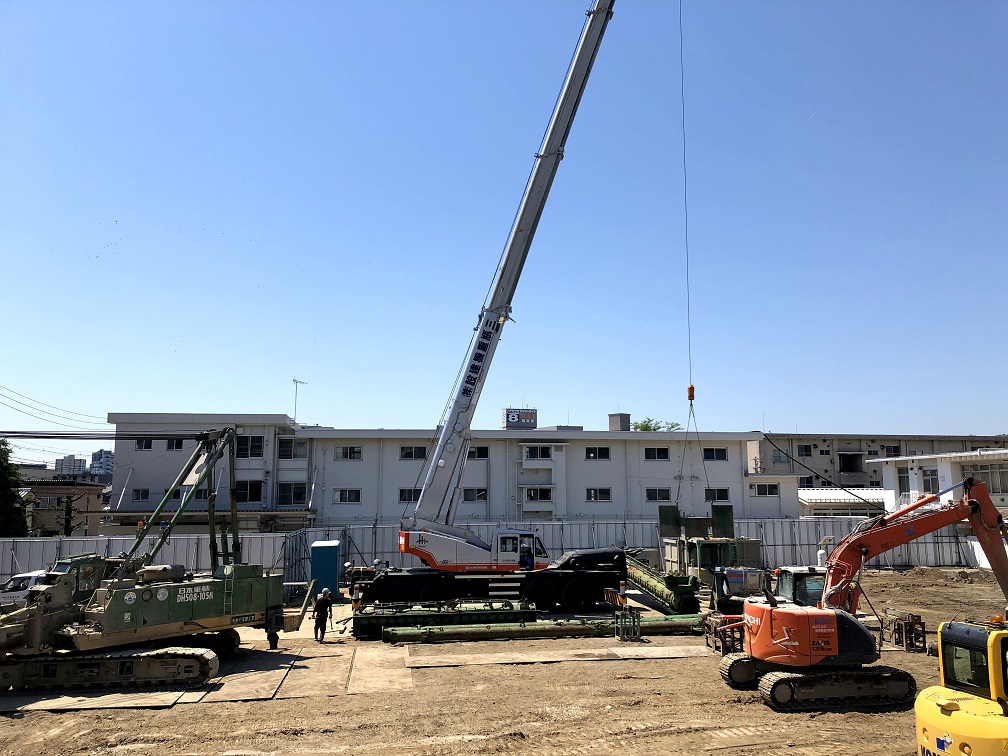

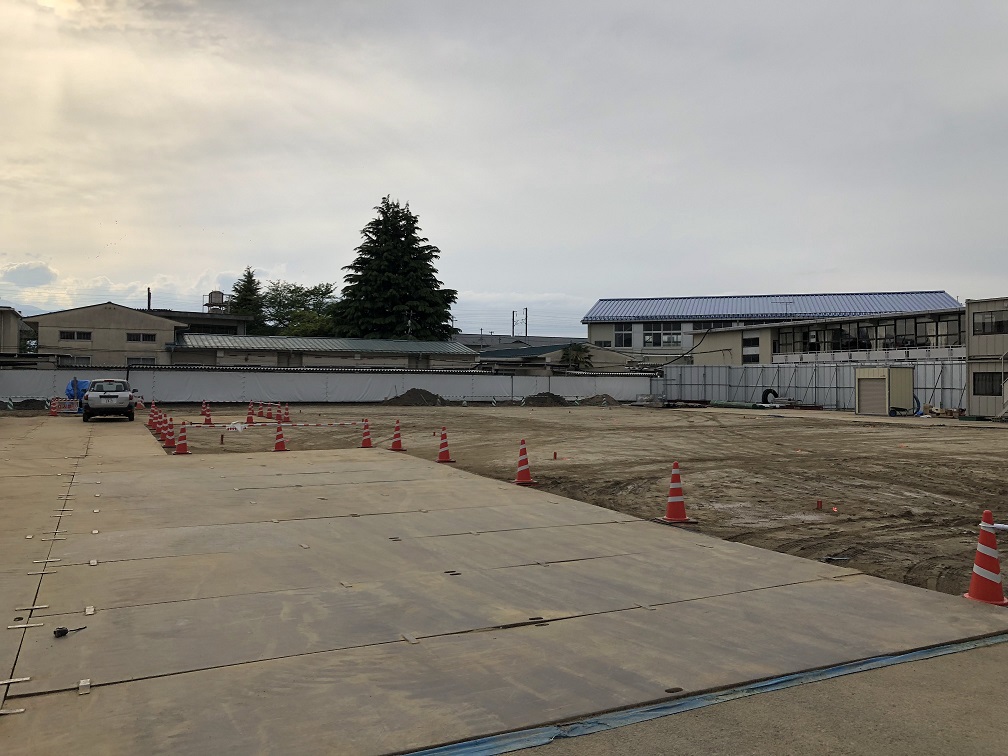

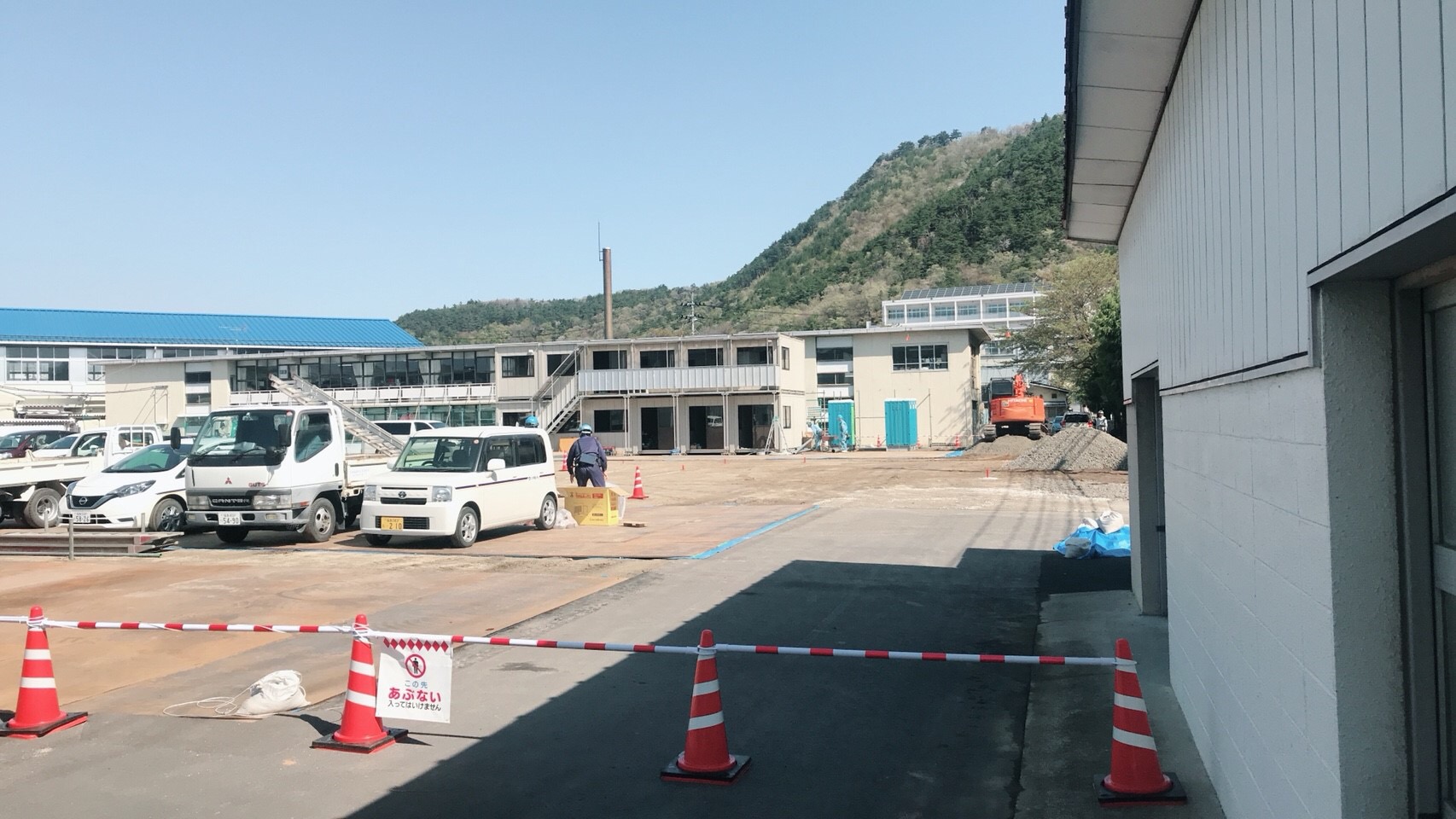

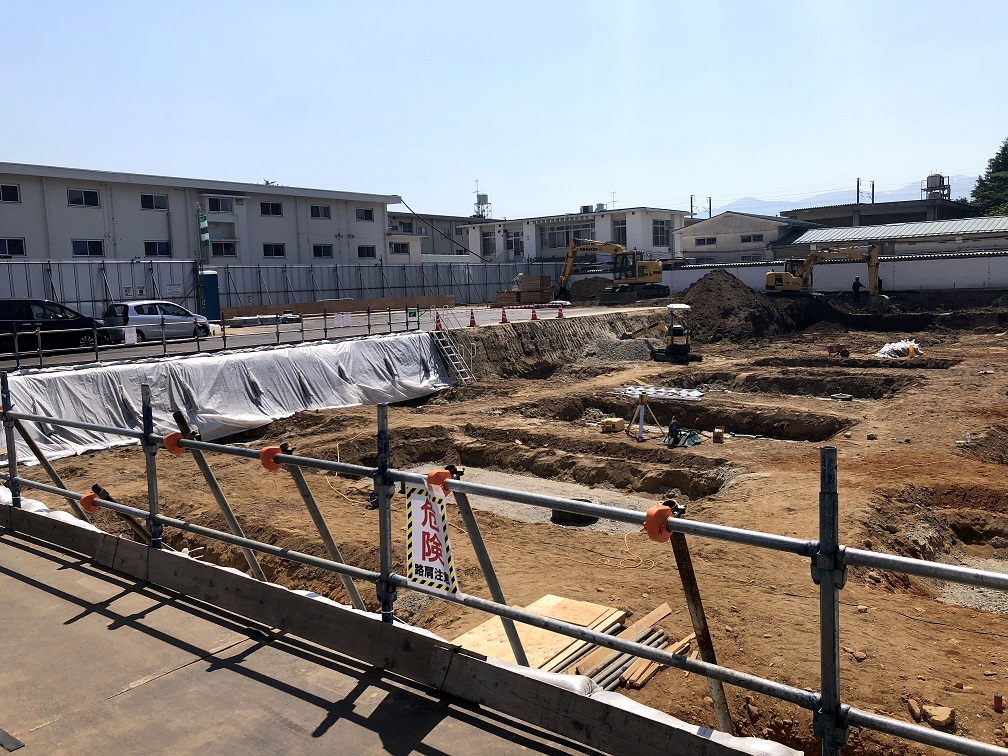

連休前状況確認
2018年4月4週目の進捗状況

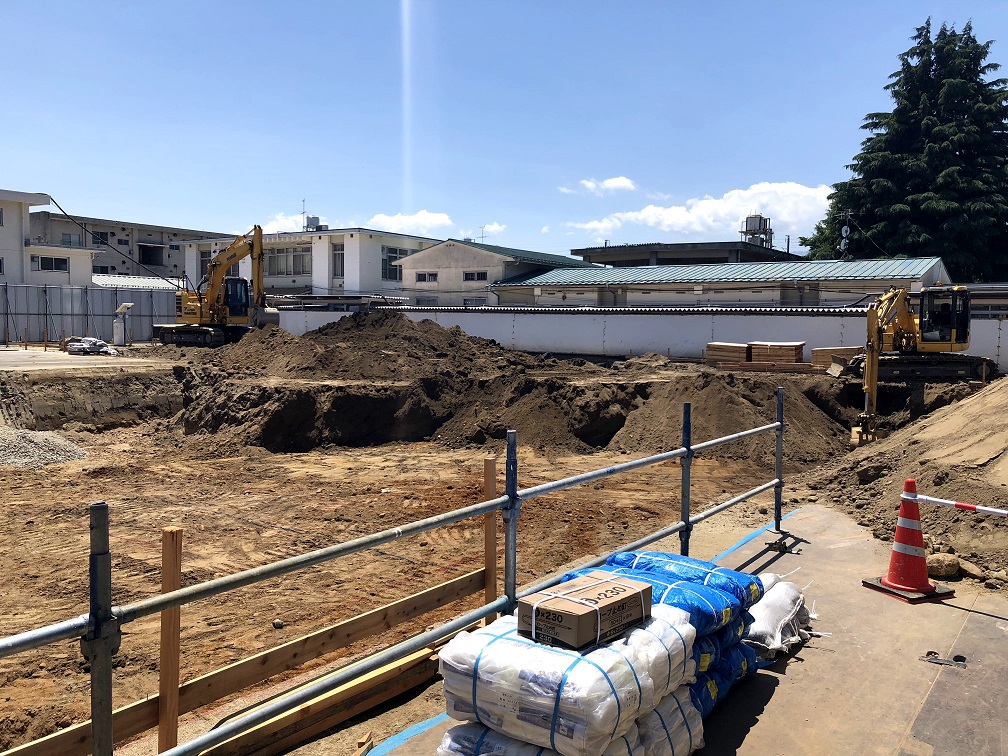

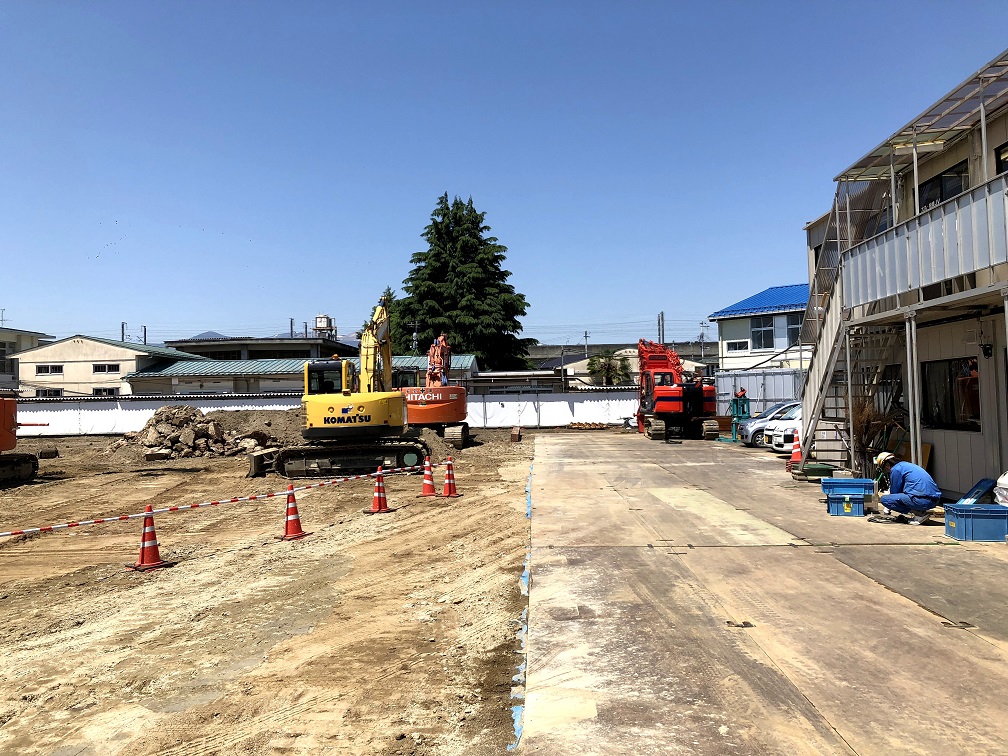

コメント

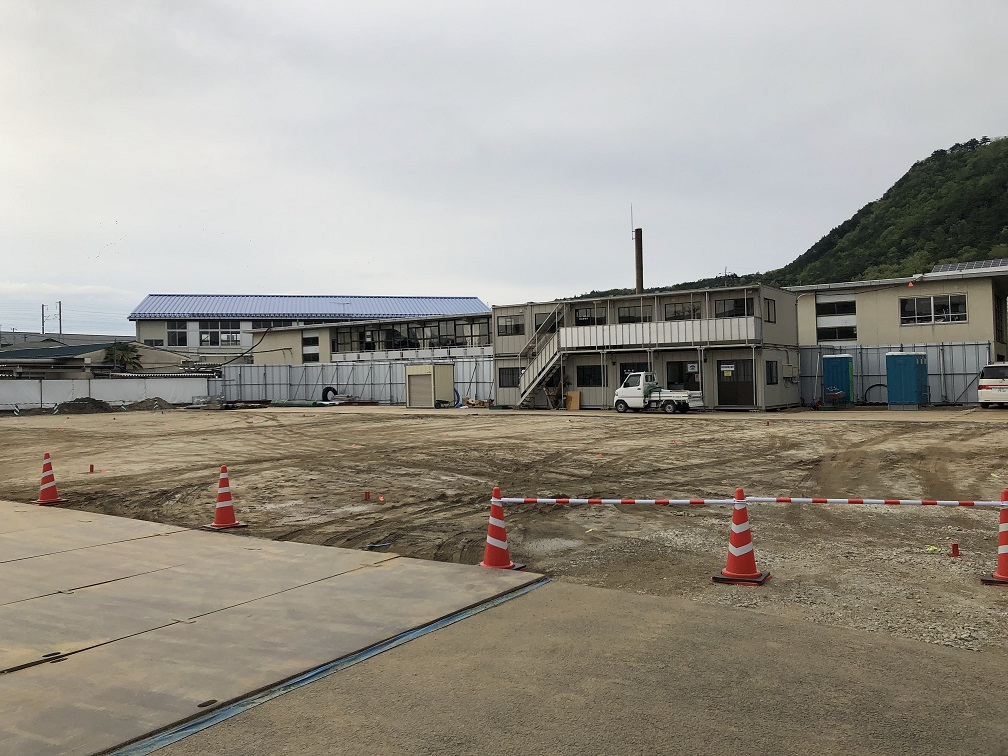

仮設工事施工状況
